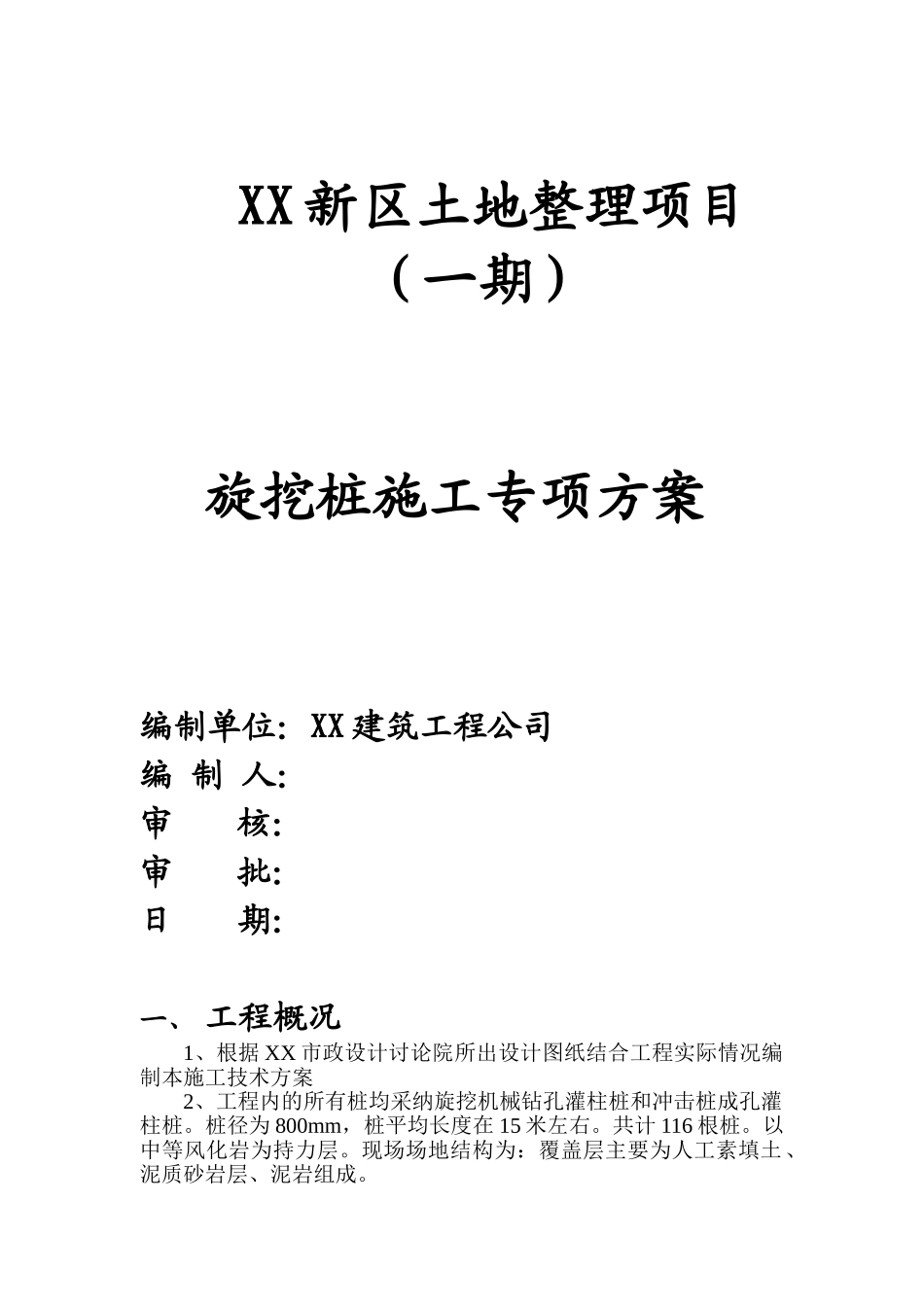

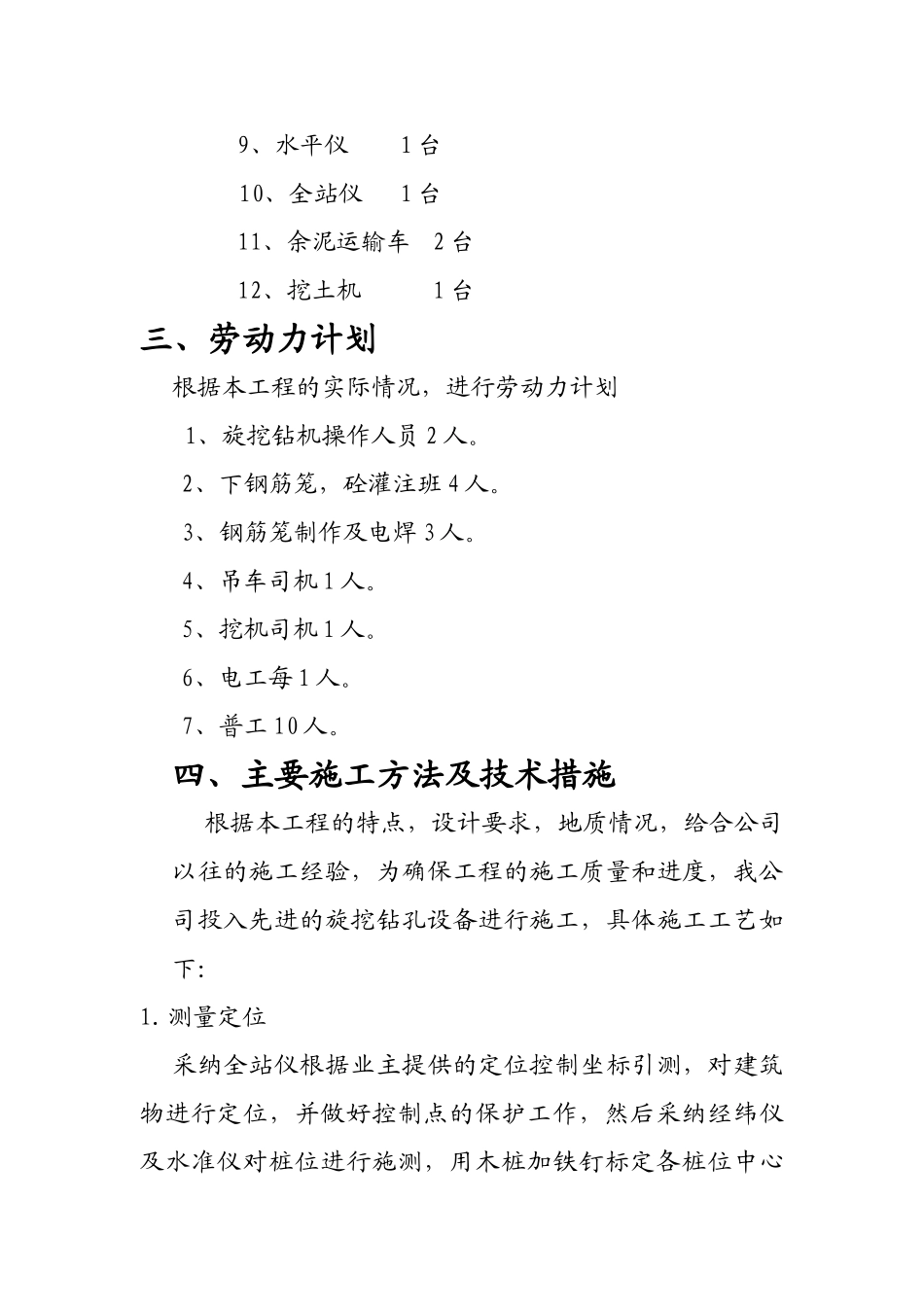

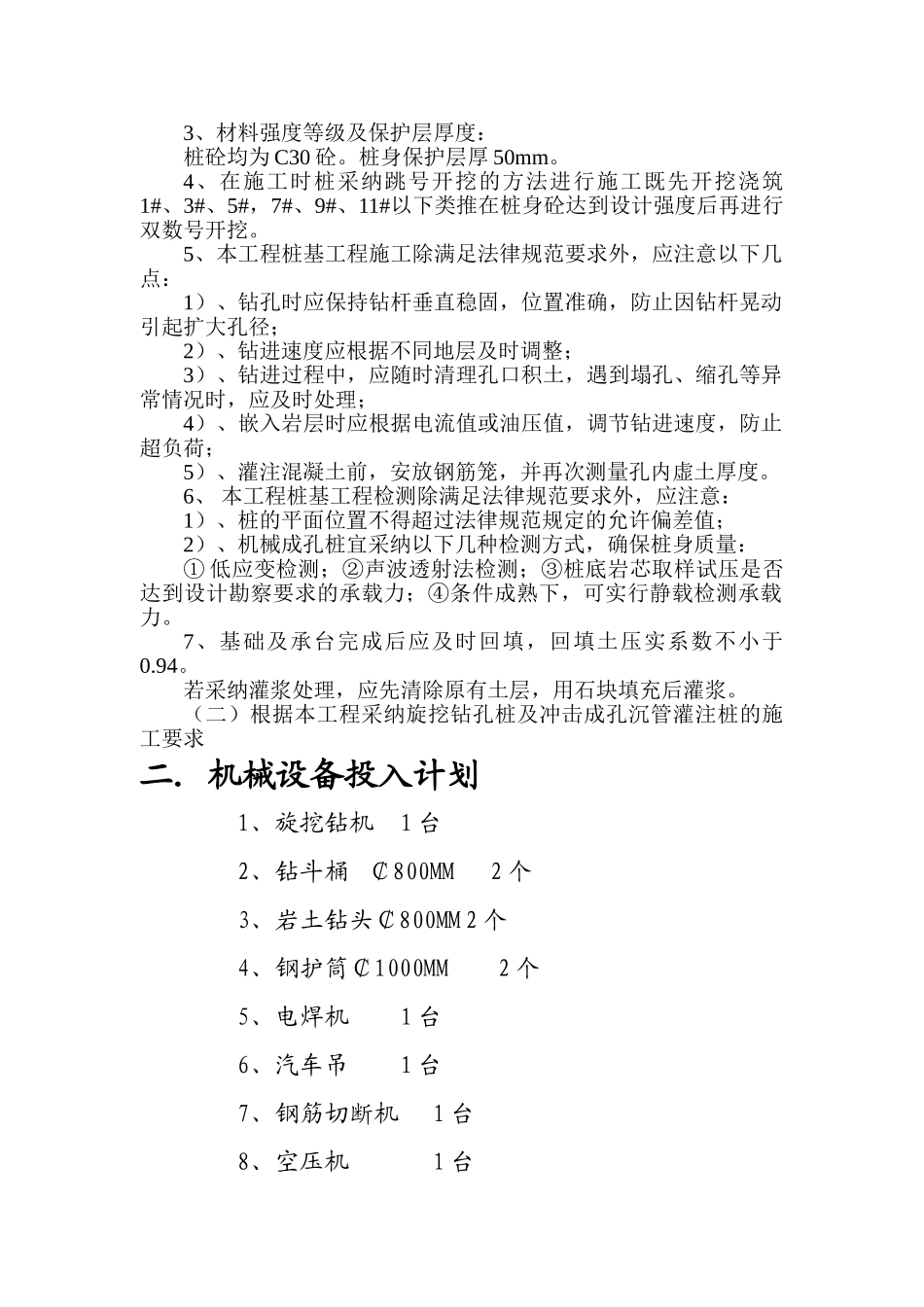

XX 新区土地整理项目(一期)旋挖桩施工专项方案编制单位:XX 建筑工程公司编 制 人:审核:审批:日期:一、 工程概况1、根据 XX 市政设计讨论院所出设计图纸结合工程实际情况编制本施工技术方案2、工程内的所有桩均采纳旋挖机械钻孔灌柱桩和冲击桩成孔灌柱桩。桩径为 800mm,桩平均长度在 15 米左右。共计 116 根桩。以中等风化岩为持力层。现场场地结构为:覆盖层主要为人工素填土、泥质砂岩层、泥岩组成。3、材料强度等级及保护层厚度:桩砼均为 C30 砼。桩身保护层厚 50mm。4、在施工时桩采纳跳号开挖的方法进行施工既先开挖浇筑1#、3#、5#,7#、9#、11#以下类推在桩身砼达到设计强度后再进行双数号开挖。5、本工程桩基工程施工除满足法律规范要求外,应注意以下几点:1)、钻孔时应保持钻杆垂直稳固,位置准确,防止因钻杆晃动引起扩大孔径;2)、钻进速度应根据不同地层及时调整;3)、钻进过程中,应随时清理孔口积土,遇到塌孔、缩孔等异常情况时,应及时处理;4)、嵌入岩层时应根据电流值或油压值,调节钻进速度,防止超负荷;5)、灌注混凝土前,安放钢筋笼,并再次测量孔内虚土厚度。6、 本工程桩基工程检测除满足法律规范要求外,应注意:1)、桩的平面位置不得超过法律规范规定的允许偏差值;2)、机械成孔桩宜采纳以下几种检测方式,确保桩身质量:① 低应变检测;②声波透射法检测;③桩底岩芯取样试压是否达到设计勘察要求的承载力;④条件成熟下,可实行静载检测承载力。7、基础及承台完成后应及时回填,回填土压实系数不小于0.94。若采纳灌浆处理,应先清除原有土层,用石块填充后灌浆。(二)根据本工程采纳旋挖钻孔桩及冲击成孔沉管灌注桩的施工要求二.机械设备投入计划1、旋挖钻机1 台2、钻斗桶 ¢800MM 2 个3、岩土钻头¢800MM 2 个4、钢护筒¢1000MM2 个5、电焊机1 台6、汽车吊1 台7、钢筋切断机1 台8、空压机1 台9、水平仪1 台10、全站仪1 台11、余泥运输车2 台12、挖土机1 台三、劳动力计划根据本工程的实际情况,进行劳动力计划1、旋挖钻机操作人员 2 人。2、下钢筋笼,砼灌注班 4 人。3、钢筋笼制作及电焊 3 人。4、吊车司机 1 人。5、挖机司机 1 人。6、电工每 1 人。7、普工 10 人。四、主要施工方法及技术措施根据本工程的特点,设计要求,地质情况,给合公司以往的施工经验,为确保工程的施工质量和进度,我公司投入先进的旋挖钻孔设备进行施工,具体施工工艺如...
