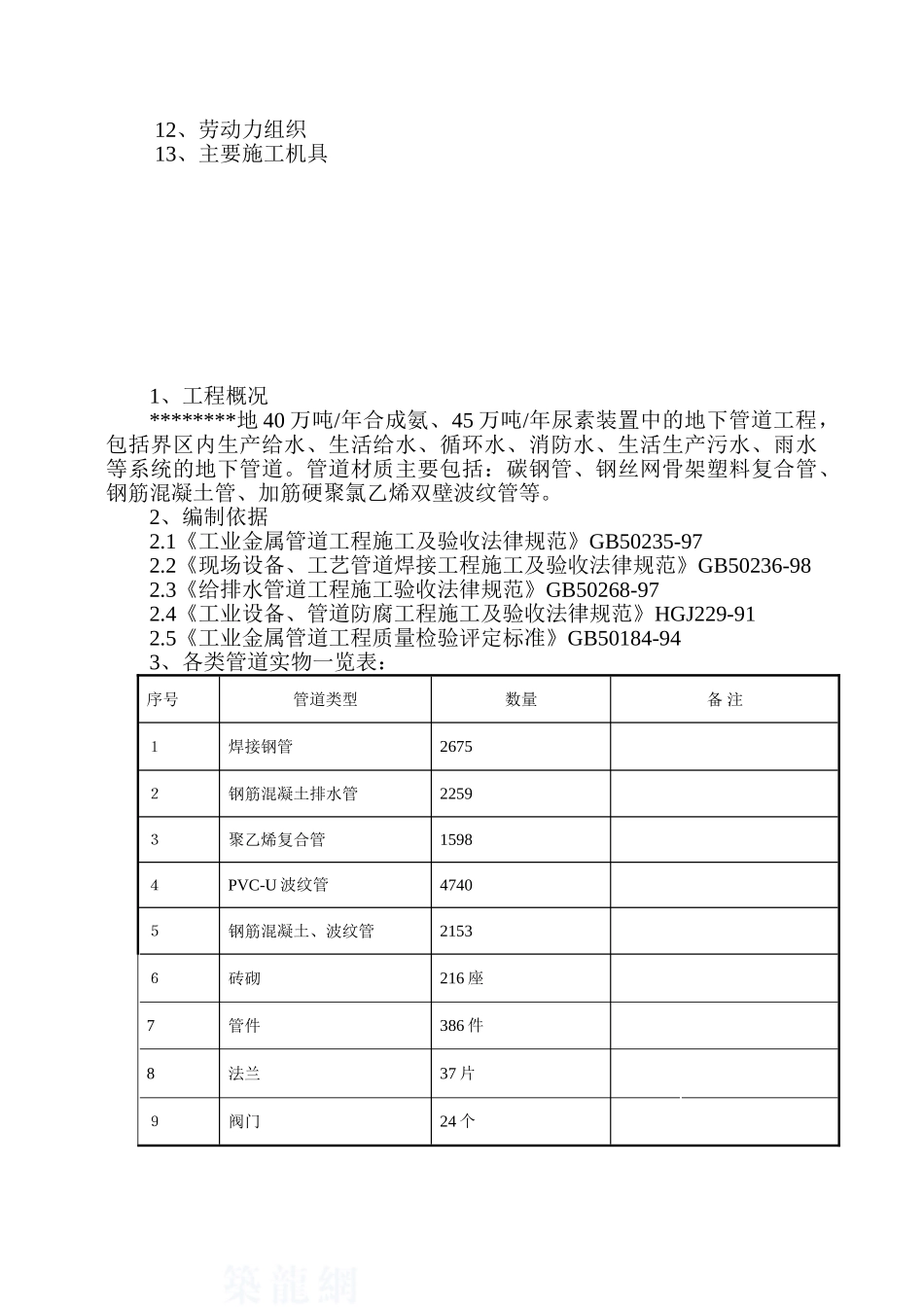

40 万吨/年合成氨、45 万吨/年尿素工程地下管道施工方案编制:审核:批准: 施工单位*****日期*********目 录1、工程概况2、编制依据3、管道材料4、管道防腐5、管沟开挖6、管道安装7、焊接8、管道水压试验9、管沟回填10、质量保证措施11、安全保证措施及文明施工12、劳动力组织13、主要施工机具1、工程概况********地 40 万吨/年合成氨、45 万吨/年尿素装置中的地下管道工程,包括界区内生产给水、生活给水、循环水、消防水、生活生产污水、雨水等系统的地下管道。管道材质主要包括:碳钢管、钢丝网骨架塑料复合管、钢筋混凝土管、加筋硬聚氯乙烯双壁波纹管等。2、编制依据2.1《工业金属管道工程施工及验收法律规范》GB50235-972.2《现场设备、工艺管道焊接工程施工及验收法律规范》GB50236-982.3《给排水管道工程施工验收法律规范》GB50268-972.4《工业设备、管道防腐工程施工及验收法律规范》HGJ229-912.5《工业金属管道工程质量检验评定标准》GB50184-943、各类管道实物一览表:序号管道类型数量备 注1焊接钢管26752 钢筋混凝土排水管22593聚乙烯复合管15984PVC-U 波纹管47405钢筋混凝土、波纹管21536砖砌216 座7管件386 件8法兰37 片9阀门24 个4、管道材料4.1 管道组成件必须具有制造厂的质量证明书,并符合国家标准的规定。4.2 碳钢管材、管件均应有出厂合格证,出库到现场使用前应按设计要求核对其规格、材质,并应进行外观检查,其外观符合下列条款要求:4.2.1 无裂纹、缩孔、夹渣、重皮等缺陷。4.2.2 不超过壁厚偏差的锈蚀和凹陷。4.3 混凝土管道不得有裂缝、保护层脱落、空鼓、接口掉角等缺陷。4.4 管道在运输过程中要小心谨慎,实行措施保证管道不致受损。4.5 阀门必须有合格证,安装应检查填料,其压盖螺栓需有足够的调节余量。5、管道防腐5.1 管道防腐施工应根据设计规定和有关法律规范的要求进行。5.2 防腐不得在雨、雾、湿度大于 85%或 5 级以上大风中露天施工。地上钢管采纳氯磺化聚乙烯防腐漆,埋地钢管采纳环氧煤沥青加强级防腐,二布四油,施工应符合下列规定:5.3.1 涂底漆前管子表面应清除油垢、灰渣、铁锈、氧化铁皮,采纳砂轮机除锈。5.3.2 管道防腐根据施工需要施工前集中安排进行。涂底漆时基面应干燥,基面除锈后与涂底漆的间隔时间不得超过 8h。防腐层应涂刷均匀、饱满,玻璃丝布包裹紧密,不得有凝块起泡现象。管端 150~250mm 范围内不得涂刷,待管道安装试压合格后进行局部防腐...
