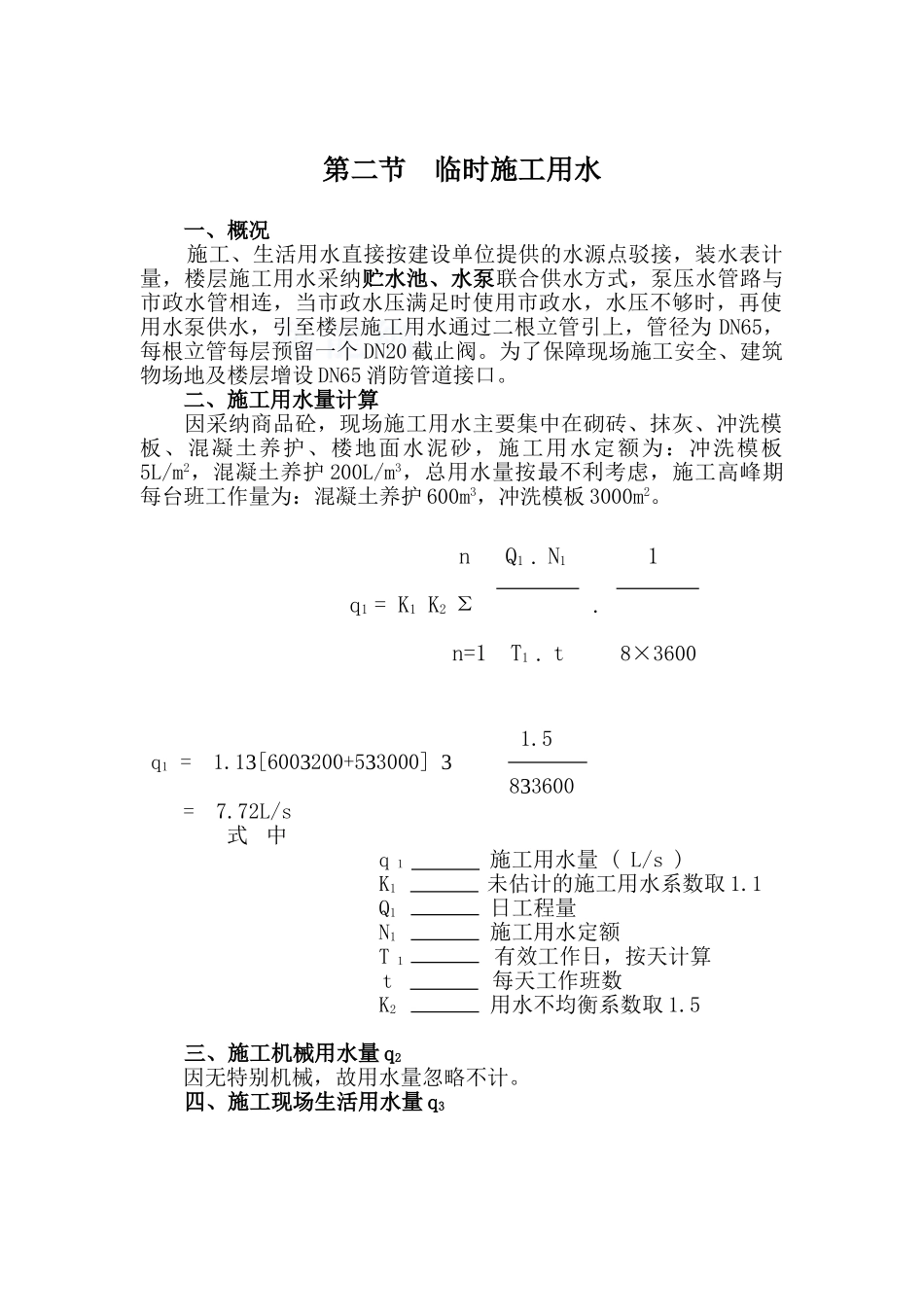

第二节 临时施工用水 一、概况施工、生活用水直接按建设单位提供的水源点驳接,装水表计量,楼层施工用水采纳贮水池、水泵联合供水方式,泵压水管路与市政水管相连,当市政水压满足时使用市政水,水压不够时,再使用水泵供水,引至楼层施工用水通过二根立管引上,管径为 DN65,每根立管每层预留一个 DN20 截止阀
为了保障现场施工安全、建筑物场地及楼层增设 DN65 消防管道接口
二、施工用水量计算因采纳商品砼,现场施工用水主要集中在砌砖、抹灰、冲洗模板、混凝土养护、楼地面水泥砂,施工用水定额为:冲洗模板5L/m2,混凝土养护 200L/m3,总用水量按最不利考虑,施工高峰期每台班工作量为:混凝土养护 600m3,冲洗模板 3000m2
N1 1 q1 = K1 K2 Σ
n=1 T1
t 8×3600 1
5 q1 = 1
13[6003200+533000] 3 833600 = 7
72L/s 式 中 q 1 施工用水量 ( L/s ) K1 未估计的施工用水系数取 1
1 Q1 日工程量 N1 施工用水定额 T 1 有效工作日,按天计算 t 每天工作班数 K2 用水不均衡系数取 1
5三、施工机械用水量 q2因无特别机械,故用水量忽略不计

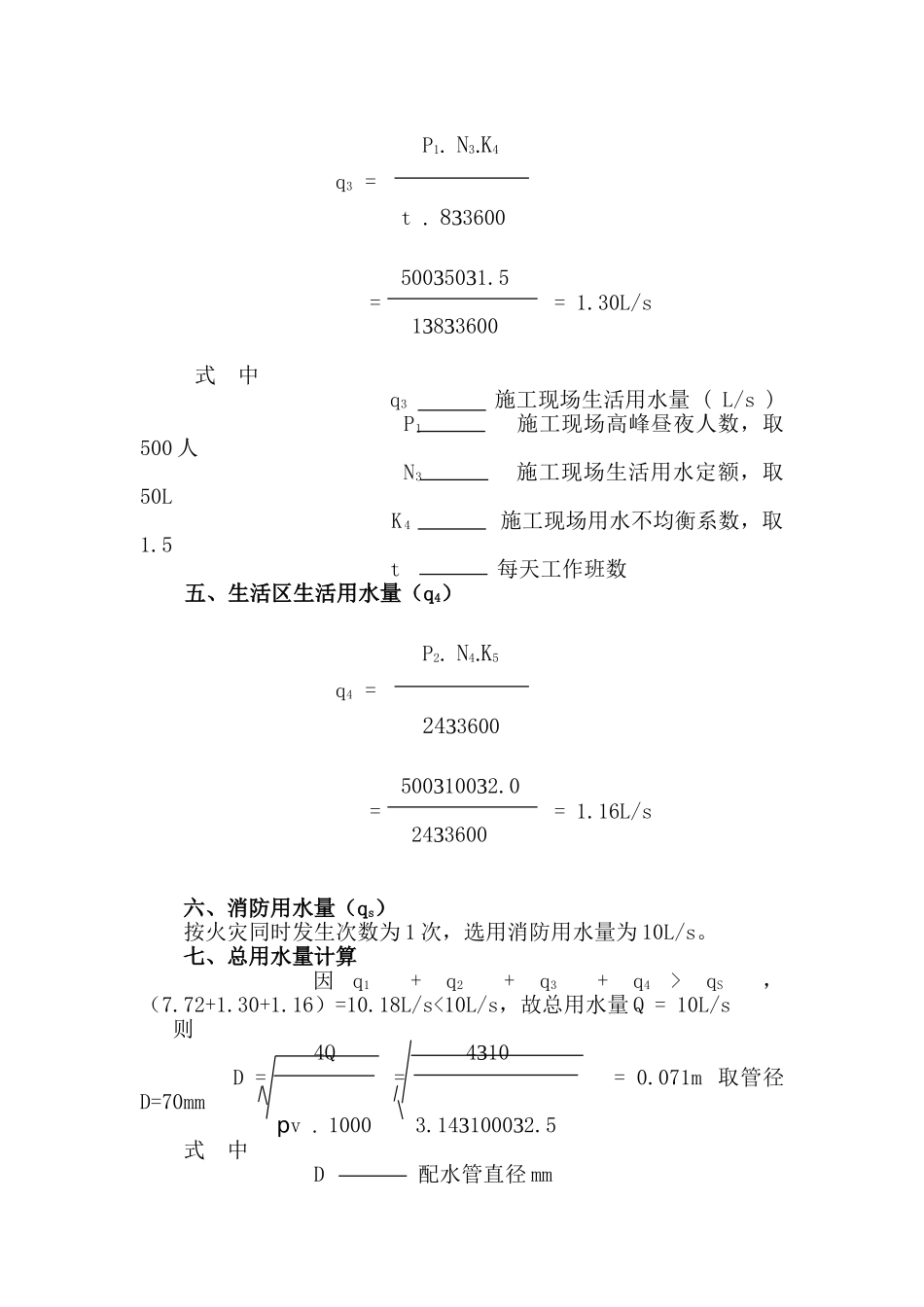

四、施工现场生活用水量 q3 P1
K4 q3 = t
833600 50035031
5 = = 1
30L/s 13833600 式 中 q3 施工现场生活用水量 ( L/s ) P1 施工现场高峰昼夜人数,取500 人 N3 施工现场生活用水定额,取50L K 4 施工现场用水不均衡系数,取1
5 t 每天工作班数 五、生活区生活用水量(q4) P2
K5 q4 = 2433600 500310032
0 = = 1

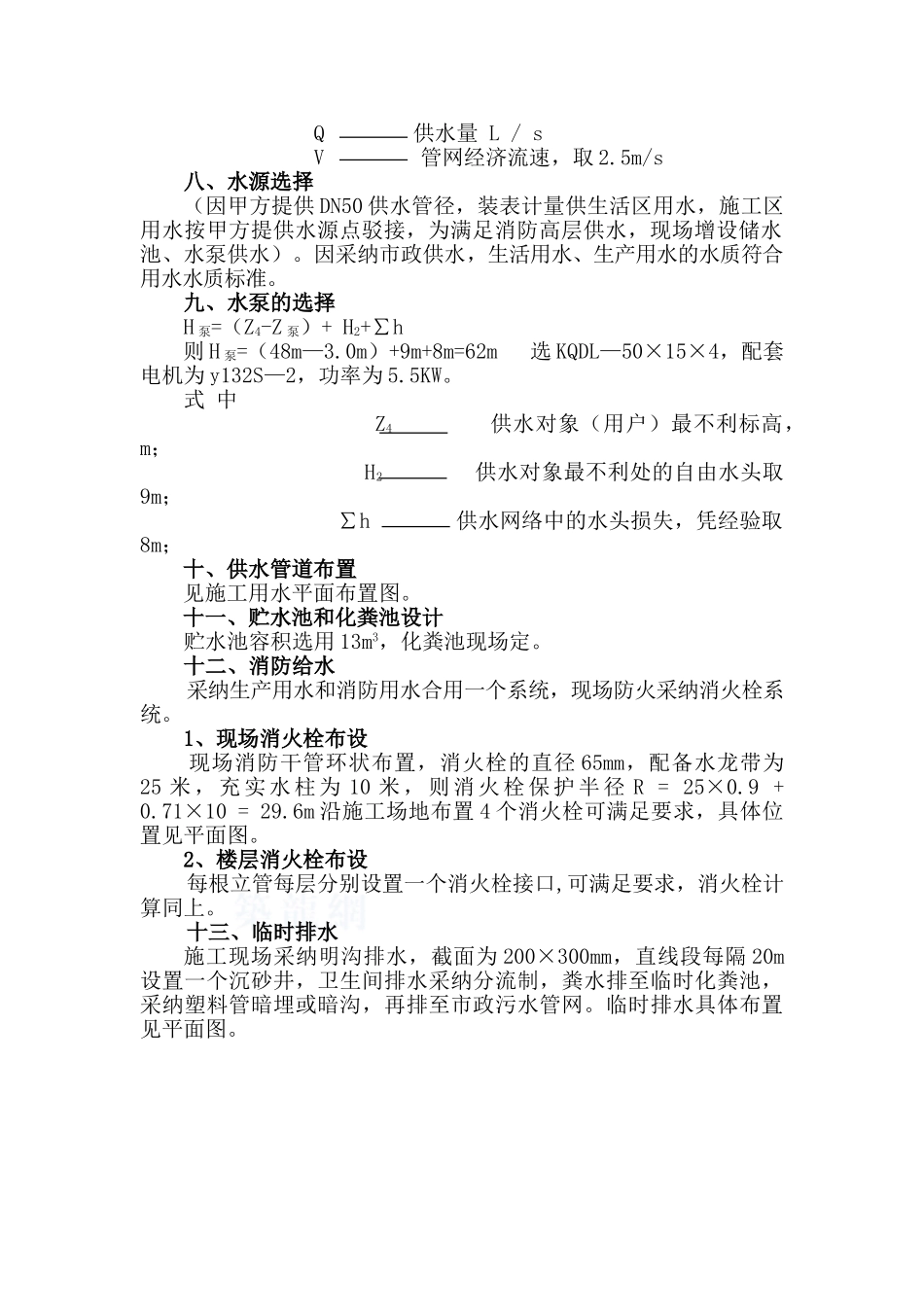

16L/s 2433600 六、消防用水量(qs) 按火灾同时发生次数为 1
