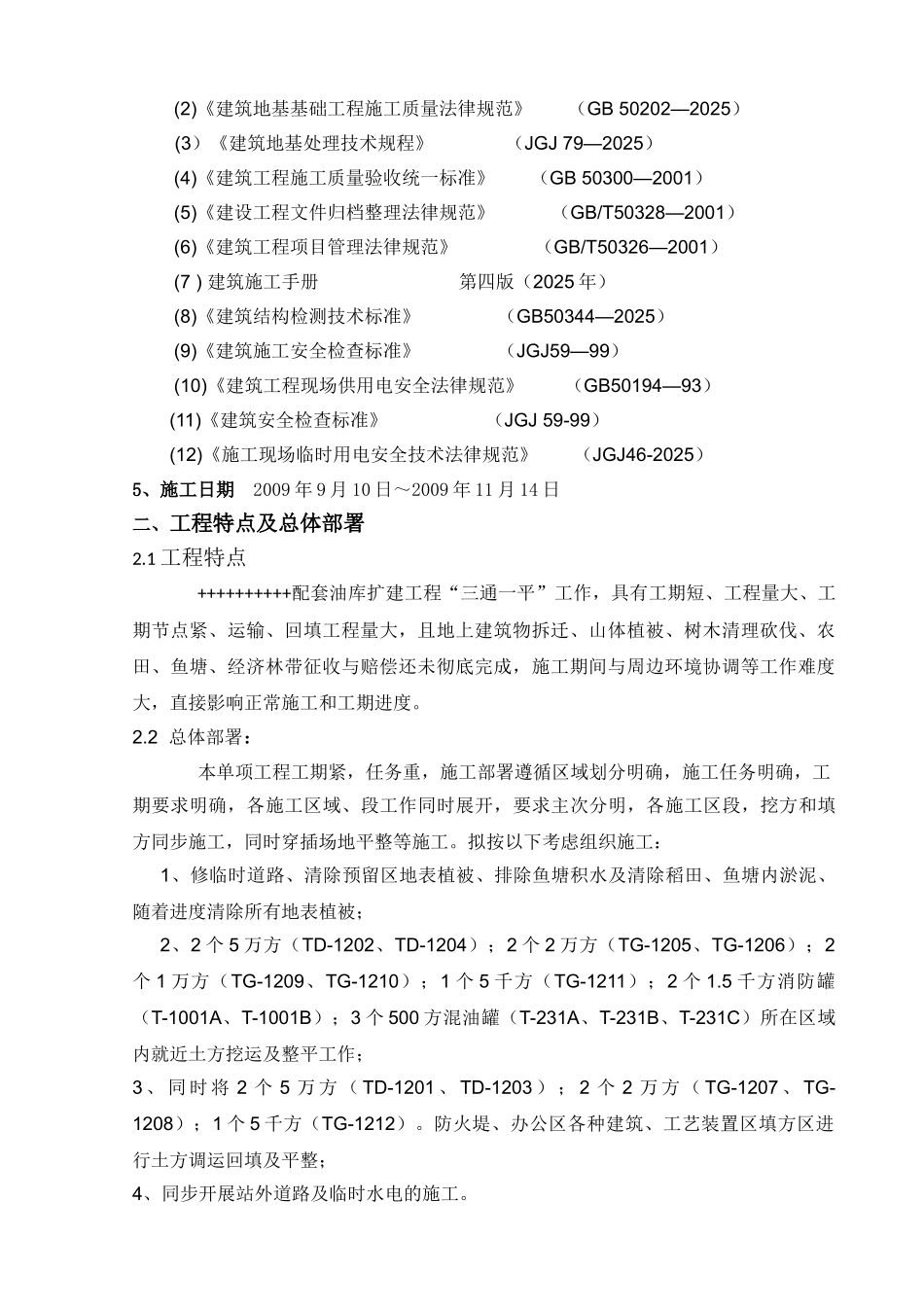

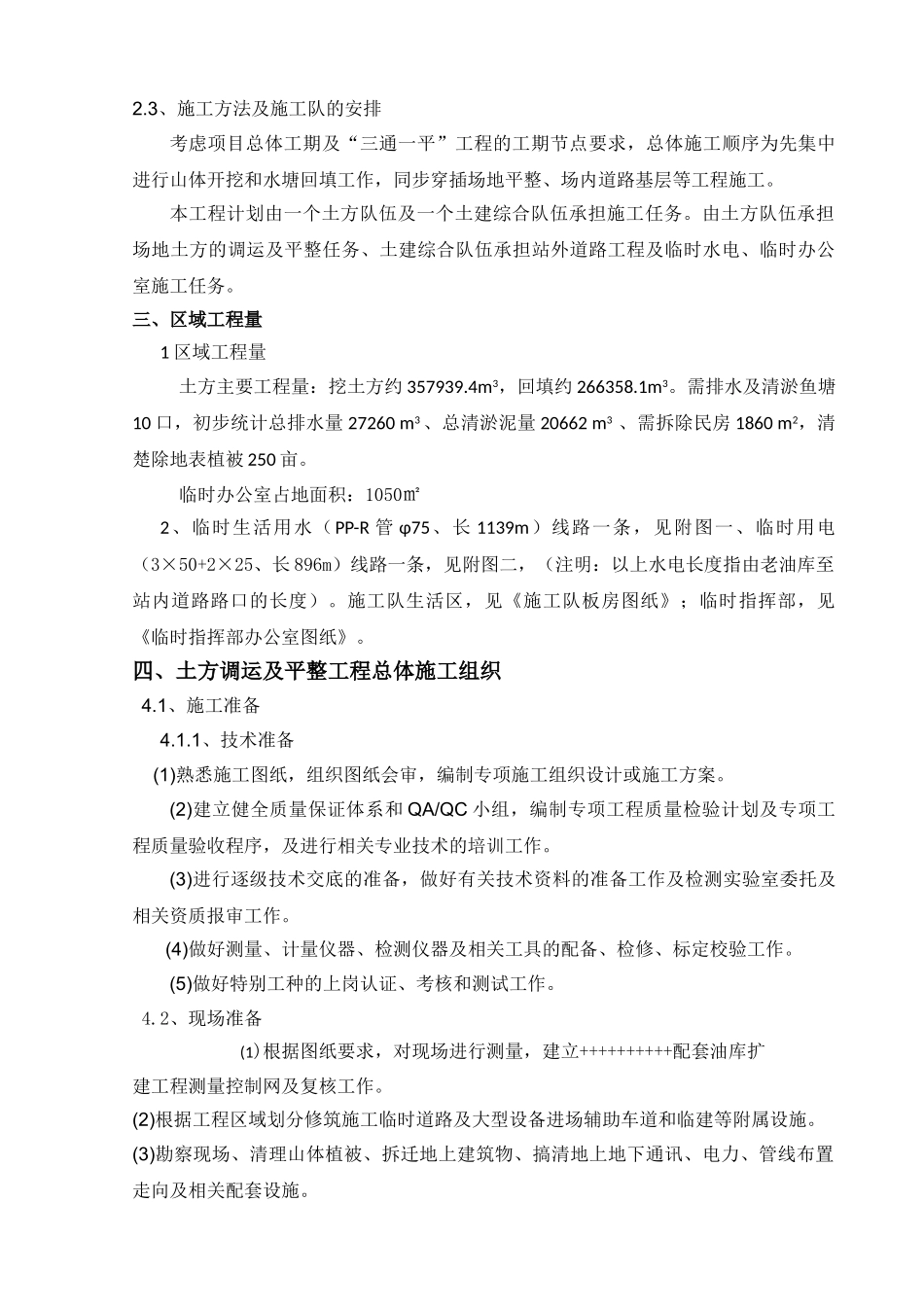

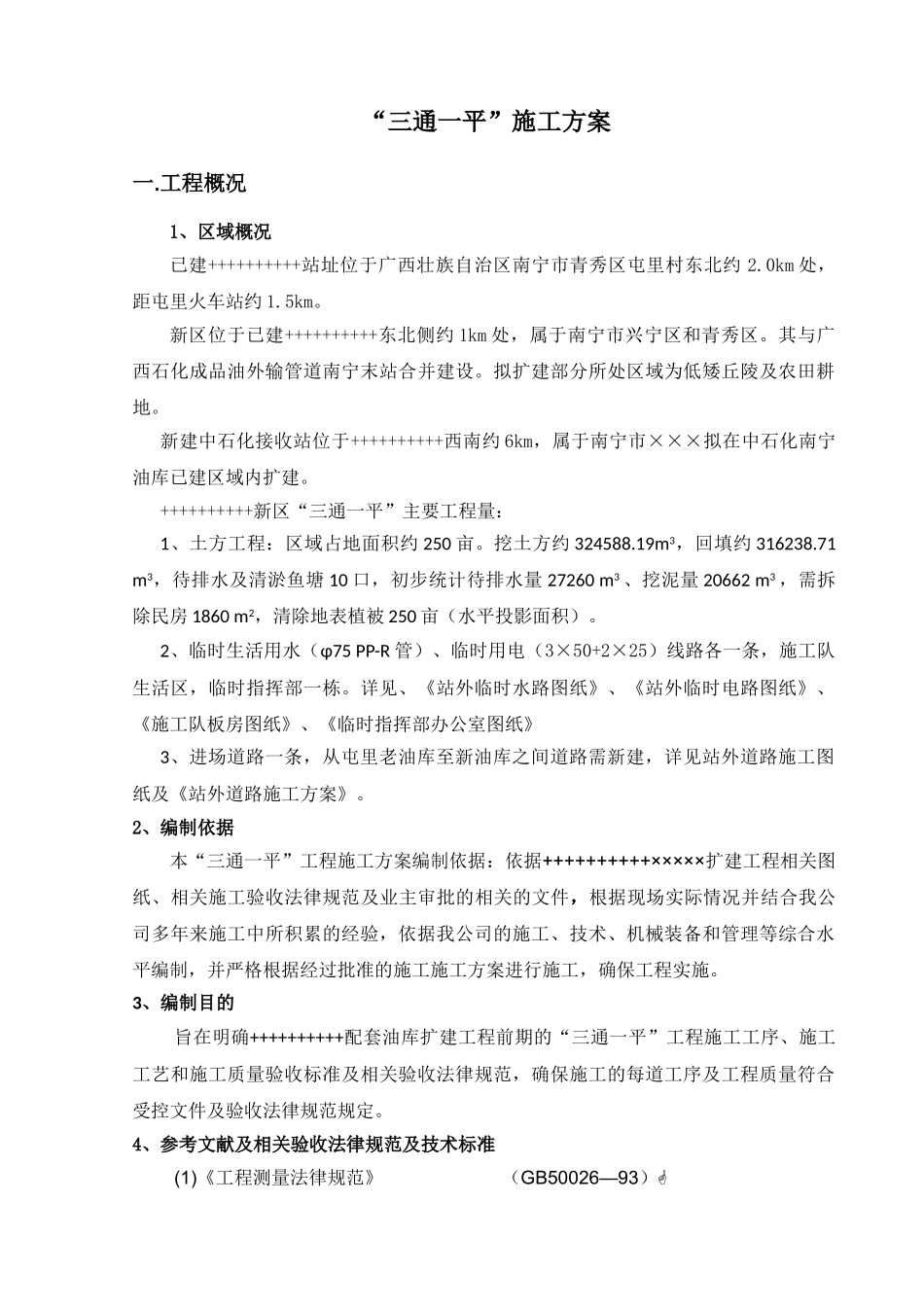

“三通一平”施工方案一.工程概况1、区域概况已建++++++++++站址位于广西壮族自治区南宁市青秀区屯里村东北约 2.0km 处,距屯里火车站约 1.5km。 新区位于已建++++++++++东北侧约 1km 处,属于南宁市兴宁区和青秀区。其与广西石化成品油外输管道南宁末站合并建设。拟扩建部分所处区域为低矮丘陵及农田耕地。 新建中石化接收站位于++++++++++西南约 6km,属于南宁市×××拟在中石化南宁油库已建区域内扩建。++++++++++新区“三通一平”主要工程量:1、土方工程:区域占地面积约 250 亩。挖土方约 324588.19m3,回填约 316238.71 m3,待排水及清淤鱼塘 10 口,初步统计待排水量 27260 m3 、挖泥量 20662 m3 ,需拆除民房 1860 m2,清除地表植被 250 亩(水平投影面积)。2、临时生活用水(φ75 PP-R 管)、临时用电(3×50+2×25)线路各一条,施工队生活区,临时指挥部一栋。详见、《站外临时水路图纸》、《站外临时电路图纸》、《施工队板房图纸》、《临时指挥部办公室图纸》3、进场道路一条,从屯里老油库至新油库之间道路需新建,详见站外道路施工图纸及《站外道路施工方案》。2、编制依据本“三通一平”工程施工方案编制依据:依据++++++++++×××××扩建工程相关图纸、相关施工验收法律规范及业主审批的相关的文件,根据现场实际情况并结合我公司多年来施工中所积累的经验,依据我公司的施工、技术、机械装备和管理等综合水平编制,并严格根据经过批准的施工施工方案进行施工,确保工程实施。3、编制目的旨在明确++++++++++配套油库扩建工程前期的“三通一平”工程施工工序、施工工艺和施工质量验收标准及相关验收法律规范,确保施工的每道工序及工程质量符合受控文件及验收法律规范规定。4、参考文献及相关验收法律规范及技术标准(1)《工程测量法律规范》 (GB50026—93)(2)《建筑地基基础工程施工质量法律规范》 (GB 50202—2025) (3)《建筑地基处理技术规程》 (JGJ 79—2025)(4)《建筑工程施工质量验收统一标准》 (GB 50300—2001)(5)《建设工程文件归档整理法律规范》 (GB/T50328—2001)(6)《建筑工程项目管理法律规范》 (GB/T50326—2001)(7 ) 建筑施工手册 第四版(2025 年)(8)《建筑结构检测技术标准》 (GB50344—2025)(9)《建筑施工安全检查标准》 (JGJ59—99)(10)《建筑工程现场供用电安全法律规范》 (GB50194—93)(11)《建筑安全检查标准》 (JGJ 59-99)(12...
