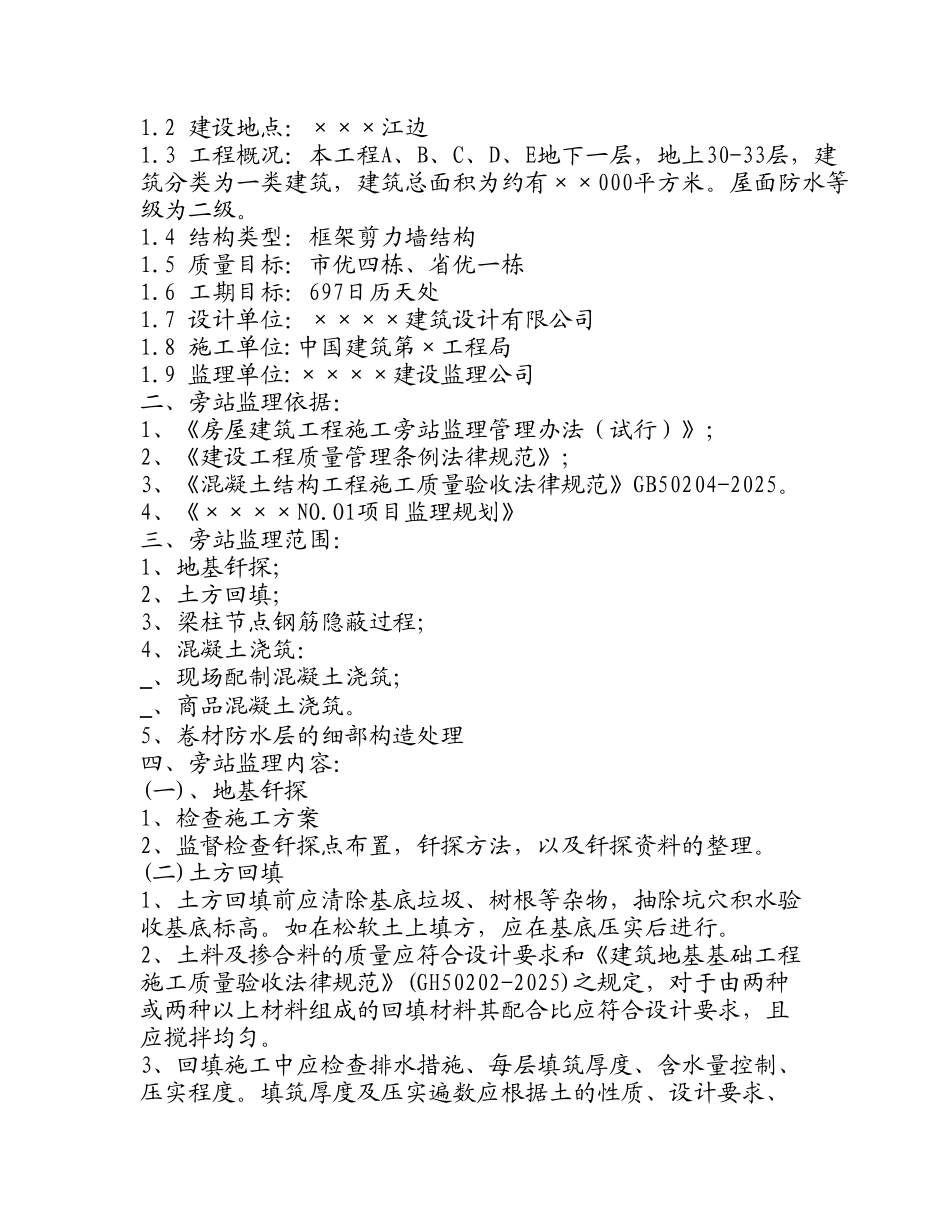

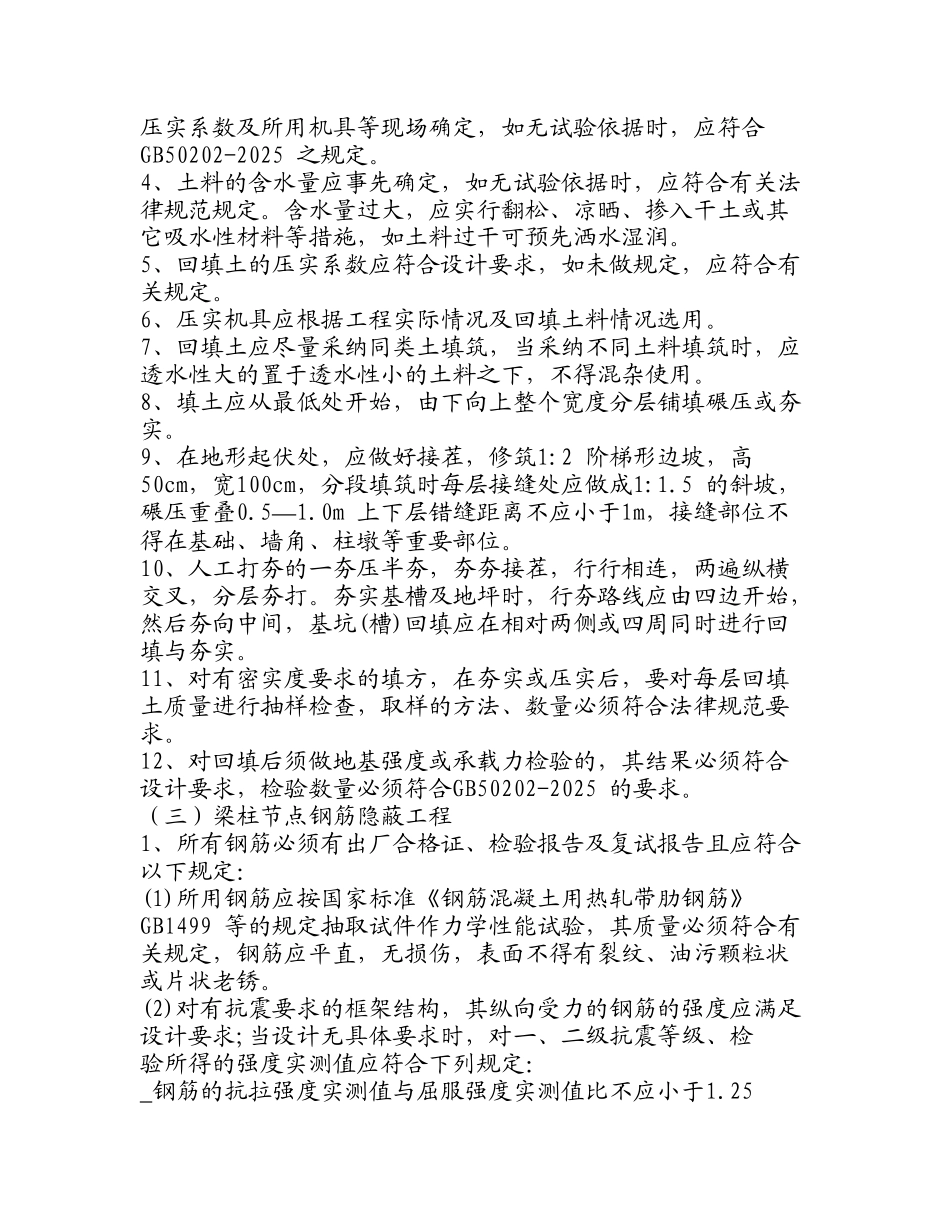

××××工程旁站监理方案编制: 审批: ××××建设监理公司20××年5月4日根据建设部下发的《房屋建筑工程施工旁站监理管理办法(试)》的通知,《建设工程监理法律规范》GB50319-2000,本监理机构根据工程实际情况特制定此旁站监理方案:一、工程概况1.1 工程名称:××××NO.O1项目1.2 建设地点:×××江边1.3 工程概况:本工程A、B、C、D、E地下一层,地上30-33层,建筑分类为一类建筑,建筑总面积为约有××000平方米。屋面防水等级为二级。1.4 结构类型:框架剪力墙结构1.5 质量目标:市优四栋、省优一栋1.6 工期目标:697日历天处 1.7 设计单位:××××建筑设计有限公司1.8 施工单位:中国建筑第×工程局1.9 监理单位:××××建设监理公司二、旁站监理依据:1、《房屋建筑工程施工旁站监理管理办法(试行)》;2、《建设工程质量管理条例法律规范》;3、《混凝土结构工程施工质量验收法律规范》GB50204-2025。4、《××××NO.O1项目监理规划》三、旁站监理范围:1、地基钎探;2、土方回填;3、梁柱节点钢筋隐蔽过程;4、混凝土浇筑:_、现场配制混凝土浇筑;_、商品混凝土浇筑。5、卷材防水层的细部构造处理四、旁站监理内容:(一)、地基钎探1、检查施工方案2、监督检查钎探点布置,钎探方法,以及钎探资料的整理。(二)土方回填1、土方回填前应清除基底垃圾、树根等杂物,抽除坑穴积水验收基底标高。如在松软土上填方,应在基底压实后进行。2、土料及掺合料的质量应符合设计要求和《建筑地基基础工程施工质量验收法律规范》(GH50202-2025)之规定,对于由两种或两种以上材料组成的回填材料其配合比应符合设计要求,且应搅拌均匀。3、回填施工中应检查排水措施、每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土的性质、设计要求、压实系数及所用机具等现场确定,如无试验依据时,应符合GB50202-2025 之规定。4、土料的含水量应事先确定,如无试验依据时,应符合有关法律规范规定。含水量过大,应实行翻松、凉晒、掺入干土或其它吸水性材料等措施,如土料过干可预先洒水湿润。5、回填土的压实系数应符合设计要求,如未做规定,应符合有关规定。6、压实机具应根据工程实际情况及回填土料情况选用。7、回填土应尽量采纳同类土填筑,当采纳不同土料填筑时,应透水性大的置于透水性小的土料之下,不得混杂使用。8、填土应从最低处开始,由下向上整个宽度分层铺填碾压或夯实。9、在地形起伏处,应做好接茬,修...
