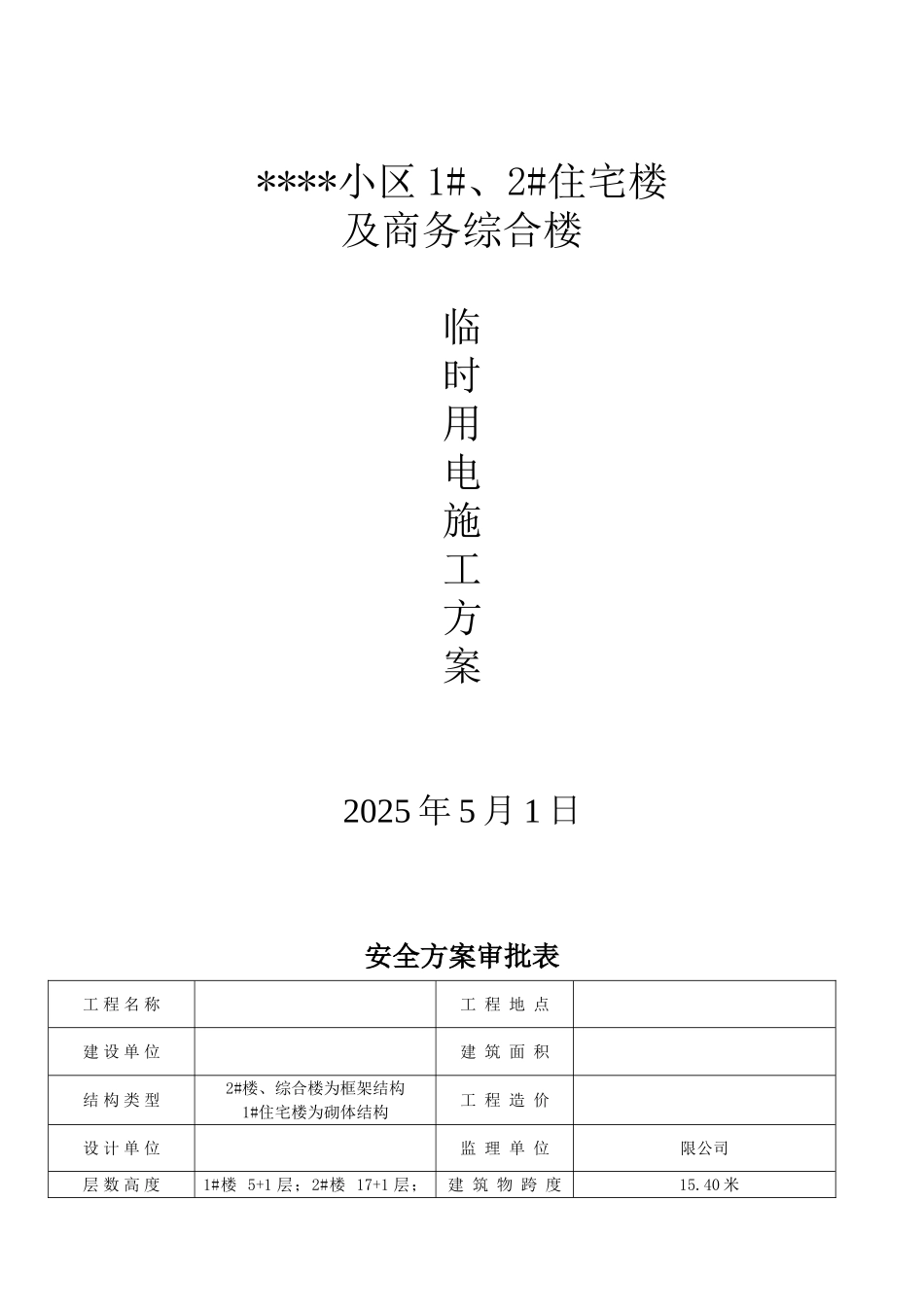

****小区 1#、2#住宅楼及商务综合楼临时用电施工方案2025 年 5 月 1 日安全方案审批表工 程 名 称工 程 地 点建 设 单 位建 筑 面 积结 构 类 型2#楼、综合楼为框架结构1#住宅楼为砌体结构工 程 造 价 设 计 单 位监 理 单 位限公司层 数 高 度1#楼 5+1 层;2#楼 17+1 层;建 筑 物 跨 度 15
40 米综合楼 5 层 开、竣工日期编 制 人项 目 负 责 人项目安全负责人参 加 会 审 人 员 签 字单 位职 务公司总工项目经理技术负责人职 称工程师工程师工程师签 名审批结论 《临时用电施工方案》 技术负责人签字盖章 年 月 日建设单位审批签字(盖章) 年 月 日监理 单位审批签字(盖章)年 月 日一、设计说明及编制依据1、为了贯彻国家安全生产方针政策和法规 ,保障施工现场用电安全,防止事故发生,特编制本工程临时用电施工组织设计
2、施工现场临时用电施工组织设计的主要内容依据中华人民共和国建设部标准 JG46-2025《施工现场临时电安全技术法律规范》
3、、本设计适用于施工现场临时用电工程中性点直接接地的380/220v 三相五线制的低压供电系统
4、、施工现场临时用电中的其它有关技术问题,遵守现行的与其它有关的国家标准,法律规范或规程规定
5、滨州市****小区 1#、2#及商务综合楼施工现场平面布置图
6、滨州市建设工程文明施工管理规定
7、《山东省建筑安全生产管理规定》
二、工程概况:本工程为****小区 1#、2#住宅楼及商务综合楼,总建筑面积为20527
34m2,1#楼为砌体结构,5+1 层;2#楼为框剪结构,17+1 层;商务综合楼为框架结构,为 5 层,该工程位于***南,***以西,设计单位为滨州市**讨论院,监理单位为***建设项目管理有限公司,施工单位为滨州市****有限责任公司

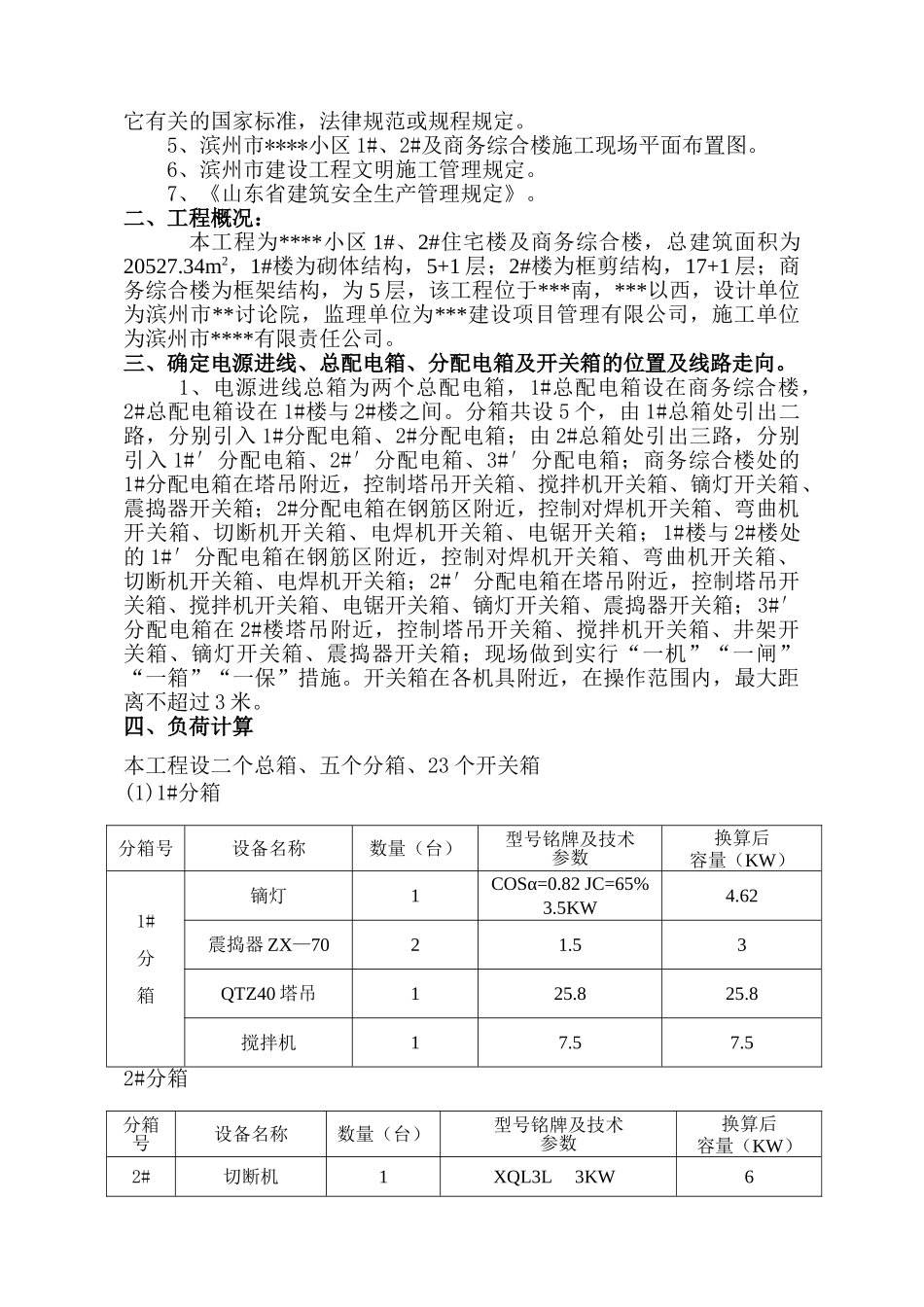

三、确定电源进线、
