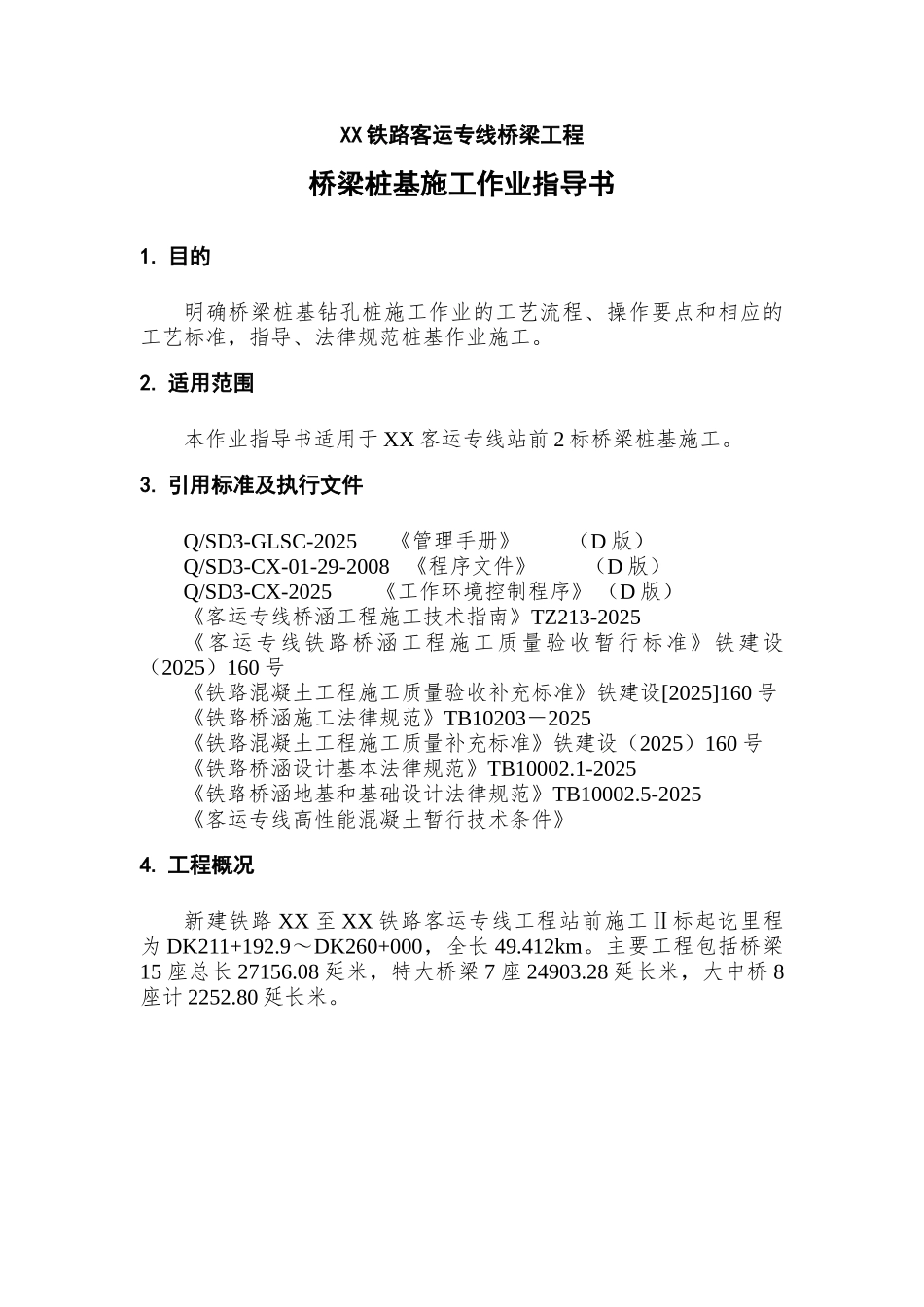

XX 铁路客运专线桥梁工程桥梁桩基施工作业指导书1
目的明确桥梁桩基钻孔桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范桩基作业施工
适用范围本作业指导书适用于 XX 客运专线站前 2 标桥梁桩基施工
引用标准及执行文件Q/SD3-GLSC-2025 《管理手册》 (D 版)Q/SD3-CX-01-29-2008 《程序文件》 (D 版)Q/SD3-CX-2025 《工作环境控制程序》 (D 版)《客运专线桥涵工程施工技术指南》TZ213-2025《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设(2025)160 号《铁路混凝土工程施工质量验收补充标准》铁建设[2025]160 号《铁路桥涵施工法律规范》TB10203-2025《铁路混凝土工程施工质量补充标准》铁建设(2025)160 号《铁路桥涵设计基本法律规范》TB10002
1-2025《铁路桥涵地基和基础设计法律规范》TB10002
5-2025《客运专线高性能混凝土暂行技术条件》4
工程概况新建铁路 XX 至 XX 铁路客运专线工程站前施工Ⅱ标起讫里程为 DK211+192
9~DK260+000,全长 49
主要工程包括桥梁15 座总长 27156
08 延米,特大桥梁 7 座 24903
28 延长米,大中桥 8座计 2252
80 延长米

施工方案钻孔桩采纳旋挖钻、冲击式和反循环式钻机成孔,主要施工工序有:平整场地、桩位放样、护筒埋设,制备泥浆、钻孔、清孔、钢筋笼制作及就位、水下砼浇注等

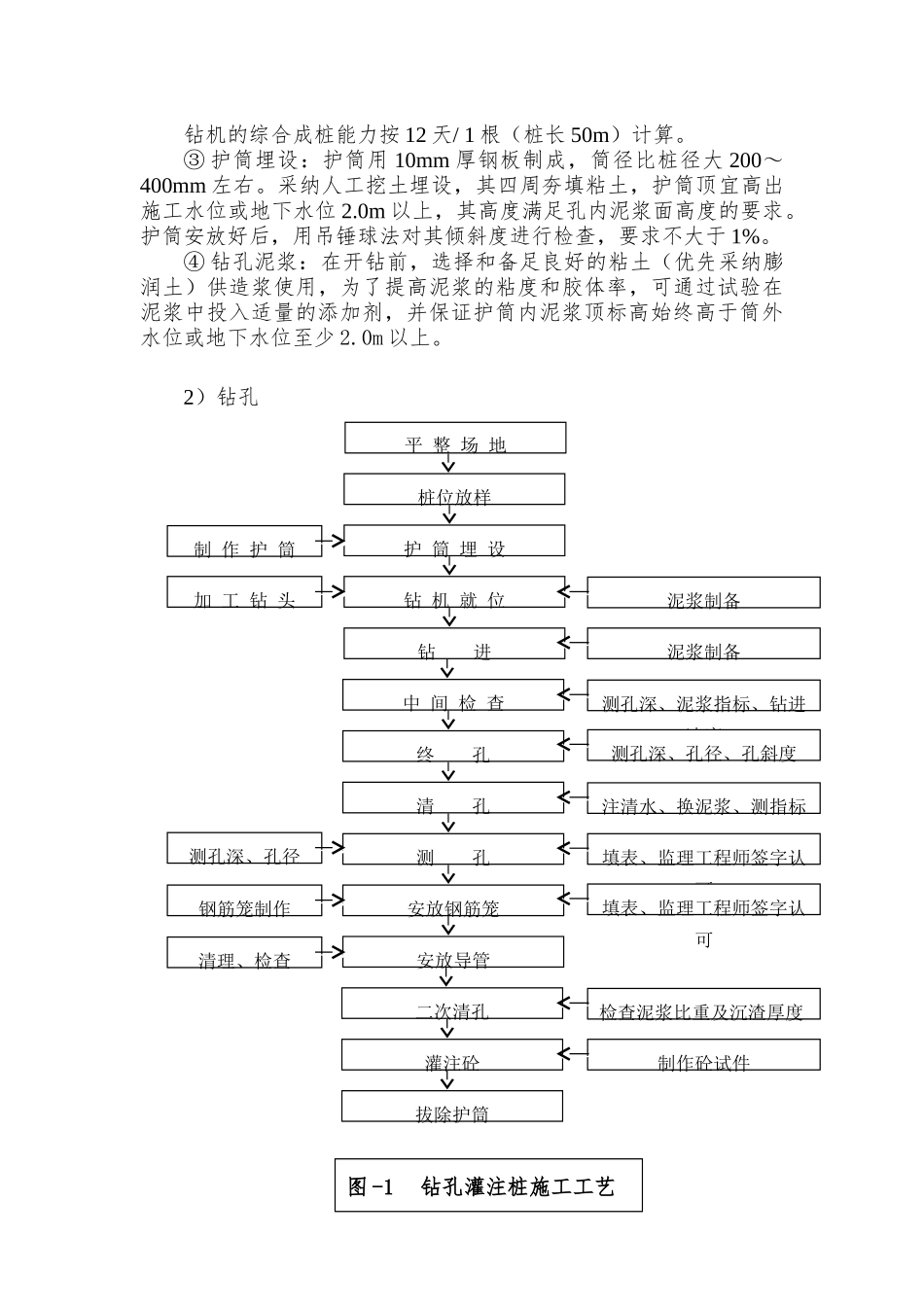

钻孔灌注桩施工工艺流程见框图-11)施工准备① 钻孔场地:在旱地上,场地采纳人工清除杂物,人工配合机械整平钻机平台;在浅水中,宜用筑岛围堰法施工,筑岛面积要能保证钻机正常作业和灌注砼需要
② 桩位放样:测定桩位和地面标高,并在桩的前后左右距中心2m 处分别设置护桩,以供随
