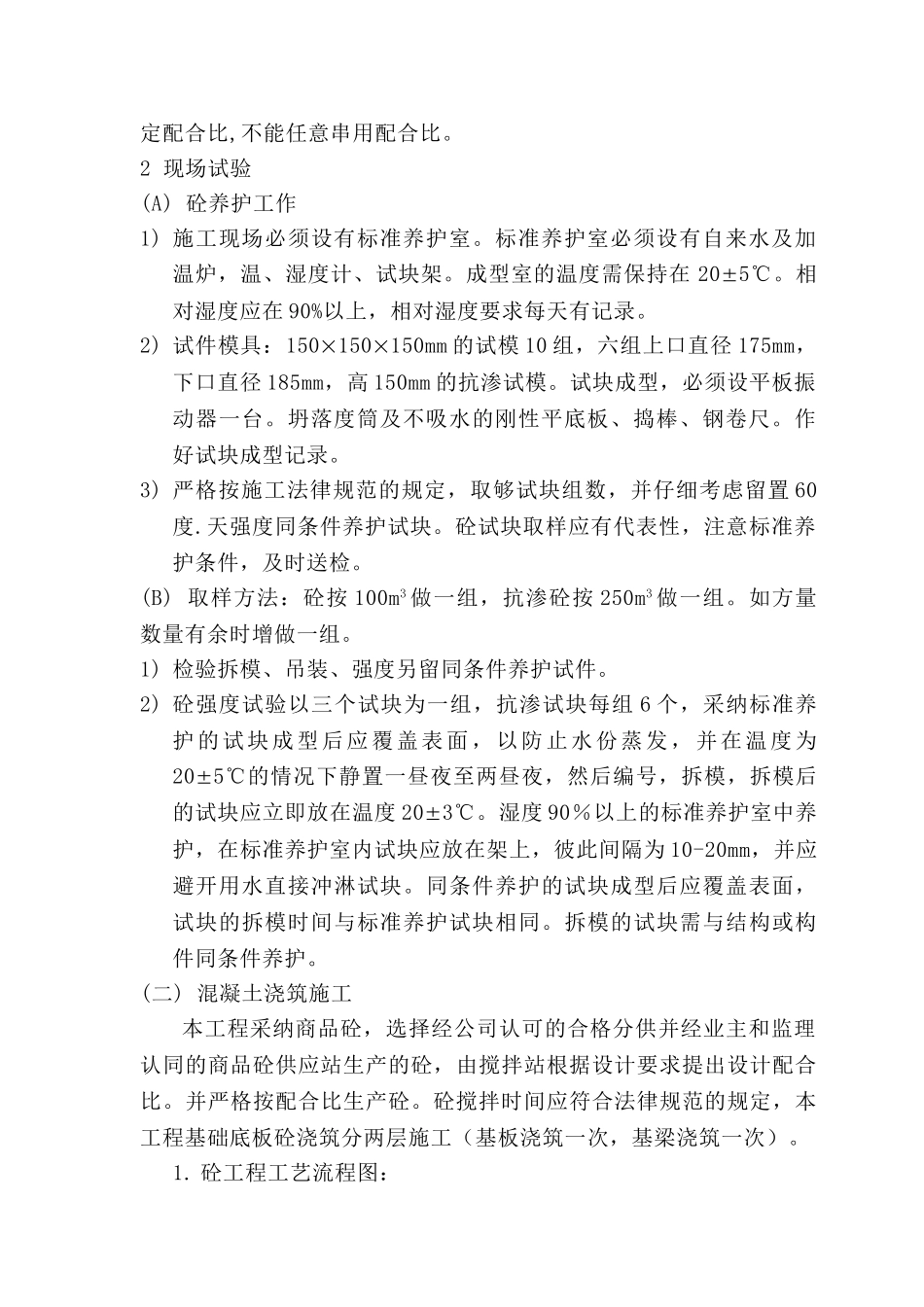

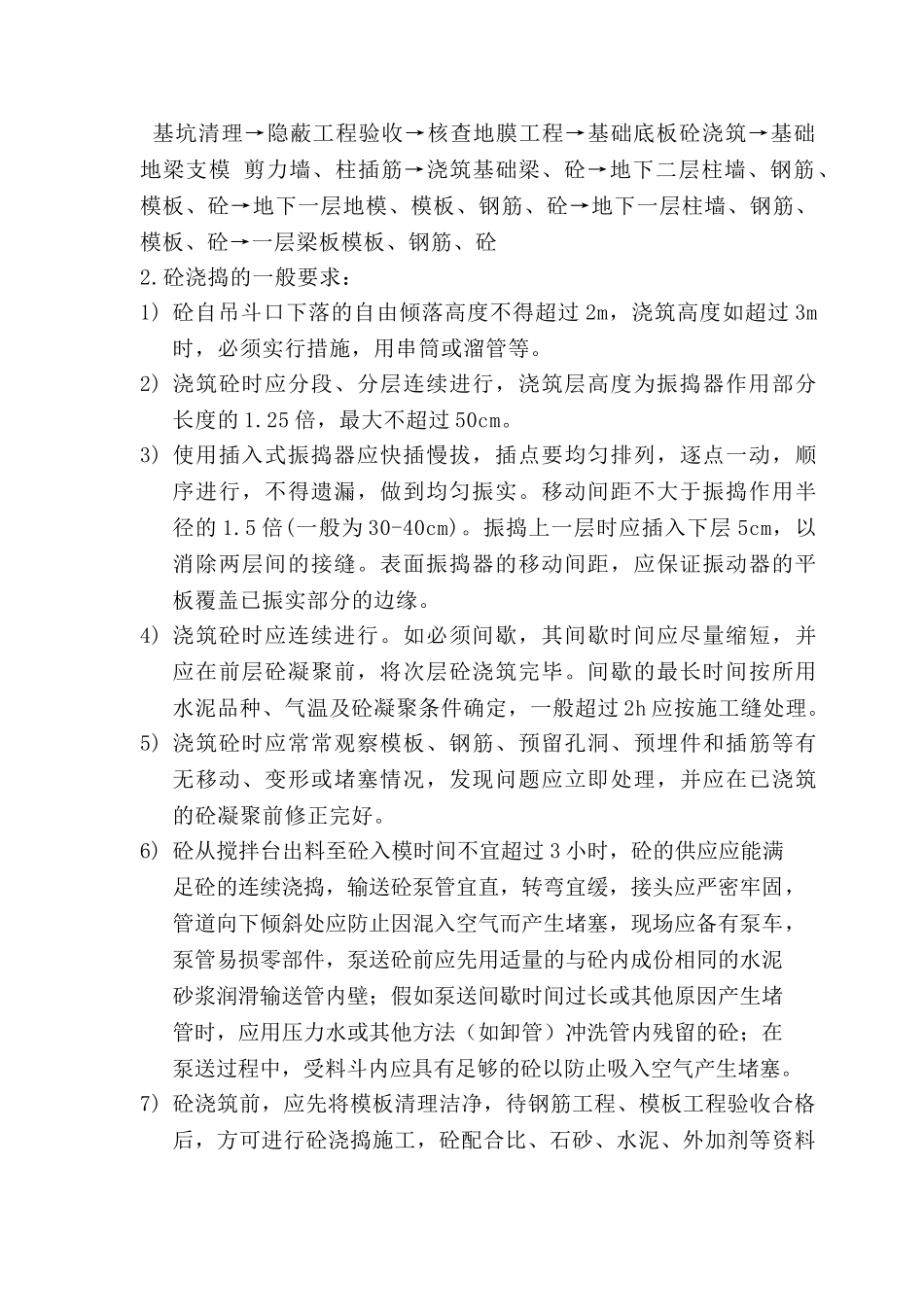

砼 工 程 施 工 方 案一、工程概况结构形式:框架结构二、结构设计概况本工程结构形式为框架——剪力墙结构,抗震等级为二级,采纳天然地基及人工挖孔桩基,地下二层为 2.0m 厚梁筏基础,地下一层 裙 楼 柱 基 采 纳 人 工 挖 孔 桩 礅 基 , 其 中 地 下 室 梁 筏 板 砼 为C40、S6,外墙及外墙柱,水池墙等采纳 C45 防水砼,抗渗等级为S6,室内梁板砼为 C40,室内柱墙砼为 C45。三、施工方案(一)材料要求1、水泥、砂石,要求检验合格。2、粉煤灰、外加剂要求有出厂合格证,掺量严格按配合比施工。(二)主要机具设备 砼输送泵、插入式砼振动器、活动扳手、电工常用规格工具、机械常规工具、对讲机、铁锹。(三)具体施工方案本工程基础施工作业流程为:基础底板→基础反梁→地下二层墙柱→地下一层梁板→地下一层墙柱→地下室顶板。本工程砼采纳泵送商品混凝土,基础底板浇筑时采纳二台泵送。基础底板、±0.000 以 下 梁 板 混 凝 土 标 号 为 C40 , 柱 、 墙 混 凝 土 标 号C45,±0.000 以下基础梁、底板及外墙采纳抗渗混凝土,混凝土抗渗等级为 S6。基础底板泵送砼路线见附图。(一) 试验及配合比设计控制1. 配合比试验在砼浇筑前,应提前 9 天,将商品砼搅拌站提供的经现场工程师审核的砼配合比报送监理工程师审查合格后,方准许生产。当水泥厂家、品种、标号发生变动或砂石材料有较大变动时,必须重新试配确定配合比,不能任意串用配合比。2 现场试验(A) 砼养护工作1) 施工现场必须设有标准养护室。标准养护室必须设有自来水及加温炉,温、湿度计、试块架。成型室的温度需保持在 205℃。相对湿度应在 90%以上,相对湿度要求每天有记录。2) 试件模具:150150150mm 的试模 10 组,六组上口直径 175mm,下口直径 185mm,高 150mm 的抗渗试模。试块成型,必须设平板振动器一台。坍落度筒及不吸水的刚性平底板、捣棒、钢卷尺。作好试块成型记录。3) 严格按施工法律规范的规定,取够试块组数,并仔细考虑留置 60度.天强度同条件养护试块。砼试块取样应有代表性,注意标准养护条件,及时送检。(B) 取样方法:砼按 100m3 做一组,抗渗砼按 250m3 做一组。如方量数量有余时增做一组。1) 检验拆模、吊装、强度另留同条件养护试件。2) 砼强度试验以三个试块为一组,抗渗试块每组 6 个,采纳标准养护的试块成型后应 覆盖表面 ,以防止水份蒸发,并在温...
