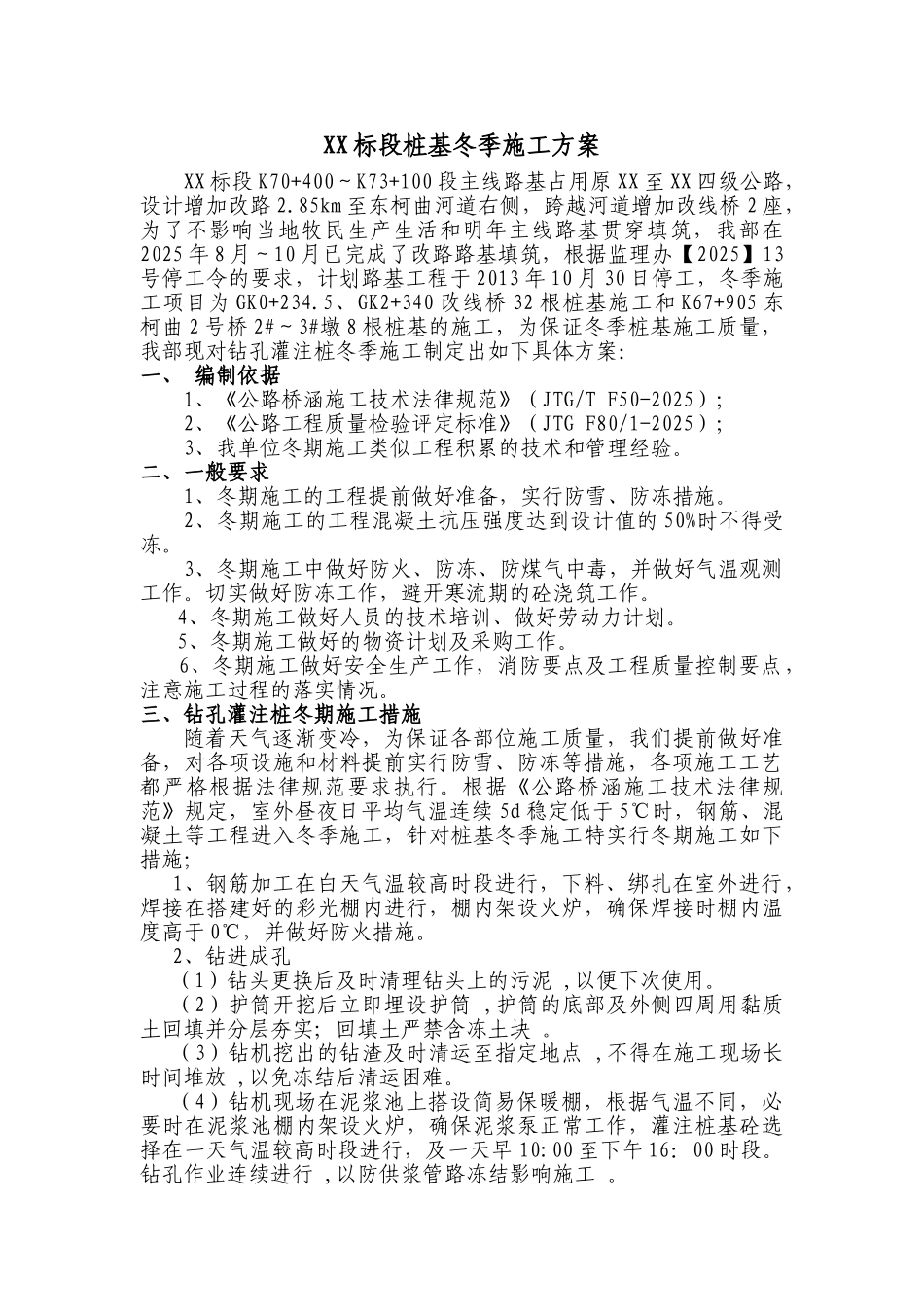

XX 标段桩基冬季施工方案XX 标段 K70+400~K73+100 段主线路基占用原 XX 至 XX 四级公路,设计增加改路 2
85km 至东柯曲河道右侧,跨越河道增加改线桥 2 座,为了不影响当地牧民生产生活和明年主线路基贯穿填筑,我部在2025 年 8 月~10 月已完成了改路路基填筑,根据监理办【2025】13号停工令的要求,计划路基工程于 2013 年 10 月 30 日停工,冬季施工项目为 GK0+234
5、GK2+340 改线桥 32 根桩基施工和 K67+905 东柯曲 2 号桥 2#~3#墩 8 根桩基的施工,为保证冬季桩基施工质量,我部现对钻孔灌注桩冬季施工制定出如下具体方案:一、 编制依据1、《公路桥涵施工技术法律规范》(JTG/T F50-2025);2、《公路工程质量检验评定标准》(JTG F80/1-2025);3、我单位冬期施工类似工程积累的技术和管理经验
二、一般要求1、冬期施工的工程提前做好准备,实行防雪、防冻措施
2、冬期施工的工程混凝土抗压强度达到设计值的 50%时不得受冻
3、冬期施工中做好防火、防冻、防煤气中毒,并做好气温观测工作
切实做好防冻工作,避开寒流期的砼浇筑工作
4、冬期施工做好人员的技术培训、做好劳动力计划
5、冬期施工做好的物资计划及采购工作
6、冬期施工做好安全生产工作,消防要点及工程质量控制要点,注意施工过程的落实情况
三、钻孔灌注桩冬期施工措施随着天气逐渐变冷,为保证各部位施工质量,我们提前做好准备,对各项设施和材料提前实行防雪、防冻等措施,各项施工工艺都严格根据法律规范要求执行
根据《公路桥涵施工技术法律规范》规定,室外昼夜日平均气温连续 5d 稳定低于 5℃时,钢筋、混凝土等工程进入冬季施工,针对桩基冬季施工特实行冬期施工如下措施; 1、钢筋加工在白天气温较高时段进行,下料、绑扎在室外进行,焊接在搭建好的
