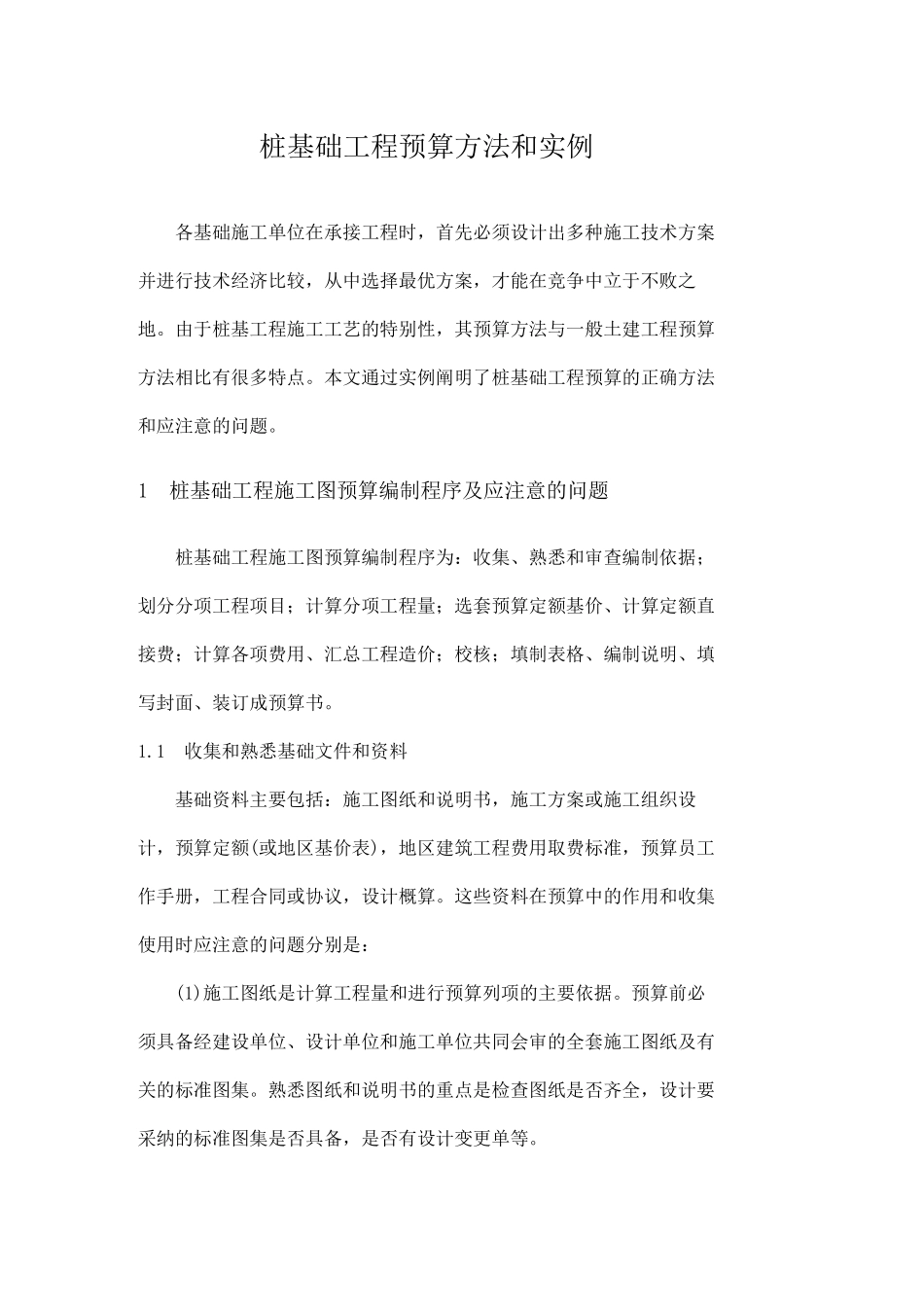

桩基础工程预算方法和实例 各基础施工单位在承接工程时,首先必须设计出多种施工技术方案并进行技术经济比较,从中选择最优方案,才能在竞争中立于不败之地
由于桩基工程施工工艺的特别性,其预算方法与一般土建工程预算方法相比有很多特点
本文通过实例阐明了桩基础工程预算的正确方法和应注意的问题
1 桩基础工程施工图预算编制程序及应注意的问题 桩基础工程施工图预算编制程序为:收集、熟悉和审查编制依据;划分分项工程项目;计算分项工程量;选套预算定额基价、计算定额直接费;计算各项费用、汇总工程造价;校核;填制表格、编制说明、填写封面、装订成预算书
1 收集和熟悉基础文件和资料 基础资料主要包括:施工图纸和说明书,施工方案或施工组织设计,预算定额(或地区基价表),地区建筑工程费用取费标准,预算员工作手册,工程合同或协议,设计概算
这些资料在预算中的作用和收集使用时应注意的问题分别是: (1)施工图纸是计算工程量和进行预算列项的主要依据
预算前必须具备经建设单位、设计单位和施工单位共同会审的全套施工图纸及有关的标准图集
熟悉图纸和说明书的重点是检查图纸是否齐全,设计要采纳的标准图集是否具备,是否有设计变更单等

(2)施工组织设计是确定桩基工程进度计划、施工方法、主要技术措施及施工现场平面布置等内容的文件
如机械设备类型和数量、设备与材料运距、自然地面与桩顶桩底标高、地层条件、泥浆池数量、钢筋搭接长度等预算所需参数都取自于施工组织设计
同一工程项目,不同的施工组织管理措施其预算造价也不同
(3)现行的预算定额(或地区基价表)及地区材料预算价格是确定人工、材料、机械台班消耗量、分项工程直接费及进行定额换算与补充的主要依据
要注意的是预算定额(或基价表)是具有很强的地区性和时效性

国家建设主管部门(建设部)归口具体组织和颁布全国统一的基础定额及有关规章制度,统一预算定额的分项,定额编号,统一人
