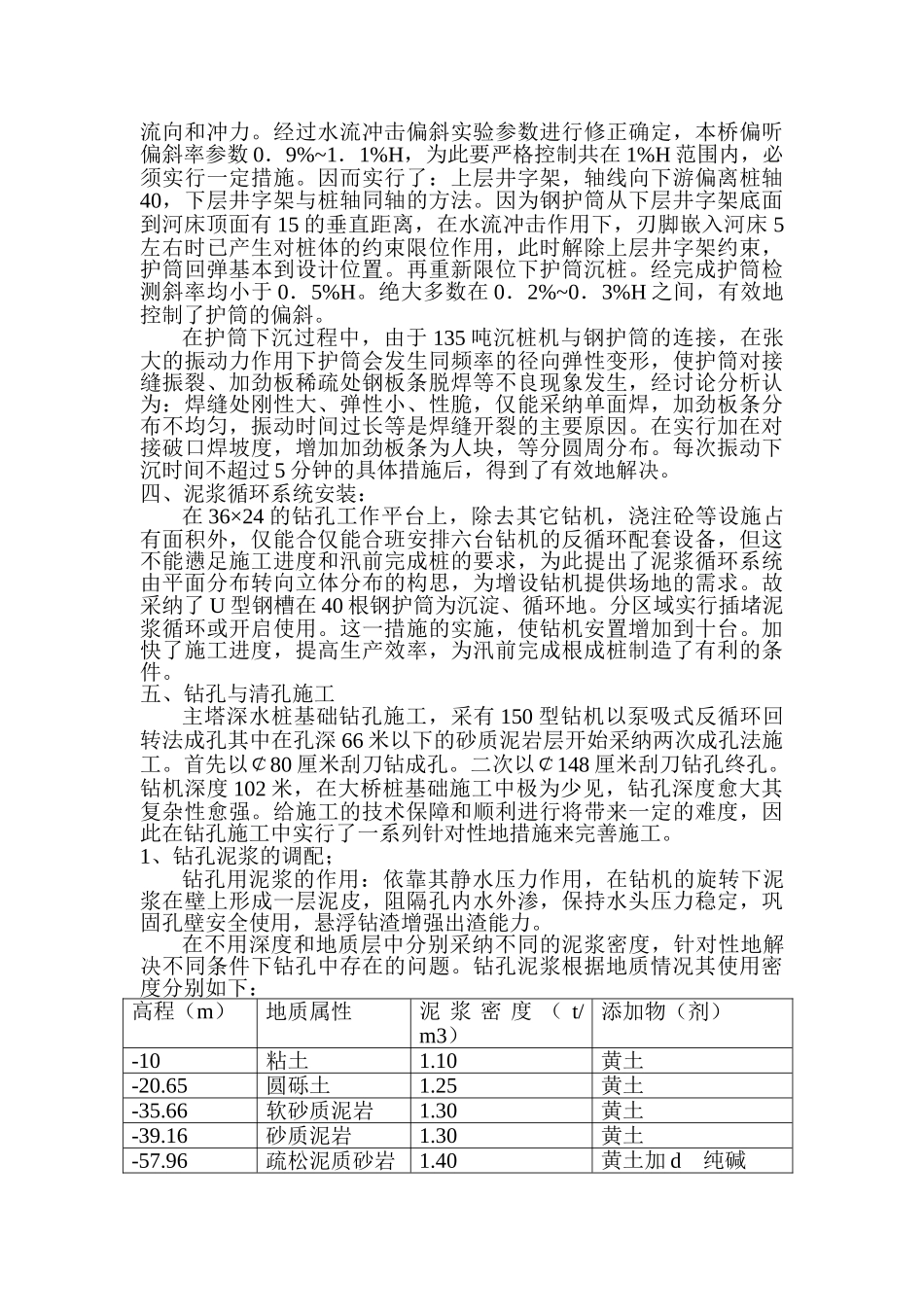

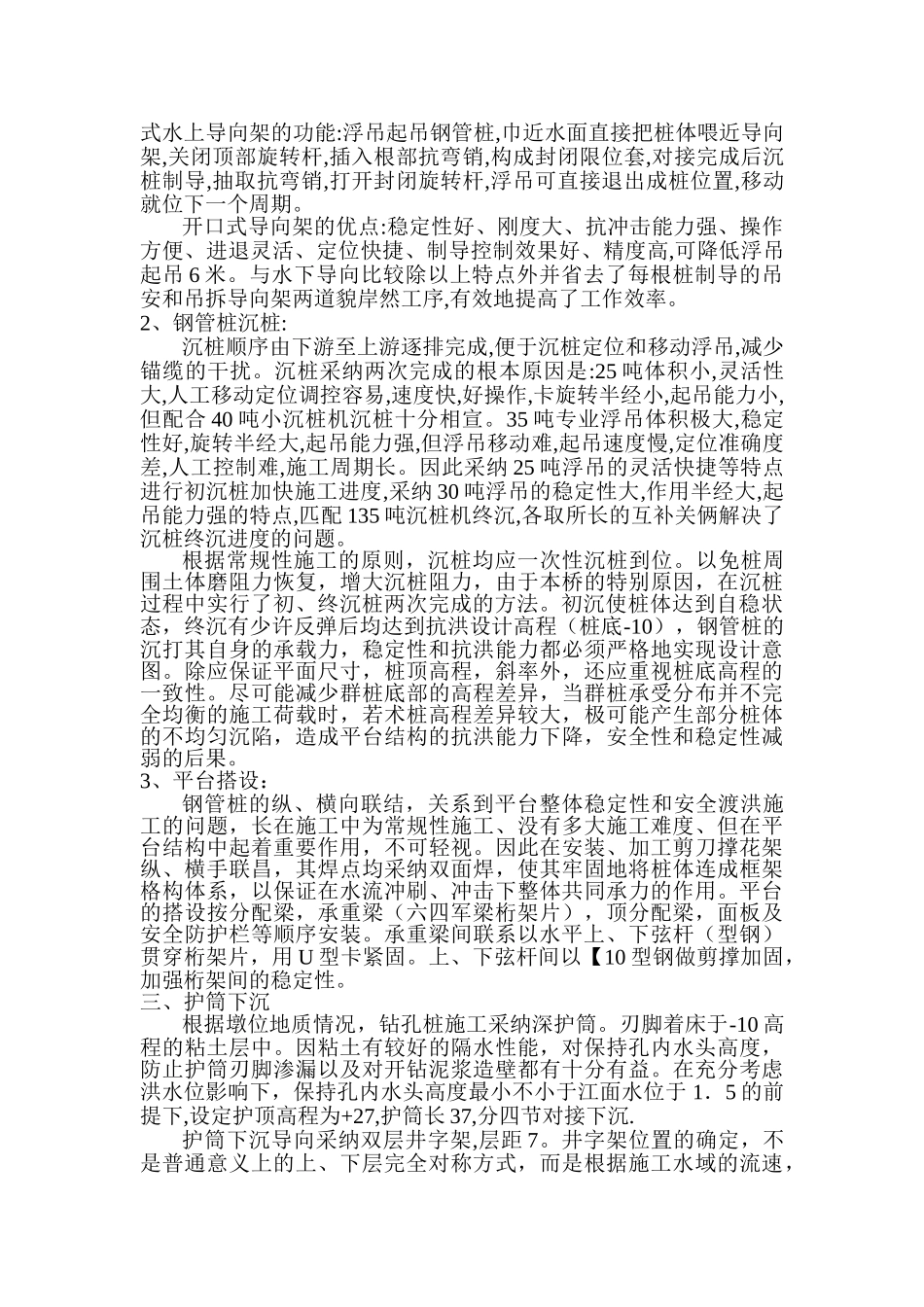

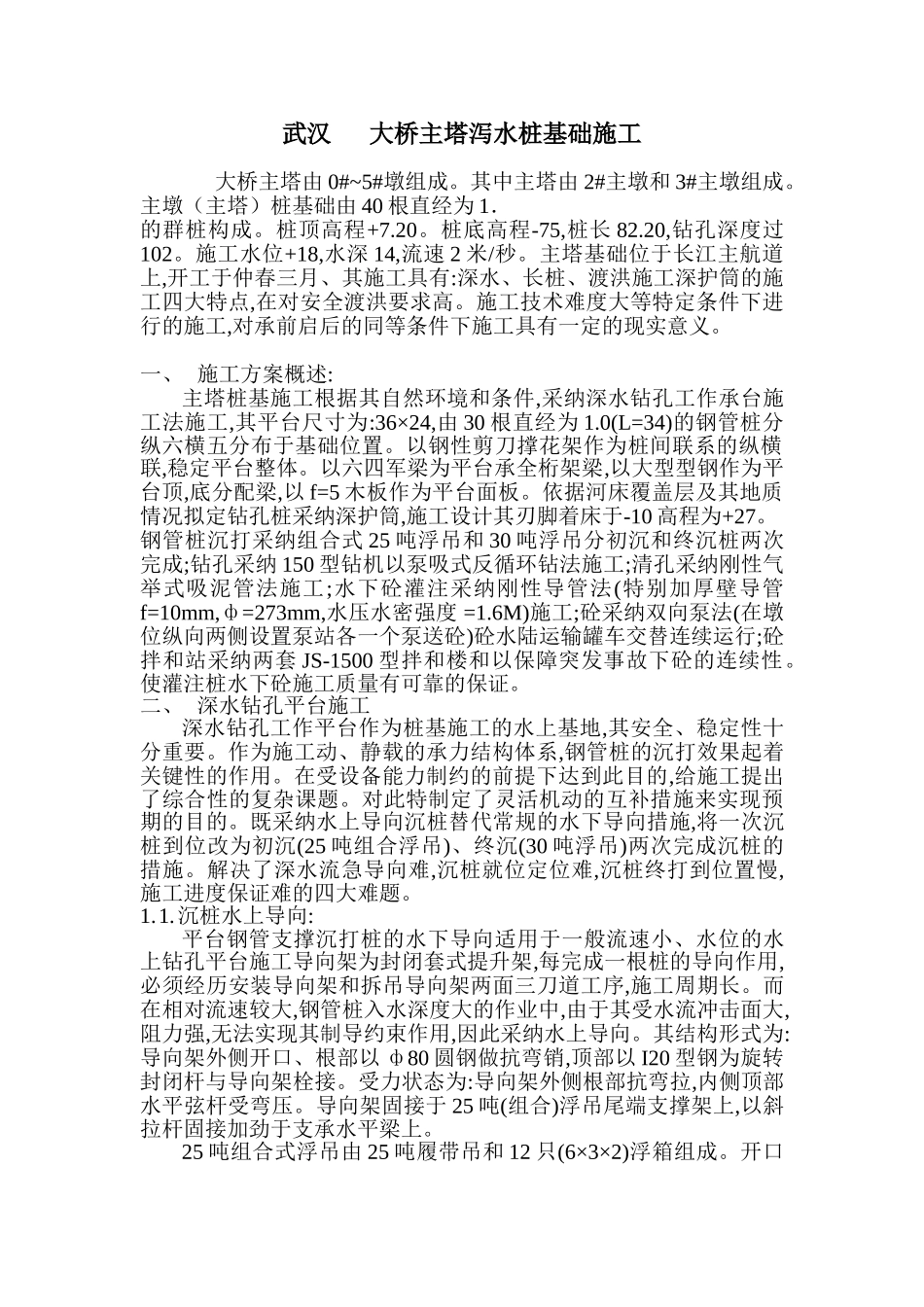

武汉 大桥主塔泻水桩基础施工 大桥主塔由 0#~5#墩组成。其中主塔由 2#主墩和 3#主墩组成。主墩(主塔)桩基础由 40 根直经为 1.的群桩构成。桩顶高程+7.20。桩底高程-75,桩长 82.20,钻孔深度过102。施工水位+18,水深 14,流速 2 米/秒。主塔基础位于长江主航道上,开工于仲春三月、其施工具有:深水、长桩、渡洪施工深护筒的施工四大特点,在对安全渡洪要求高。施工技术难度大等特定条件下进行的施工,对承前启后的同等条件下施工具有一定的现实意义。 一、 施工方案概述:主塔桩基施工根据其自然环境和条件,采纳深水钻孔工作承台施工法施工,其平台尺寸为:36×24,由 30 根直经为 1.0(L=34)的钢管桩分纵六横五分布于基础位置。以钢性剪刀撑花架作为桩间联系的纵横联,稳定平台整体。以六四军梁为平台承全桁架梁,以大型型钢作为平台顶,底分配梁,以 f=5 木板作为平台面板。依据河床覆盖层及其地质情况拟定钻孔桩采纳深护筒,施工设计其刃脚着床于-10 高程为+27。钢管桩沉打采纳组合式 25 吨浮吊和 30 吨浮吊分初沉和终沉桩两次完成;钻孔采纳 150 型钻机以泵吸式反循环钻法施工;清孔采纳刚性气举式吸泥管法施工;水下砼灌注采纳刚性导管法(特别加厚壁导管f=10mm,ф=273mm,水压水密强度 =1.6M)施工;砼采纳双向泵法(在墩位纵向两侧设置泵站各一个泵送砼)砼水陆运输罐车交替连续运行;砼拌和站采纳两套 JS-1500 型拌和楼和以保障突发事故下砼的连续性。使灌注桩水下砼施工质量有可靠的保证。二、 深水钻孔平台施工深水钻孔工作平台作为桩基施工的水上基地,其安全、稳定性十分重要。作为施工动、静载的承力结构体系,钢管桩的沉打效果起着关键性的作用。在受设备能力制约的前提下达到此目的,给施工提出了综合性的复杂课题。对此特制定了灵活机动的互补措施来实现预期的目的。既采纳水上导向沉桩替代常规的水下导向措施,将一次沉桩到位改为初沉(25 吨组合浮吊)、终沉(30 吨浮吊)两次完成沉桩的措施。解决了深水流急导向难,沉桩就位定位难,沉桩终打到位置慢,施工进度保证难的四大难题。1.1. 沉桩水上导向:平台钢管支撑沉打桩的水下导向适用于一般流速小、水位的水上钻孔平台施工导向架为封闭套式提升架,每完成一根桩的导向作用,必须经历安装导向架和拆吊导向架两面三刀道工序,施工周期长。而在相对流速较大,钢管桩入水深度大的作业中,由于其受水流冲击面大,阻力强,无法实现其制导约束作用,因此采纳水上导向。其结构形式为:导向架外侧...
