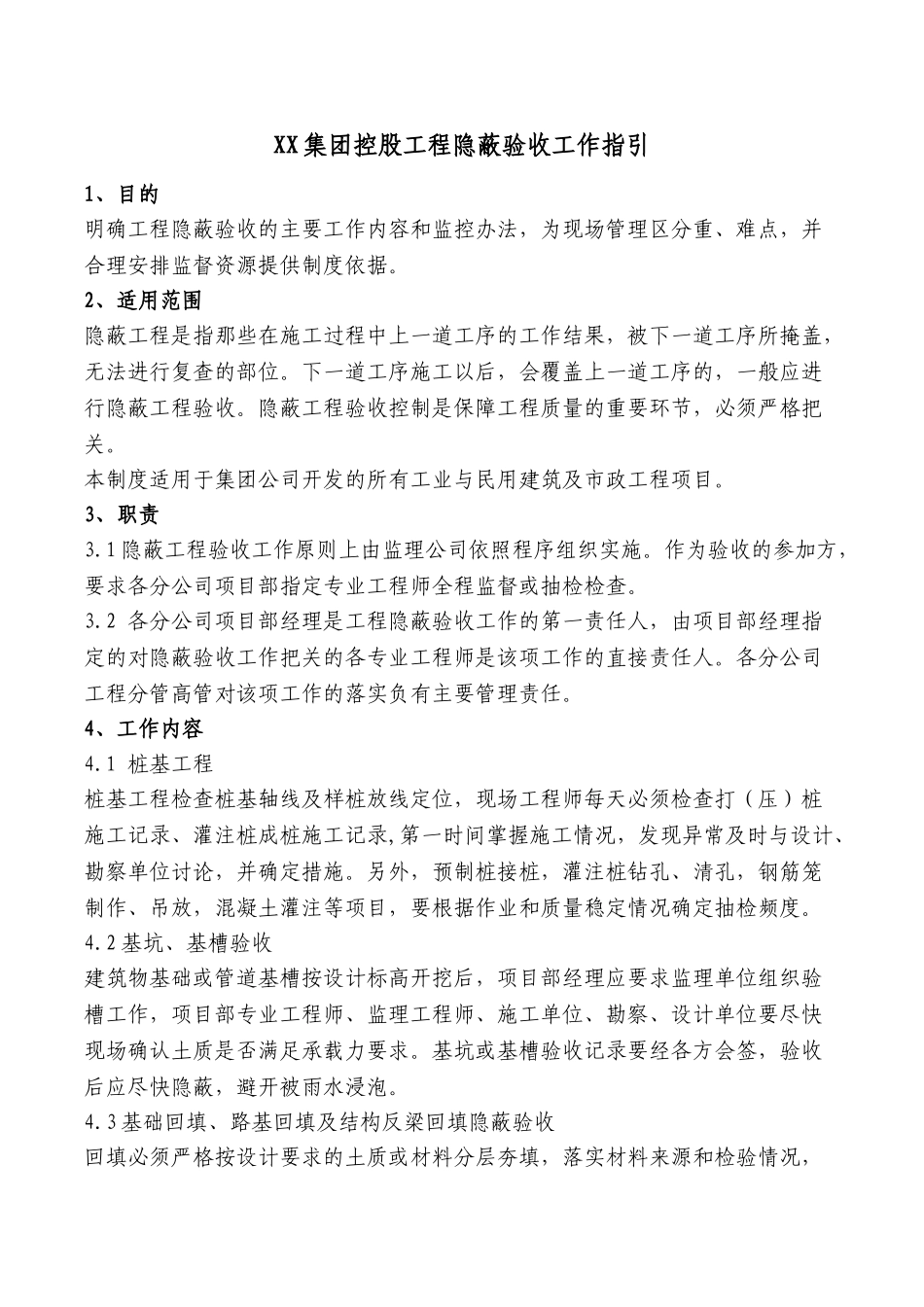

XX 集团控股工程隐蔽验收工作指引1、目的明确工程隐蔽验收的主要工作内容和监控办法,为现场管理区分重、难点,并合理安排监督资源提供制度依据
2、适用范围隐蔽工程是指那些在施工过程中上一道工序的工作结果,被下一道工序所掩盖,无法进行复查的部位
下一道工序施工以后,会覆盖上一道工序的,一般应进行隐蔽工程验收
隐蔽工程验收控制是保障工程质量的重要环节,必须严格把关
本制度适用于集团公司开发的所有工业与民用建筑及市政工程项目
1 隐蔽工程验收工作原则上由监理公司依照程序组织实施
作为验收的参加方,要求各分公司项目部指定专业工程师全程监督或抽检检查
2 各分公司项目部经理是工程隐蔽验收工作的第一责任人,由项目部经理指定的对隐蔽验收工作把关的各专业工程师是该项工作的直接责任人
各分公司工程分管高管对该项工作的落实负有主要管理责任
4、工作内容4
1 桩基工程桩基工程检查桩基轴线及样桩放线定位,现场工程师每天必须检查打(压)桩施工记录、灌注桩成桩施工记录,第一时间掌握施工情况,发现异常及时与设计、勘察单位讨论,并确定措施
另外,预制桩接桩,灌注桩钻孔、清孔,钢筋笼制作、吊放,混凝土灌注等项目,要根据作业和质量稳定情况确定抽检频度
2 基坑、基槽验收建筑物基础或管道基槽按设计标高开挖后,项目部经理应要求监理单位组织验槽工作,项目部专业工程师、监理工程师、施工单位、勘察、设计单位要尽快现场确认土质是否满足承载力要求
基坑或基槽验收记录要经各方会签,验收后应尽快隐蔽,避开被雨水浸泡
3 基础回填、路基回填及结构反梁回填隐蔽验收回填必须严格按设计要求的土质或材料分层夯填,落实材料来源和检验情况,落实回填机械和夯实机械的到位情况,并在此之前完成管线、防水等隐蔽验收和保护工作(如有),并确保回填区域无积水、杂物,回填过程中重点监督分层压实或夯实的情况
并跟踪检测取样及试验结果
