XX 市 XX 县 XX 水库左岸岩溶渗漏处理工程阶段性工作报告XXXX 水电集团有限公司项目经理部XX 年六月一、施工概况1、我部承建的 XX 县 XX 水库左岸岩溶渗漏处理工程于 XX 年3 月 1 日开工,XX 年 4 月 3 日开始灌浆施工,截止 XX 年 6 月 15 日,已完成灌浆前钻孔 14860
33m,完成总工程量 97
完成灌浆进尺 14280
83m,完成总工程量 95
消耗水泥 8295
本工程共计 151 个孔(含原检查孔 5 个),已终孔 141 个,其中,第一排孔 65 个(含 5 个原检查孔)已全部终孔;第二排孔 59 个孔已终孔49 个孔(完成灌浆进尺 5411
85m,剩余 916
96m);第三排孔 27 个孔已全部终孔;加密补强孔 15 个已终孔 6 个(共计完成灌浆进尺395
20m,剩余 521
30m);灌浆进尺总剩余 1438
2、在施工过程中由于岩层破裂,曾多次出现塌孔、卡钻等现象
XX 年 3 月 11 日经设计、业主、监理各参建单位专家会议确定,在一序孔中选取 4 个(即 B-20、B-27、B-35、B-43 号)孔进行地质探查
我部立即调整施工顺序,从 XX 年 3 月 12 日开始施工 B-20、B-27、B-35、B-43 号孔,于 XX 年 3 月 30 日结束了 4 个先导孔的施工工作
3、XX 年 3 月 30 日至 XX 年 3 月 31 日由 XX 勘测设计讨论院有限公司进行了 4 个地质探查孔的电磁波 CT 探测及孔内摄像,基础查明主要渗漏通道所处位置
XX 年 4 月 13 日参建各方在 XX 水利水电建筑勘测设计讨论院 24 楼会议室召开技术专题会议,会议决定本工程实行分期施工并确定了第一期施工的孔位

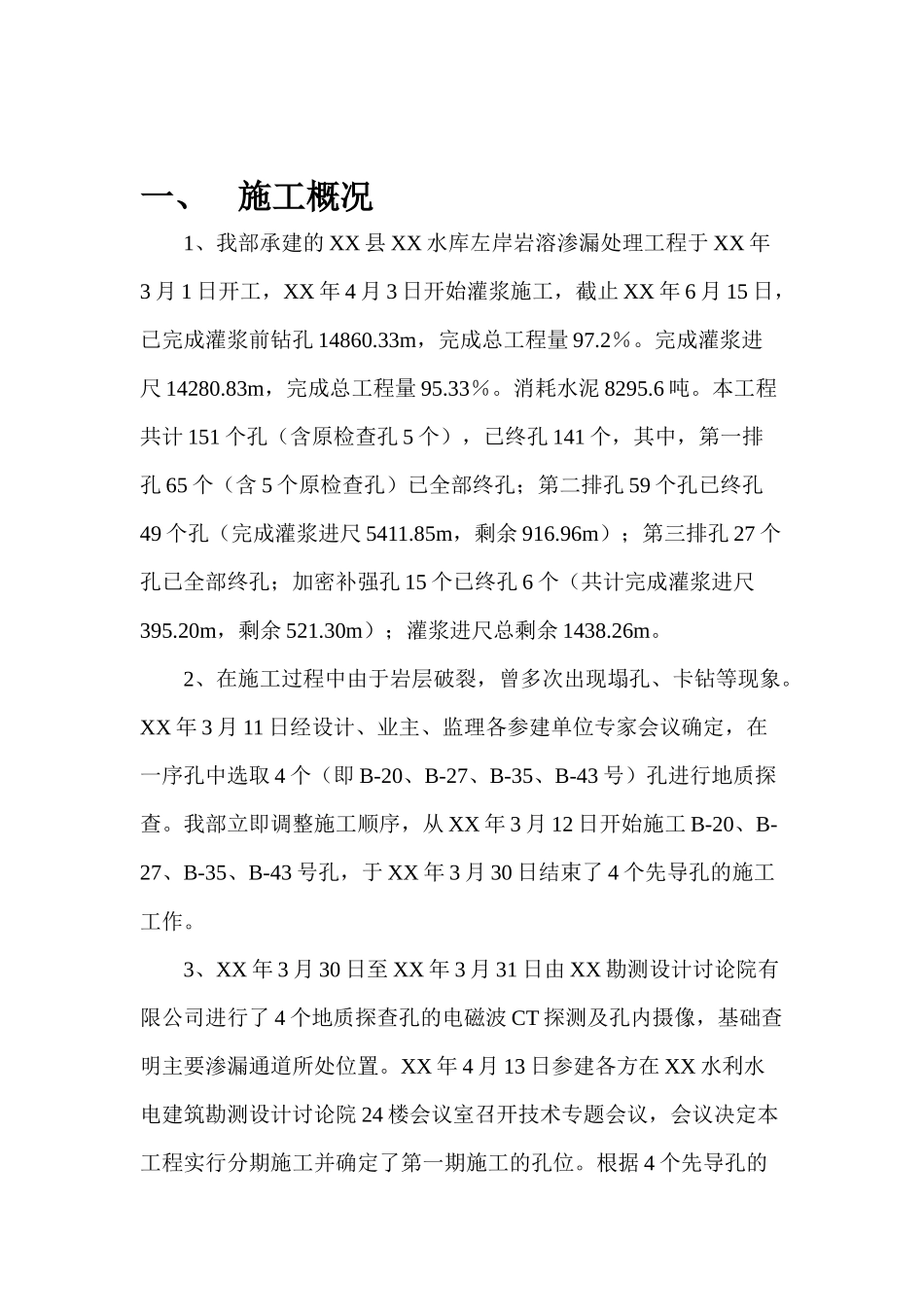

根据 4 个先导孔的压水试验数据和 XX 勘测设计讨论院有限公司勘
