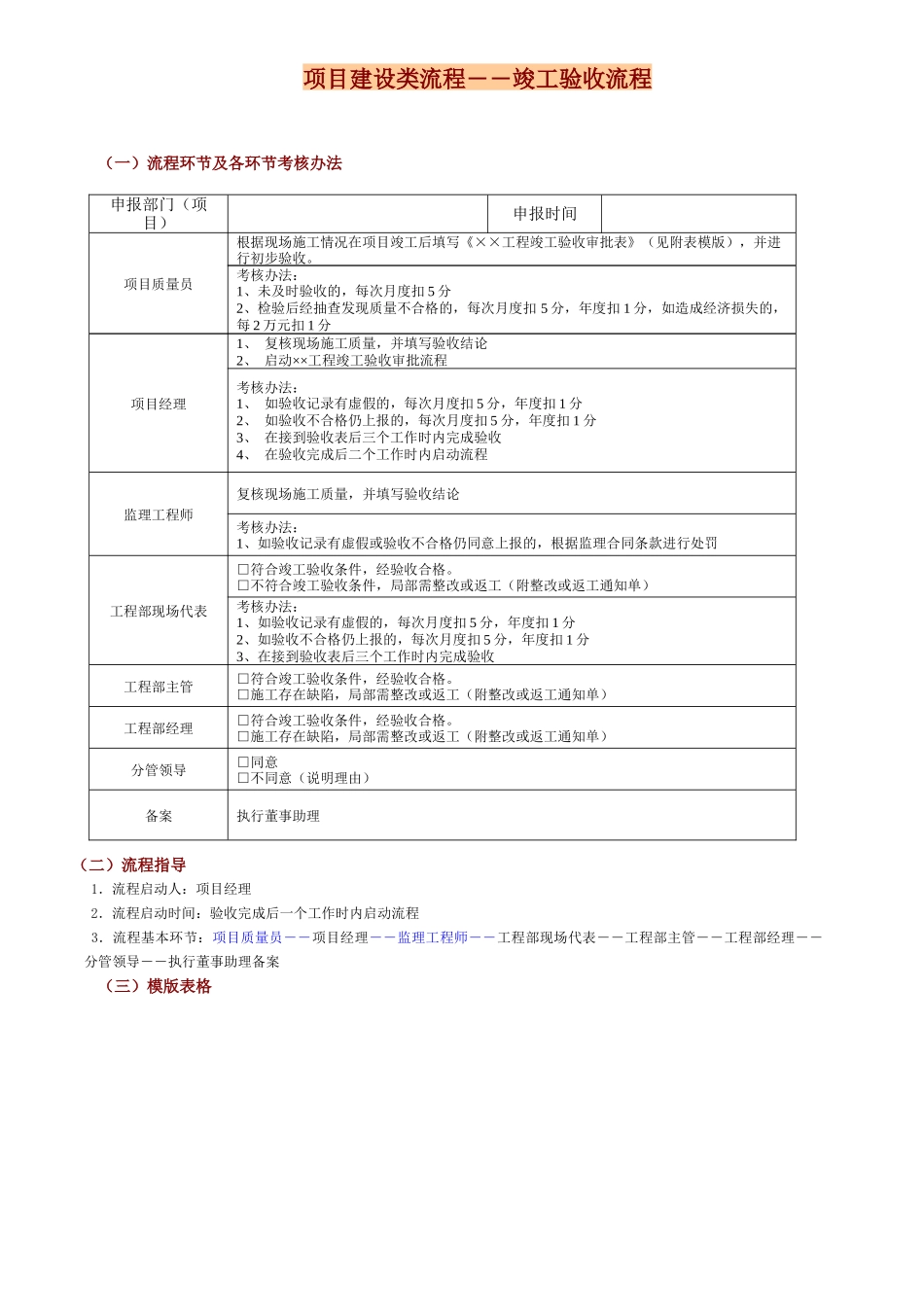

项目建设类流程――竣工验收流程(一)流程环节及各环节考核办法(二)流程指导1.流程启动人:项目经理2.流程启动时间:验收完成后一个工作时内启动流程3.流程基本环节:项目质量员――项目经理――监理工程师――工程部现场代表――工程部主管――工程部经理――分管领导――执行董事助理备案(三)模版表格申报部门(项目)申报时间项目质量员根据现场施工情况在项目竣工后填写《××工程竣工验收审批表》(见附表模版),并进行初步验收
考核办法:1、未及时验收的,每次月度扣 5 分2、检验后经抽查发现质量不合格的,每次月度扣 5 分,年度扣 1 分,如造成经济损失的,每 2 万元扣 1 分项目经理1、 复核现场施工质量,并填写验收结论2、 启动××工程竣工验收审批流程考核办法:1、 如验收记录有虚假的,每次月度扣 5 分,年度扣 1 分2、 如验收不合格仍上报的,每次月度扣 5 分,年度扣 1 分3、 在接到验收表后三个工作时内完成验收4、 在验收完成后二个工作时内启动流程监理工程师复核现场施工质量,并填写验收结论考核办法:1、如验收记录有虚假或验收不合格仍同意上报的,根据监理合同条款进行处罚工程部现场代表□符合竣工验收条件,经验收合格
□不符合竣工验收条件,局部需整改或返工(附整改或返工通知单)考核办法:1、如验收记录有虚假的,每次月度扣 5 分,年度扣 1 分2、如验收不合格仍上报的,每次月度扣 5 分,年度扣 1 分3、在接到验收表后三个工作时内完成验收工程部主管□符合竣工验收条件,经验收合格
□施工存在缺陷,局部需整改或返工(附整改或返工通知单)工程部经理□符合竣工验收条件,经验收合格

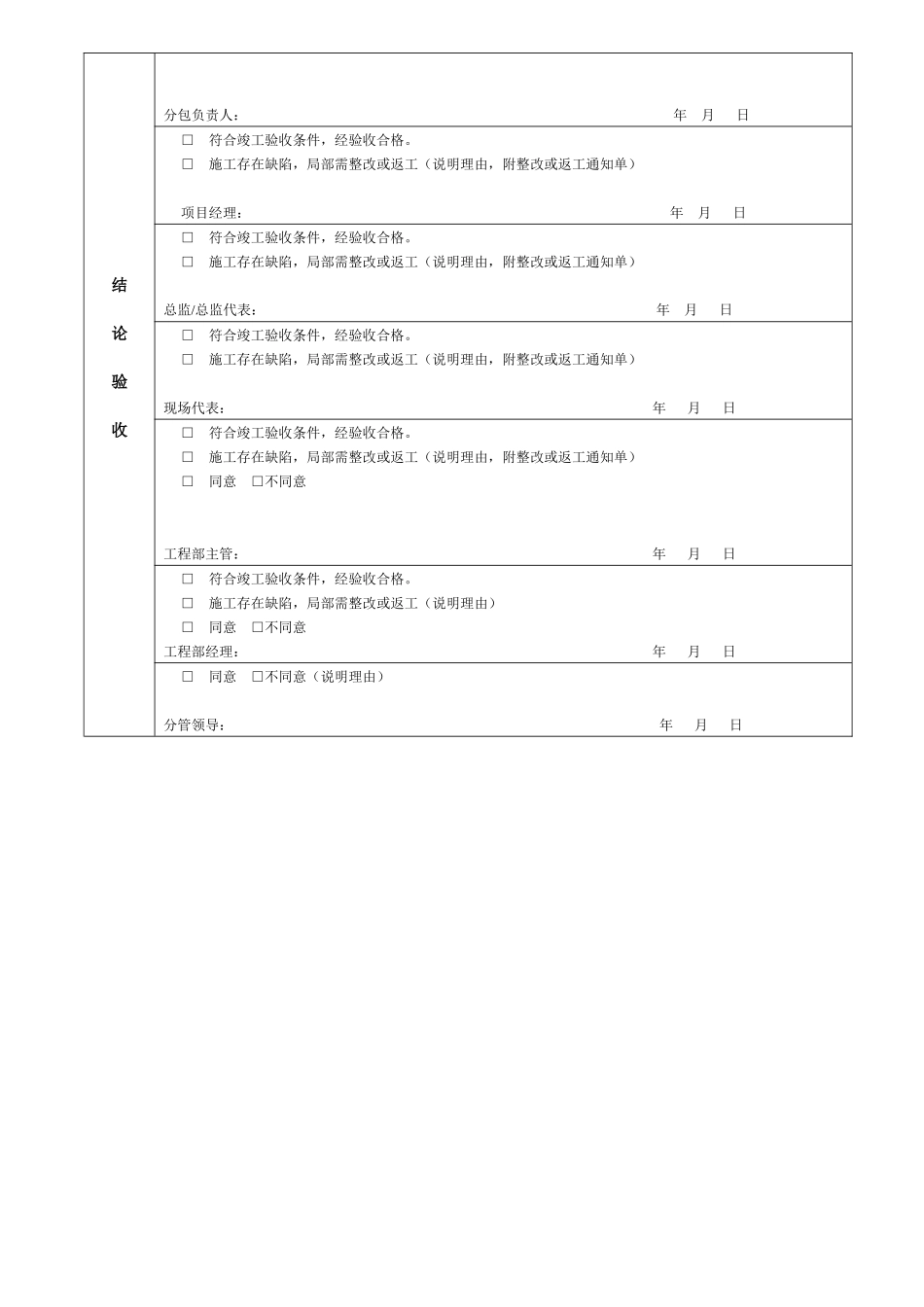

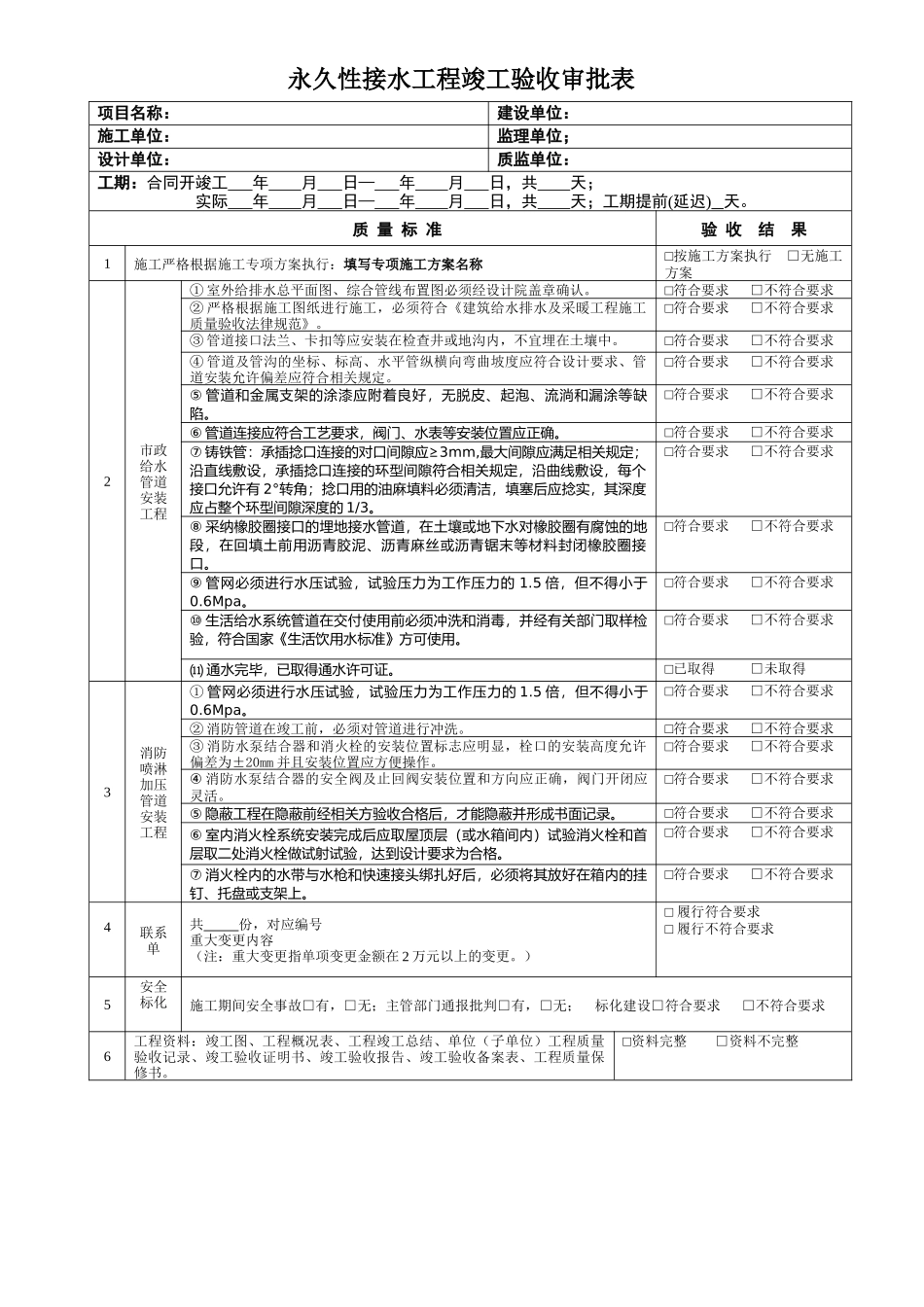

□施工存在缺陷,局部需整改或返工(附整改或返工通知单)分管领导□同意□不同意(说明理由)备案执行董事助理永久性接水工程竣工验收审批表项目名称:建设单位:施工单位:监理单位;设计单位:质监单位:工期:合同开竣
