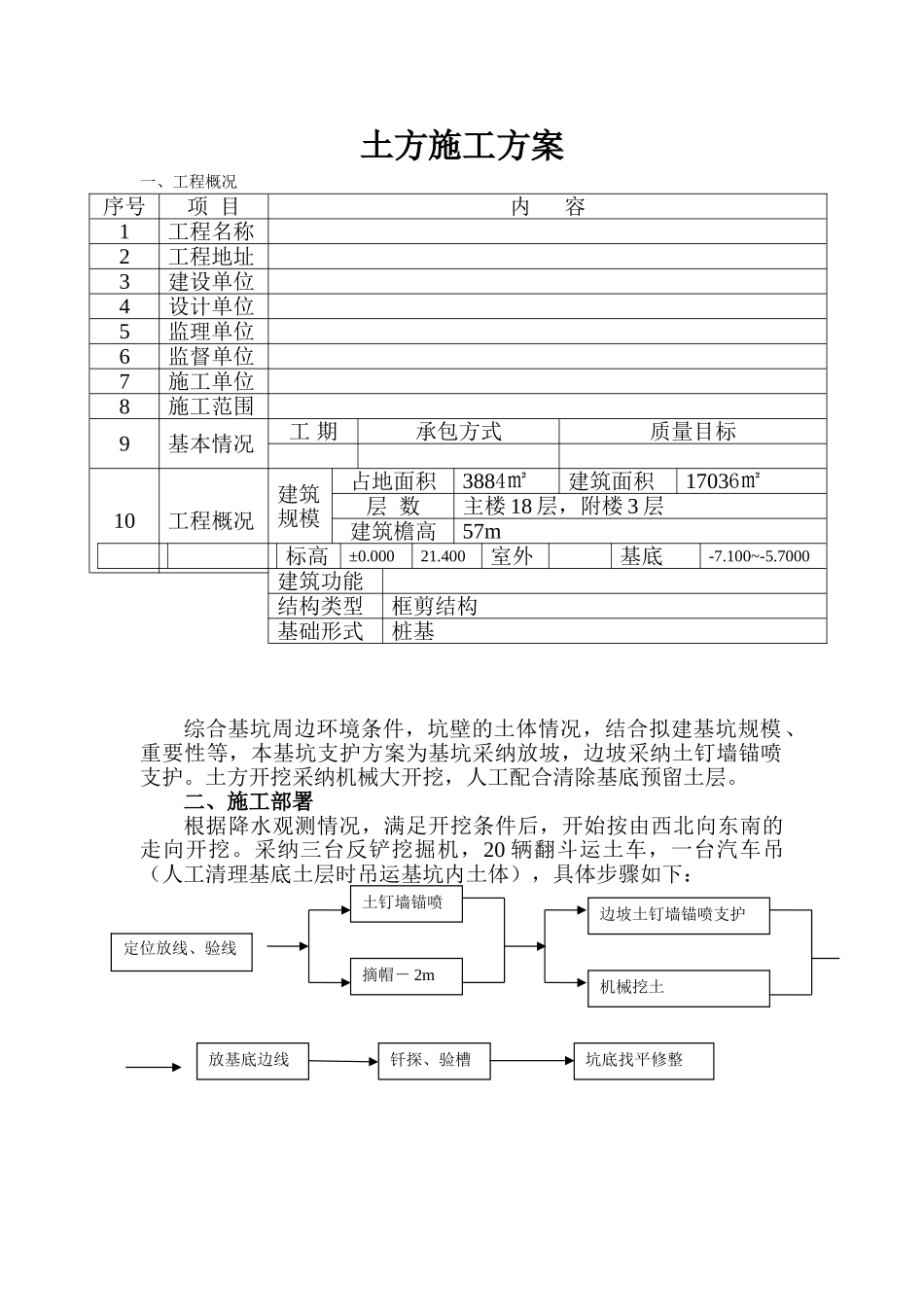

土方施工方案一、工程概况序号项 目内 容1工程名称2工程地址3建设单位4设计单位5监理单位6监督单位7施工单位8施工范围9基本情况工 期承包方式质量目标10工程概况建筑规模占地面积3884㎡建筑面积17036㎡层 数主楼 18 层,附楼 3 层建筑檐高57m标高±0
400室外基底-7
100~-5
7000建筑功能结构类型框剪结构基础形式桩基综合基坑周边环境条件,坑壁的土体情况,结合拟建基坑规模、重要性等,本基坑支护方案为基坑采纳放坡,边坡采纳土钉墙锚喷支护
土方开挖采纳机械大开挖,人工配合清除基底预留土层
二、施工部署根据降水观测情况,满足开挖条件后,开始按由西北向东南的走向开挖
采纳三台反铲挖掘机,20 辆翻斗运土车,一台汽车吊(人工清理基底土层时吊运基坑内土体),具体步骤如下:土钉墙锚喷摘帽- 2m边坡土钉墙锚喷支护机械挖土放基底边线钎探、验槽坑底找平修整定位放线、验线三、操作工艺3
1 土方开挖工程3

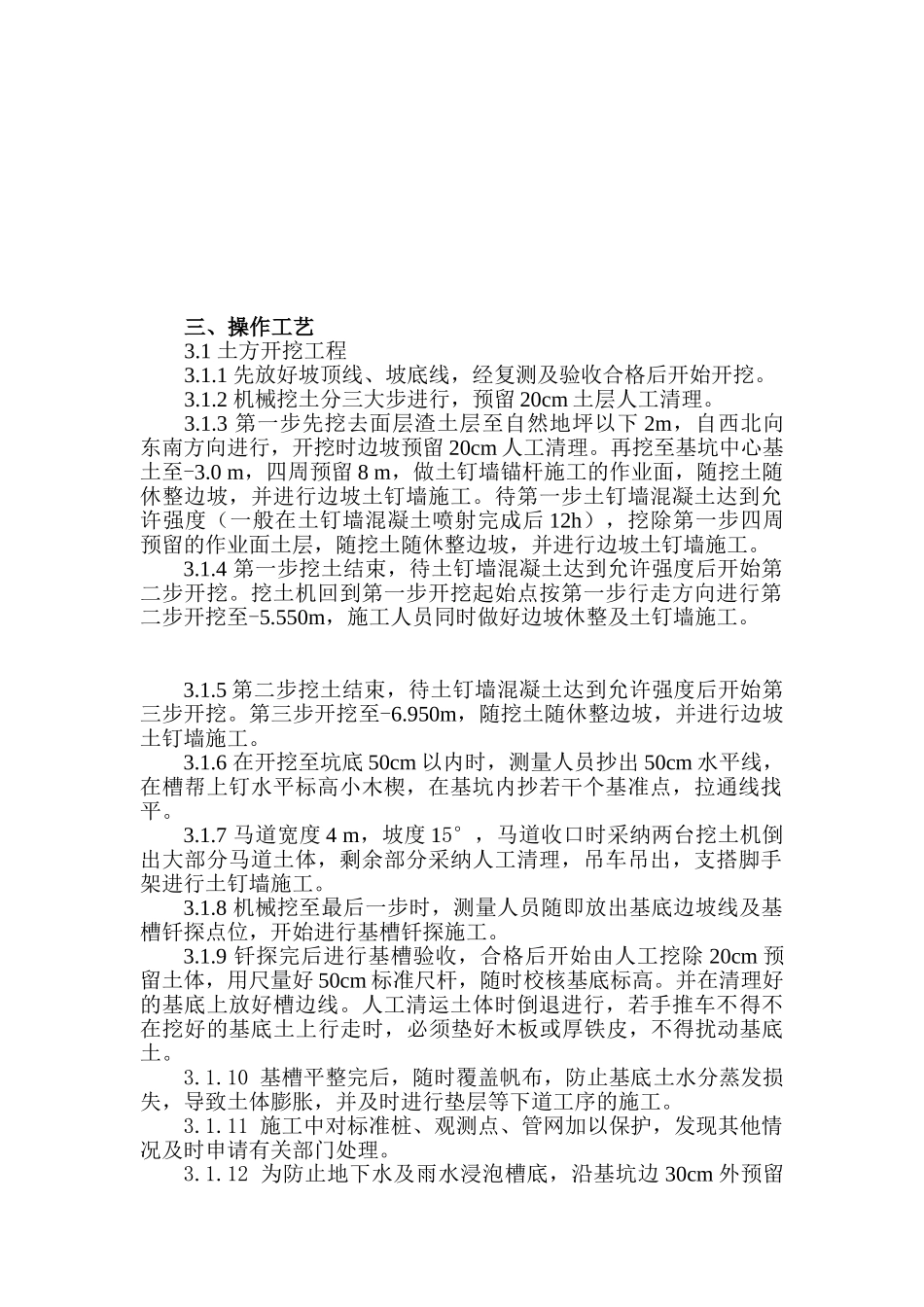

1 先放好坡顶线、坡底线,经复测及验收合格后开始开挖
2 机械挖土分三大步进行,预留 20cm 土层人工清理
3 第一步先挖去面层渣土层至自然地坪以下 2m,自西北向东南方向进行,开挖时边坡预留 20cm 人工清理
再挖至基坑中心基土至-3
0 m,四周预留 8 m,做土钉墙锚杆施工的作业面,随挖土随休整边坡,并进行边坡土钉墙施工
待第一步土钉墙混凝土达到允许强度(一般在土钉墙混凝土喷射完成后 12h),挖除第一步四周预留的作业面土层,随挖土随休整边坡,并进行边坡土钉墙施工
4 第一步挖土结束,待土钉墙混凝土达到允许强度后开始第二步开挖
挖土机回到第一步开挖起始点按第一步行走方向进行第二步开挖至-5
550m,施工人员同时做好边坡休整及土钉墙施工

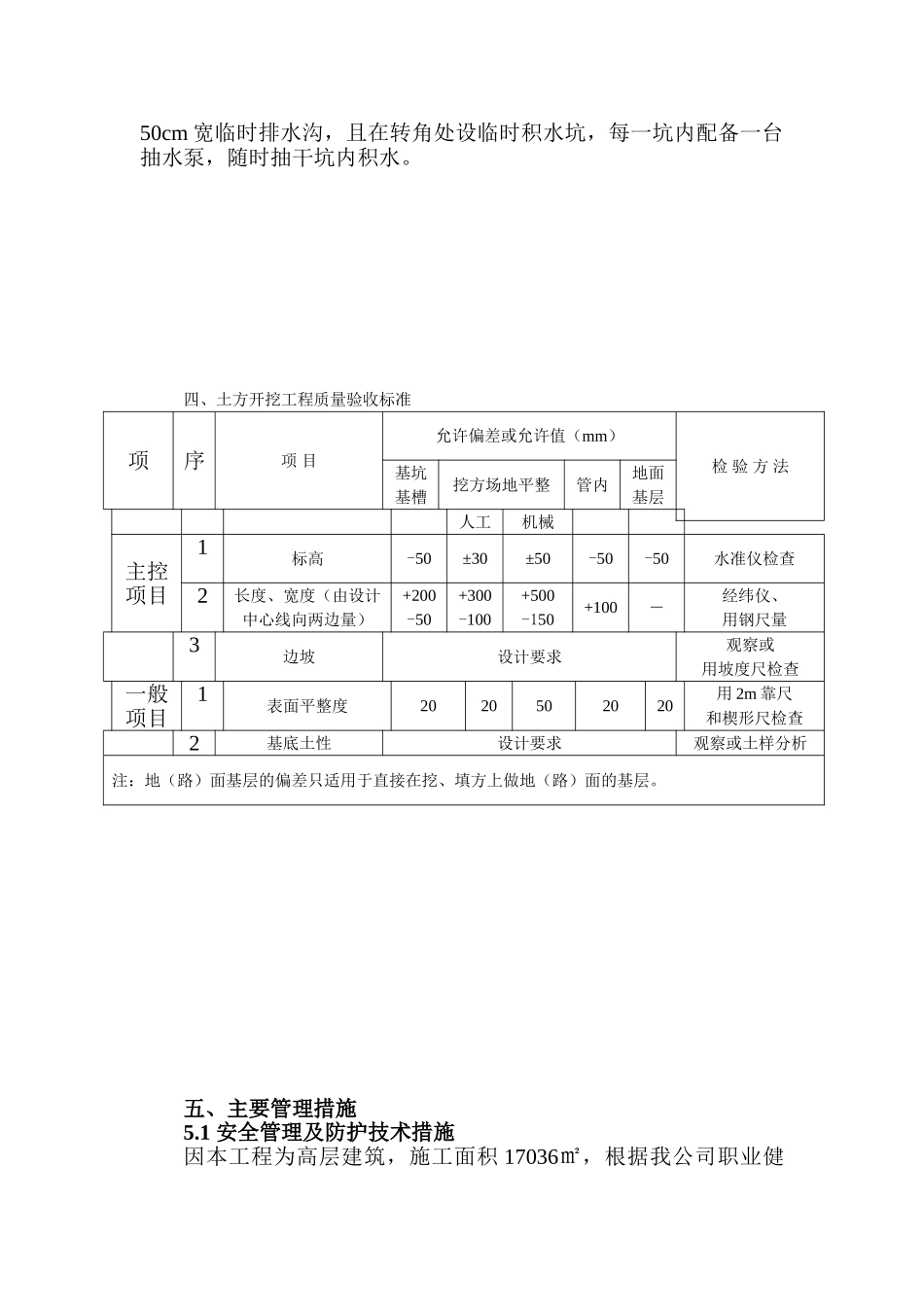

5 第二步挖土结束,待土钉墙混凝土达到允许强度后开始第三步开挖
