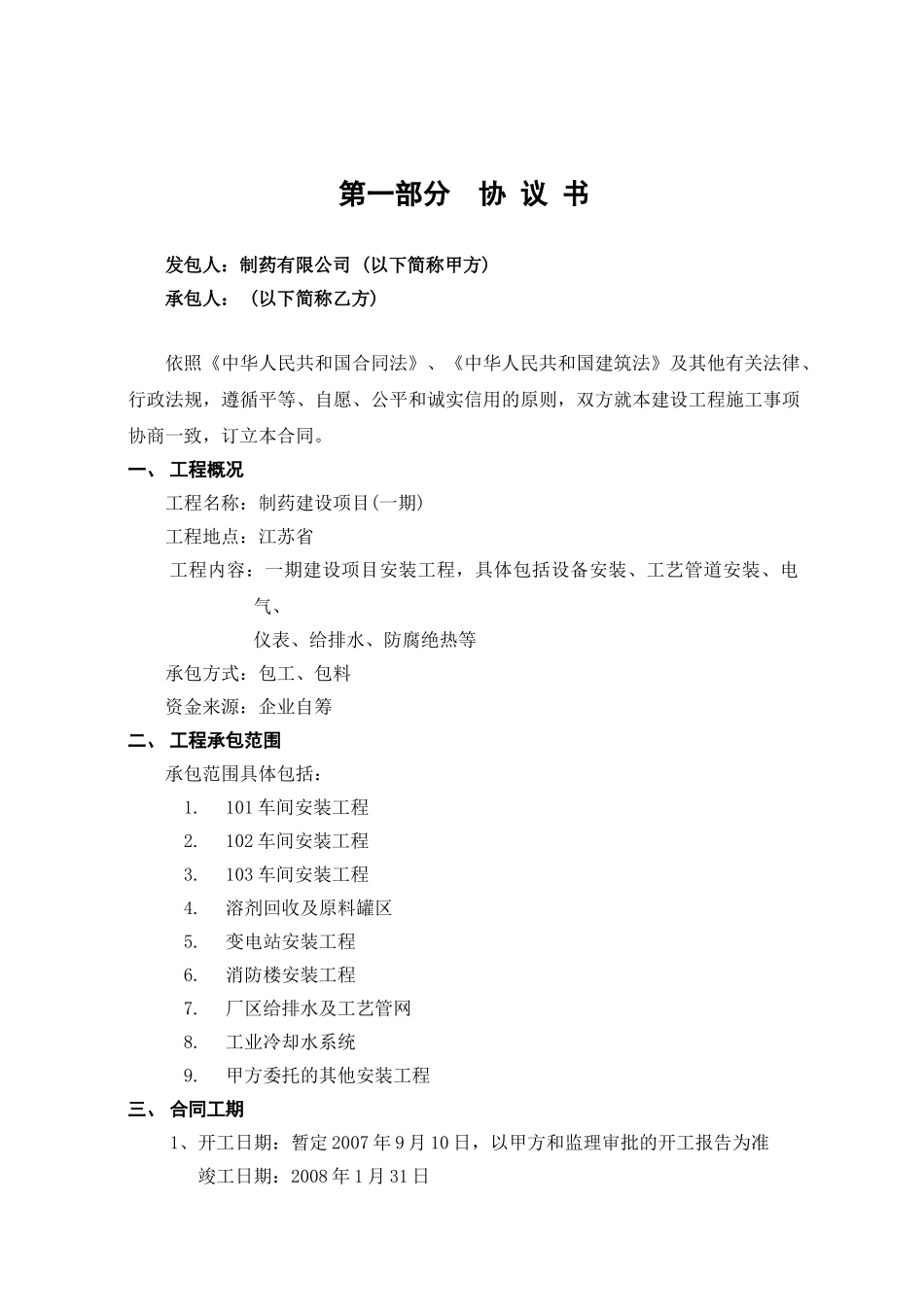

建设工程施工合同工程名称:建设项目(一期)发 包 人:江苏某制药有限公司承 包 人:签约日期:2025 年 9 月第一部分 协 议 书发包人:制药有限公司 (以下简称甲方)承包人: (以下简称乙方)依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协商一致,订立本合同
一、 工程概况工程名称:制药建设项目(一期) 工程地点:江苏省 工程内容:一期建设项目安装工程,具体包括设备安装、工艺管道安装、电气、仪表、给排水、防腐绝热等承包方式:包工、包料资金来源:企业自筹 二、 工程承包范围承包范围具体包括:1
101 车间安装工程2
102 车间安装工程3
103 车间安装工程4
溶剂回收及原料罐区5
变电站安装工程6
消防楼安装工程7
厂区给排水及工艺管网8
工业冷却水系统9

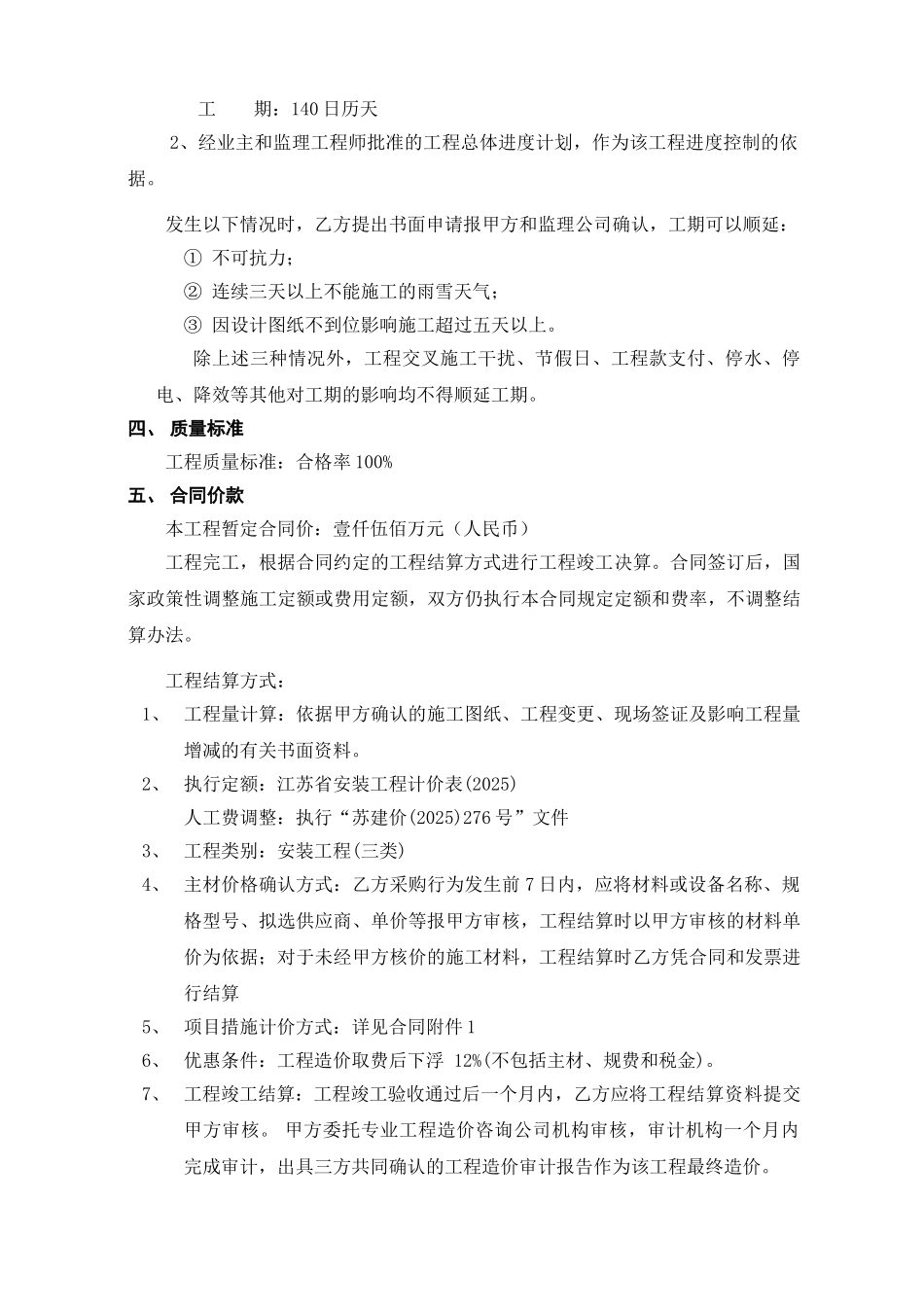

甲方委托的其他安装工程三、 合同工期1、开工日期:暂定 2007 年 9 月 10 日,以甲方和监理审批的开工报告为准 竣工日期:2008 年 1 月 31 日 工 期:140 日历天2、经业主和监理工程师批准的工程总体进度计划,作为该工程进度控制的依据
发生以下情况时,乙方提出书面申请报甲方和监理公司确认,工期可以顺延:① 不可抗力;② 连续三天以上不能施工的雨雪天气;③ 因设计图纸不到位影响施工超过五天以上
除上述三种情况外,工程交叉施工干扰、节假日、工程款支付、停水、停电、降效等其他对工期的影响均不得顺延工期
四、 质量标准工程质量标准:合格率 100%五、 合同价款本工程暂定合同价:壹仟伍佰万元(人民币)工程完工,根据合同约定的工程结算方式进行工程竣工决算
合同签订后,国家政策性调整施工定额或费用定额,双方仍执行本合同规定定额和费率,不调整结算办法
工程结算方式:1、 工程量计算:依据甲方确认的施工图纸、工程
