电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

污水管道基础土方开挖工程施工方案

污水管道基础土方开挖工程施工方案_第1页
1/17
污水管道基础土方开挖工程施工方案_第2页
2/17
污水管道基础土方开挖工程施工方案_第3页
3/17

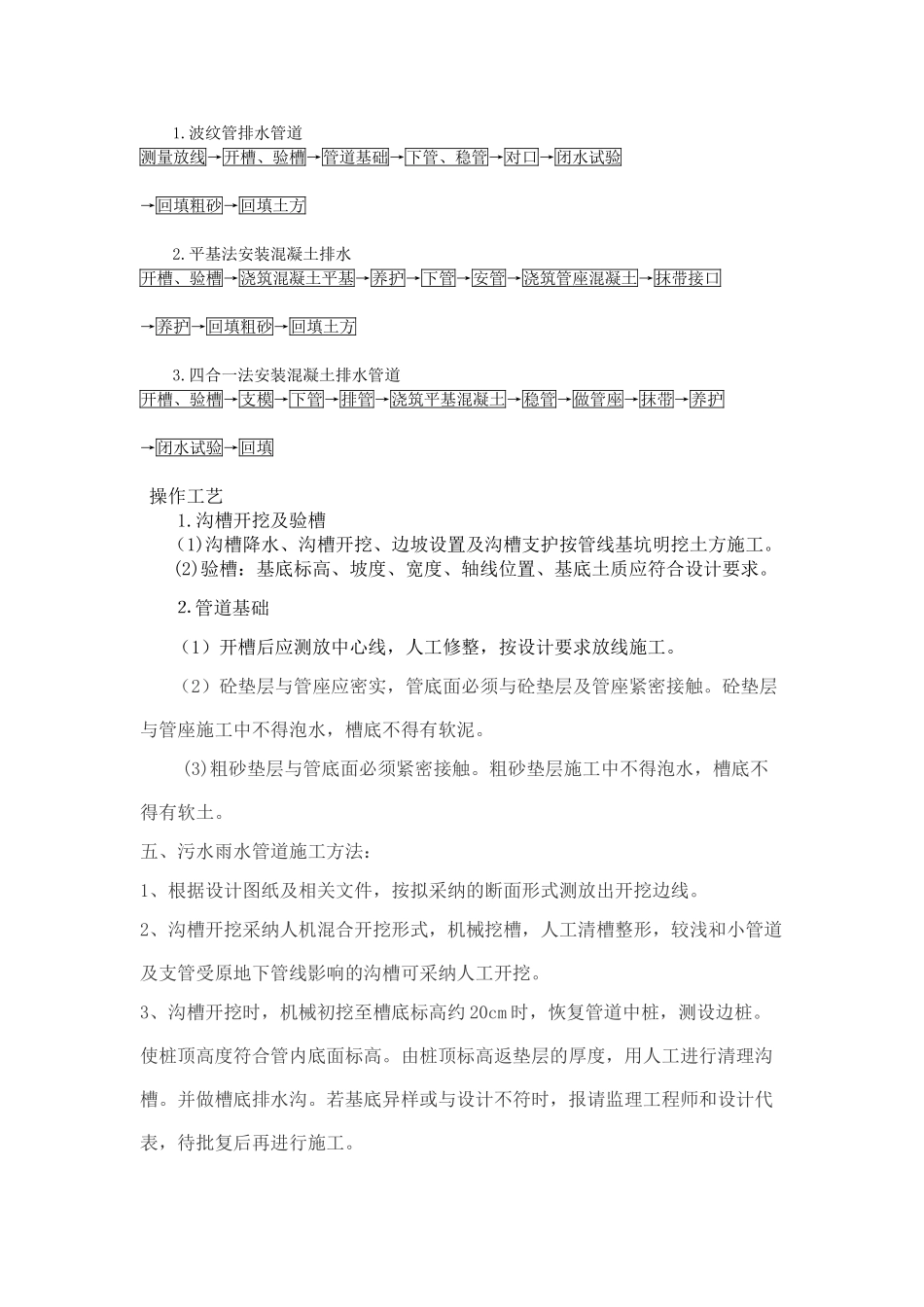

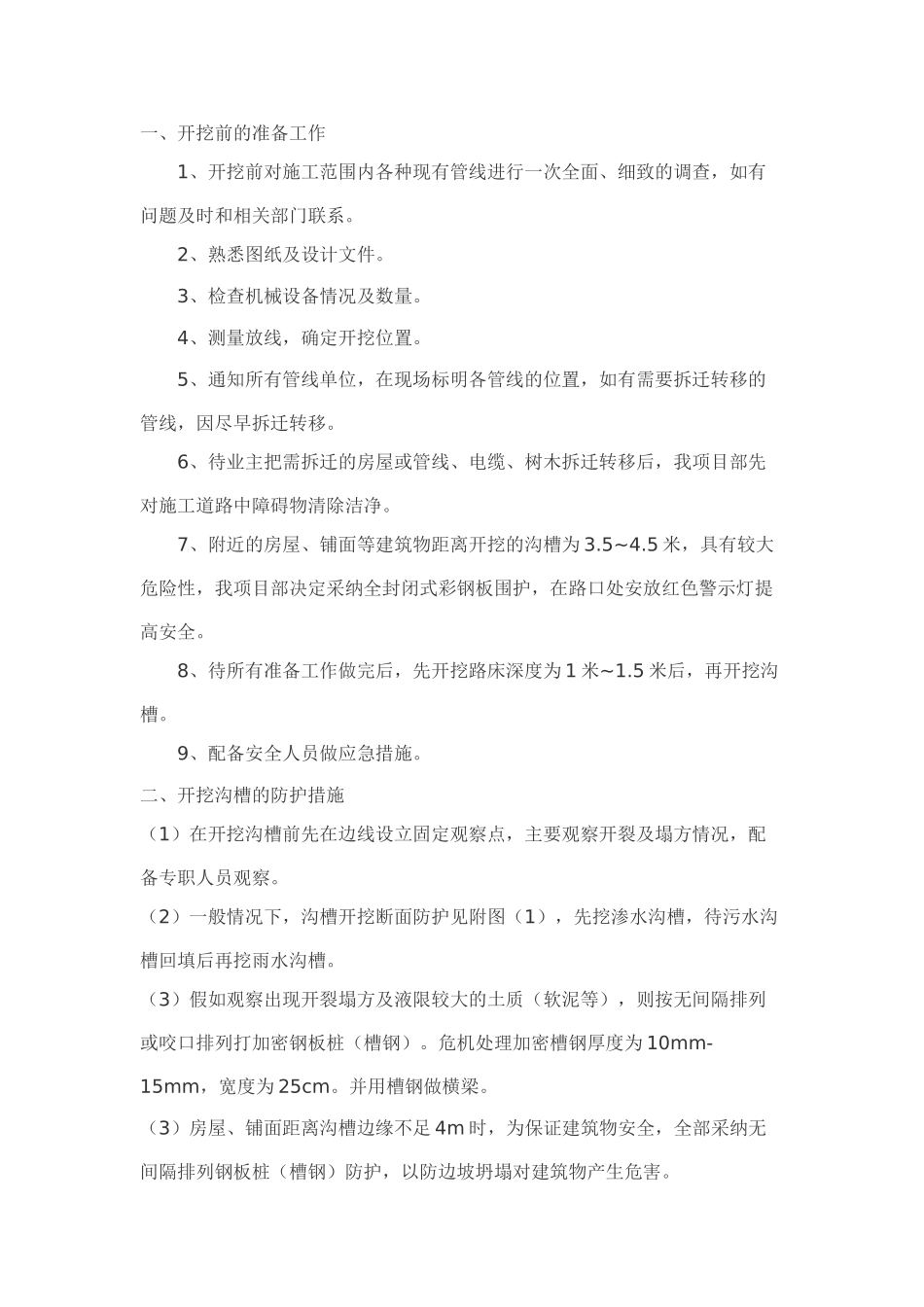

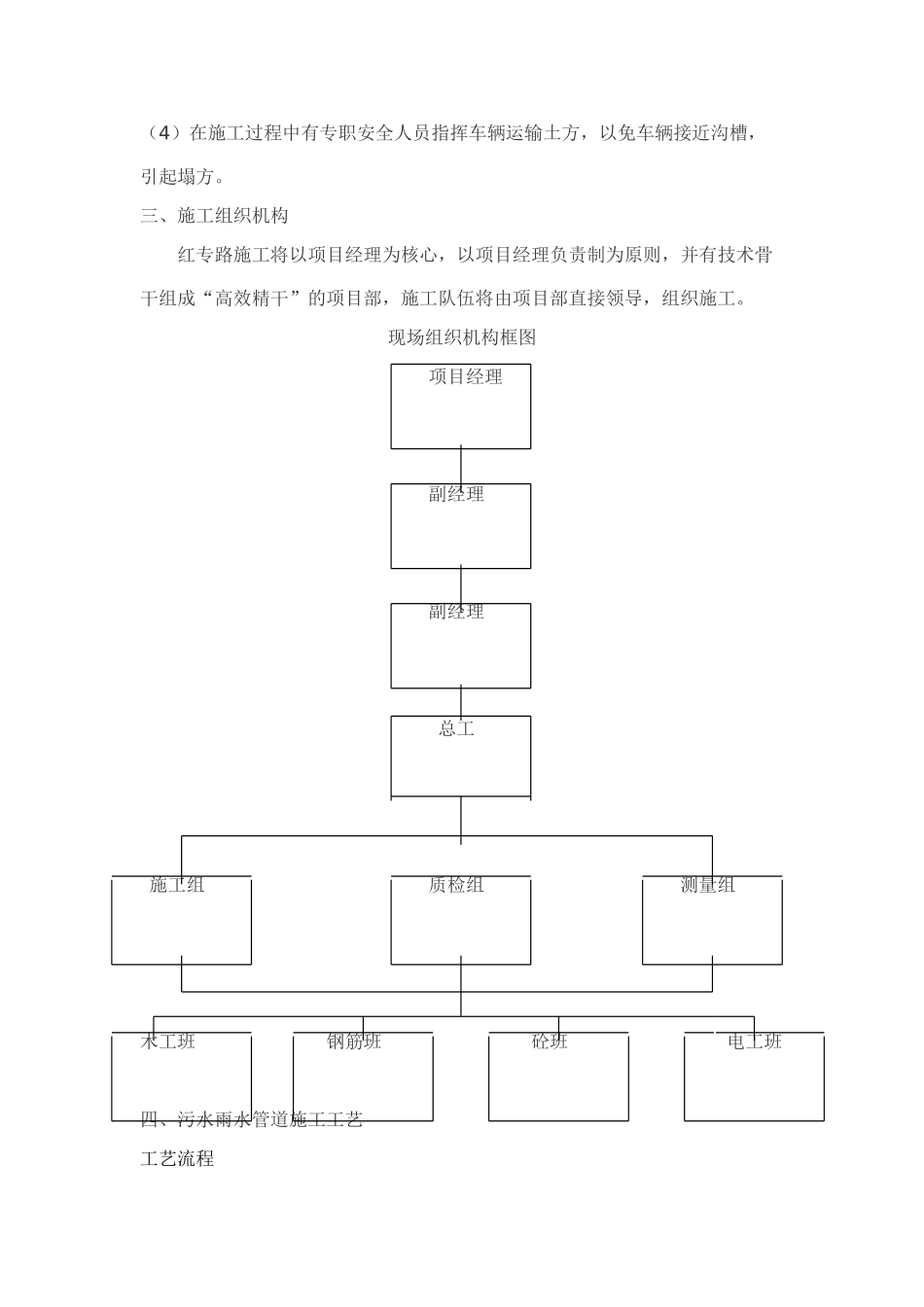

一、开挖前的准备工作1、开挖前对施工范围内各种现有管线进行一次全面、细致的调查,如有问题及时和相关部门联系。2、熟悉图纸及设计文件。3、检查机械设备情况及数量。4、测量放线,确定开挖位置。5、通知所有管线单位,在现场标明各管线的位置,如有需要拆迁转移的管线,因尽早拆迁转移。6、待业主把需拆迁的房屋或管线、电缆、树木拆迁转移后,我项目部先对施工道路中障碍物清除洁净。7、附近的房屋、铺面等建筑物距离开挖的沟槽为 3.5~4.5 米,具有较大危险性,我项目部决定采纳全封闭式彩钢板围护,在路口处安放红色警示灯提高安全。8、待所有准备工作做完后,先开挖路床深度为 1 米~1.5 米后,再开挖沟槽。9、配备安全人员做应急措施。二、开挖沟槽的防护措施(1)在开挖沟槽前先在边线设立固定观察点,主要观察开裂及塌方情况,配备专职人员观察。(2)一般情况下,沟槽开挖断面防护见附图(1),先挖渗水沟槽,待污水沟槽回填后再挖雨水沟槽。(3)假如观察出现开裂塌方及液限较大的土质(软泥等),则按无间隔排列或咬口排列打加密钢板桩(槽钢)。危机处理加密槽钢厚度为 10mm-15mm,宽度为 25cm。并用槽钢做横梁。(3)房屋、铺面距离沟槽边缘不足 4m 时,为保证建筑物安全,全部采纳无间隔排列钢板桩(槽钢)防护,以防边坡坍塌对建筑物产生危害。(4)在施工过程中有专职安全人员指挥车辆运输土方,以免车辆接近沟槽,引起塌方。三、施工组织机构红专路施工将以项目经理为核心,以项目经理负责制为原则,并有技术骨干组成“高效精干”的项目部,施工队伍将由项目部直接领导,组织施工。现场组织机构框图 项目经理 副经理 副经理 总工 施工组 质检组 测量组 木工班 钢筋班 砼班 电工班四、污水雨水管道施工工艺工艺流程 1.波纹管排水管道测量放线→开槽、验槽→管道基础→下管、稳管→对口→闭水试验→回填粗砂→回填土方 2.平基法安装混凝土排水开槽、验槽→浇筑混凝土平基→养护→下管→安管→浇筑管座混凝土→抹带接口→养护→回填粗砂→回填土方 3.四合一法安装混凝土排水管道开槽、验槽→支模→下管→排管→浇筑平基混凝土→稳管→做管座→抹带→养护→闭水试验→回填 操作工艺 1.沟槽开挖及验槽 (1)沟槽降水、沟槽开挖、边坡设置及沟槽支护按管线基坑明挖土方施工。(2)验槽:基底标高、坡度、宽度、轴线位置、基底土质应符合设计要求。⒉ 管道基础 (1)开槽后应测放中心线,人工修整,按设计要求...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

污水管道基础土方开挖工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
