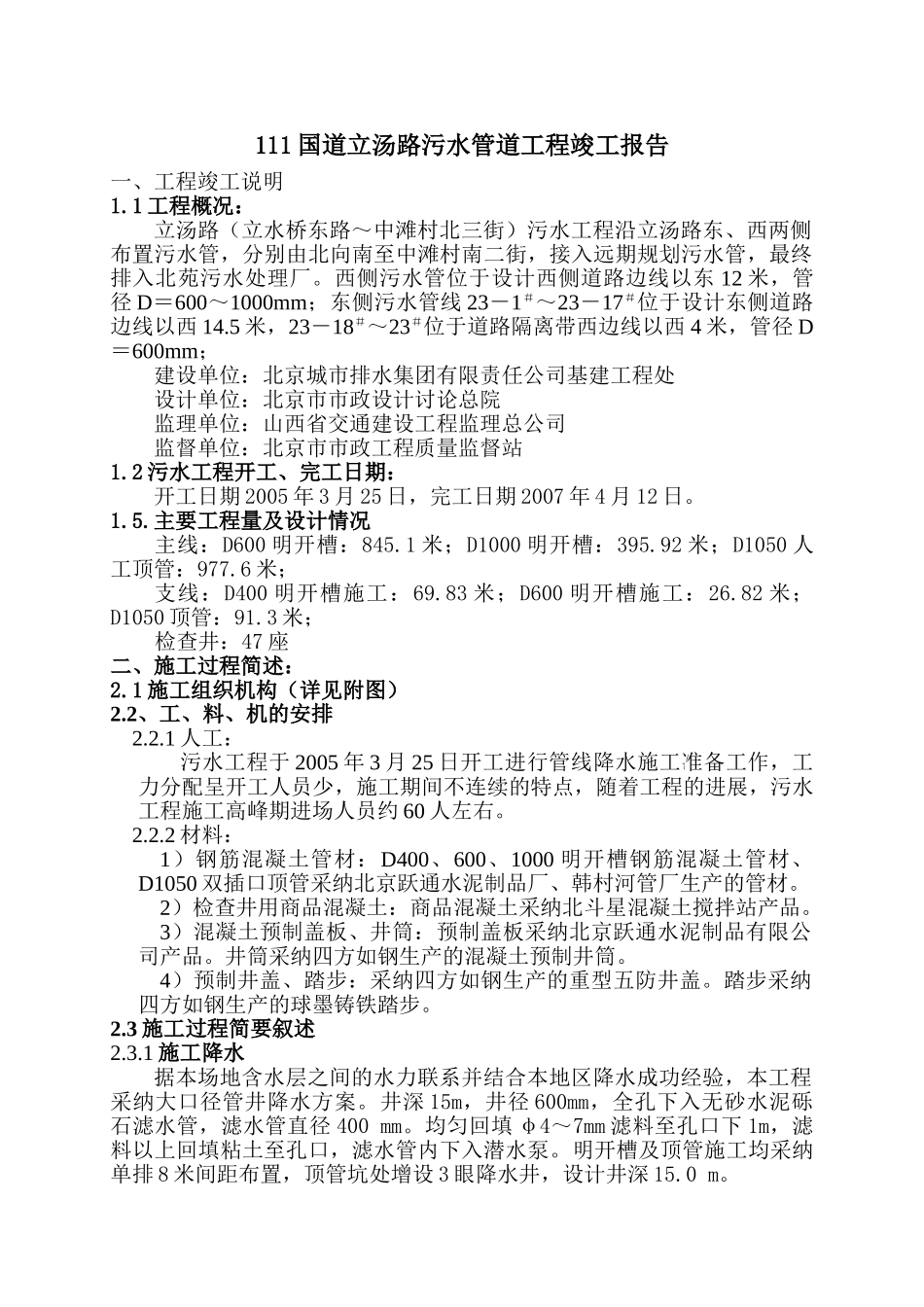

111 国道立汤路污水管道工程竣工报告一、工程竣工说明1
1 工程概况:立汤路(立水桥东路~中滩村北三街)污水工程沿立汤路东、西两侧布置污水管,分别由北向南至中滩村南二街,接入远期规划污水管,最终排入北苑污水处理厂
西侧污水管位于设计西侧道路边线以东 12 米,管径 D=600~1000mm;东侧污水管线 23-1#~23-17#位于设计东侧道路边线以西 14
5 米,23-18#~23#位于道路隔离带西边线以西 4 米,管径 D=600mm;建设单位:北京城市排水集团有限责任公司基建工程处设计单位:北京市市政设计讨论总院监理单位:山西省交通建设工程监理总公司监督单位:北京市市政工程质量监督站1
2 污水工程开工、完工日期:开工日期 2005 年 3 月 25 日,完工日期 2007 年 4 月 12 日
主要工程量及设计情况主线:D600 明开槽:845
1 米;D1000 明开槽:395
92 米;D1050 人工顶管:977
6 米;支线:D400 明开槽施工:69
83 米;D600 明开槽施工:26
82 米;D1050 顶管:91

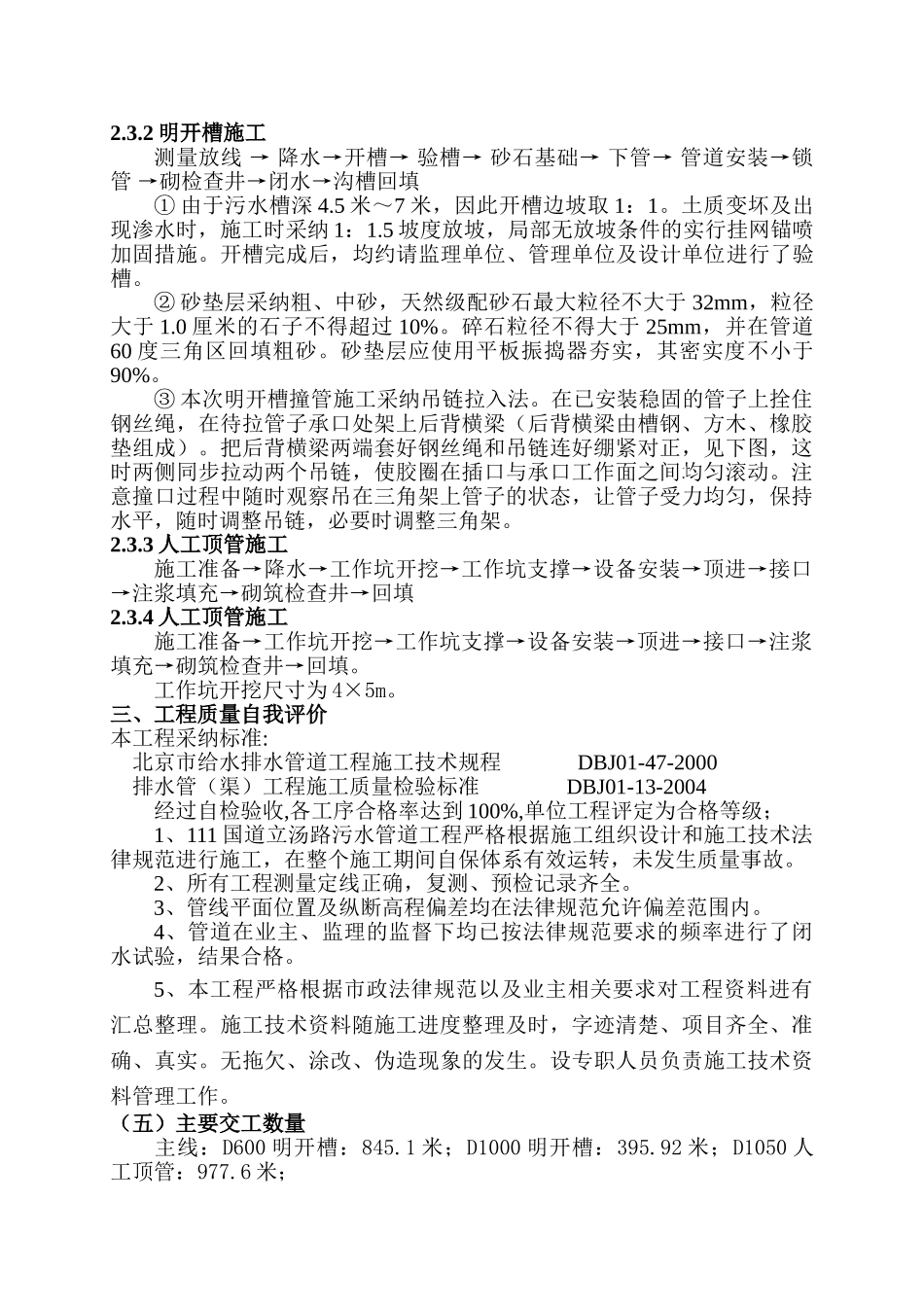

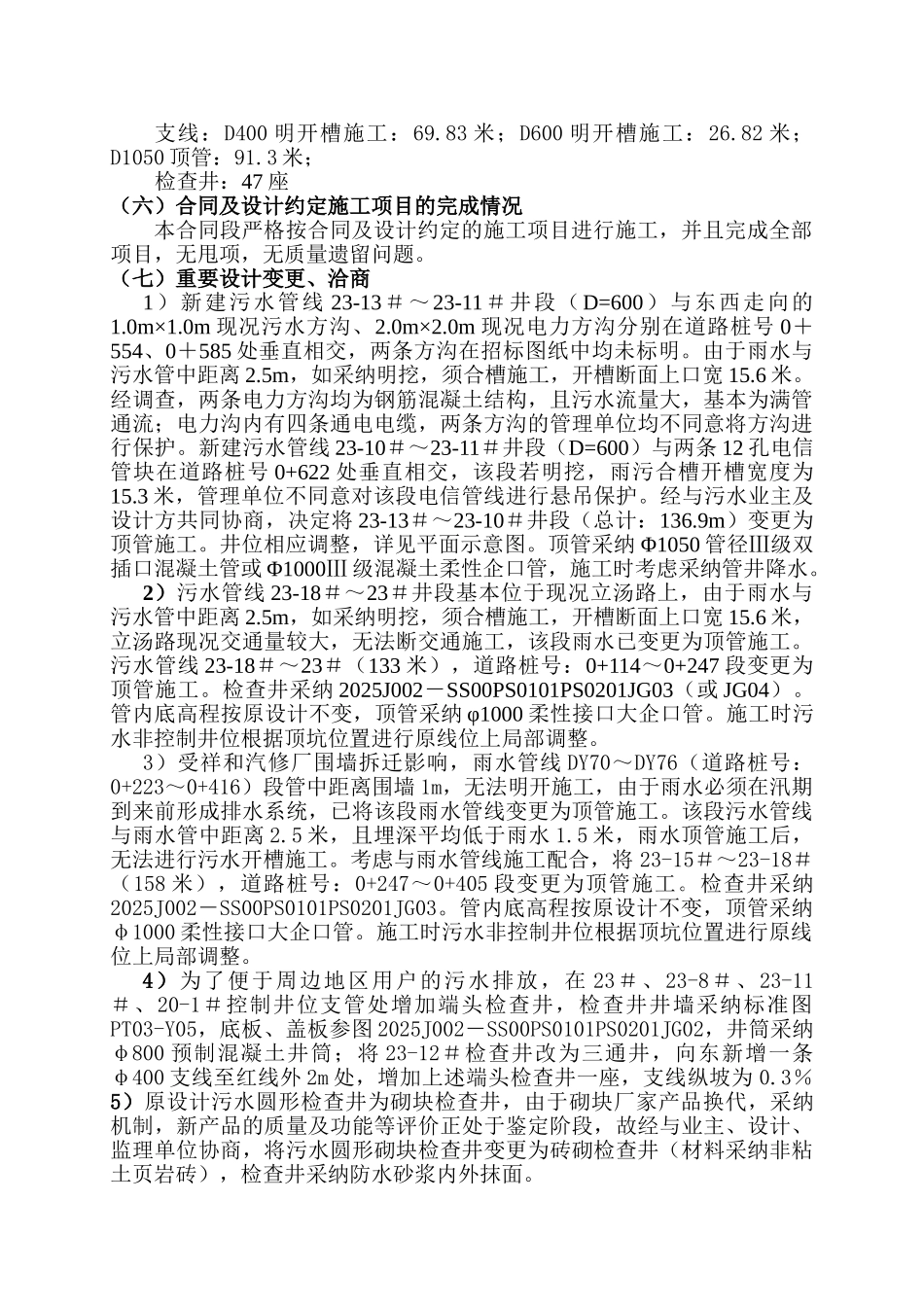

3 米;检查井:47 座二、施工过程简述:2
1 施工组织机构(详见附图)2
2、工、料、机的安排2
1 人工:污水工程于 2005 年 3 月 25 日开工进行管线降水施工准备工作,工力分配呈开工人员少,施工期间不连续的特点,随着工程的进展,污水工程施工高峰期进场人员约 60 人左右
2 材料:1)钢筋混凝土管材:D400、600、1000 明开槽钢筋混凝土管材、 D1050 双插口顶管采纳北京跃通水泥制品厂、韩村河管厂生产的管材
2)检查井用商品混凝土:商品混凝土采纳北斗星混凝土搅拌站产品
3)混凝土预制盖板、井筒:预制盖板采纳北京跃通水泥制品有限公司产品
井筒采纳四方如钢生产的混凝土预制井筒
4)预制井盖、踏
