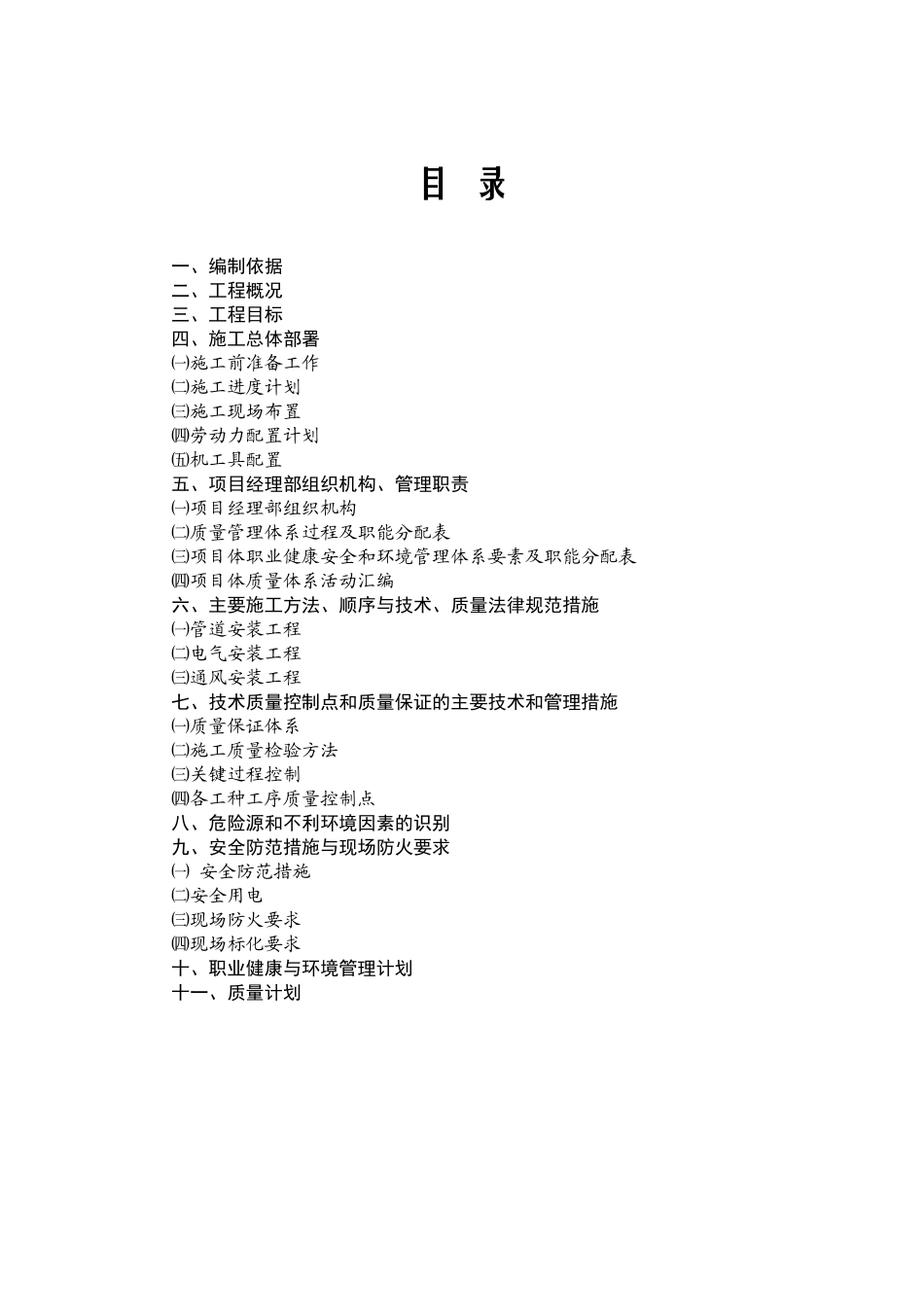

目 录一、编制依据二、工程概况三、工程目标四、施工总体部署㈠施工前准备工作㈡施工进度计划㈢施工现场布置㈣劳动力配置计划㈤机工具配置五、项目经理部组织机构、管理职责㈠项目经理部组织机构㈡质量管理体系过程及职能分配表㈢项目体职业健康安全和环境管理体系要素及职能分配表㈣项目体质量体系活动汇编六、主要施工方法、顺序与技术、质量法律规范措施㈠管道安装工程㈡电气安装工程㈢通风安装工程七、技术质量控制点和质量保证的主要技术和管理措施㈠质量保证体系㈡施工质量检验方法㈢关键过程控制㈣各工种工序质量控制点八、危险源和不利环境因素的识别九、安全防范措施与现场防火要求㈠ 安全防范措施㈡安全用电㈢现场防火要求㈣现场标化要求十、职业健康与环境管理计划十一、质量计划某长途客运南站安装工程施工组织设计一、编制依据1、工程施工承包合同及图纸会审纪要2、由院设计的水、电、风工程施工图 3、现行相关的国家安装工程施工、验收法律规范及质量评定标准(见附件清单) 4、安装工管部有关文件规定5、公司文件:质量手册、程序文件汇编、职业健康安全与环境手册(第 B 版)二、工程概况某长途客运南站位于石龙路以北、柳州路以西,是某南站配套设施之一
本工程建筑面积 22000㎡,地下一层,地上四层
本工程由某长途客运有限公司投资
设计单位为建筑设计讨论院,监理单位为展有限公司,本工程由某市第七建筑有限公司总承包
本工程机电安装包括给排水、电气照明、动力、空调通风,天然气、弱电、电梯、消防报警等系统
三 、工程目标1、本工程工期:本工程开工日期为 2004 年 9 月 20 日,计划竣工日期为 2005年 6 月 30 日
2、本工程质量目标:本工程确保一次验收合格,竣工备案核验合格;分项工程合格率达 100%;分部工程合格率达 100%
3、安全施工、文明管理目标:(1)安全卫生核验合格;(2)施工现场安全达到公司贯标要求;(3
