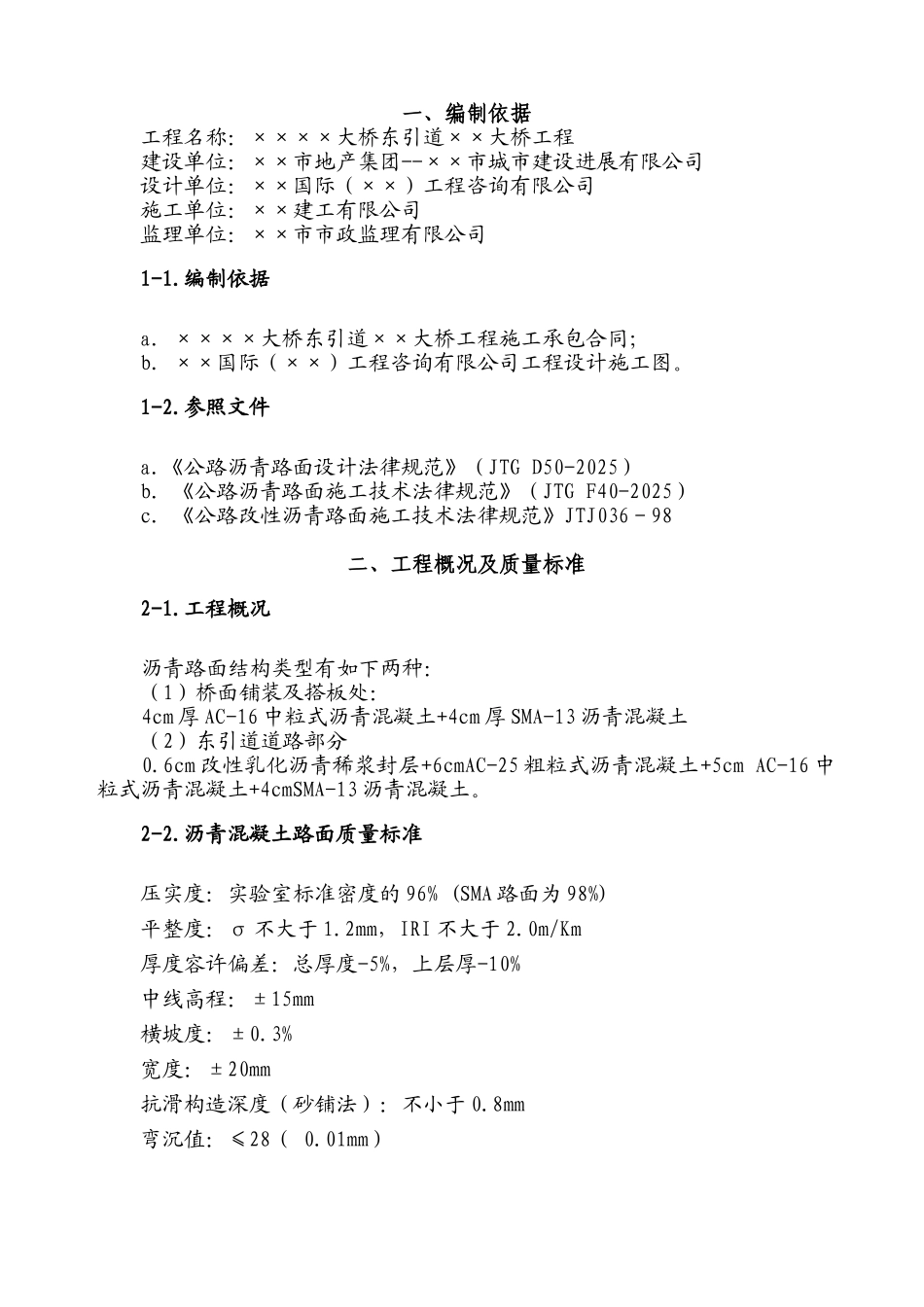

一、编制依据工程名称:××××大桥东引道××大桥工程建设单位:××市地产集团--××市城市建设进展有限公司设计单位:××国际(××)工程咨询有限公司施工单位:××建工有限公司监理单位:××市市政监理有限公司1-1.编制依据a.××××大桥东引道××大桥工程施工承包合同;b. ××国际(××)工程咨询有限公司工程设计施工图。1-2.参照文件a.《公路沥青路面设计法律规范》(JTG D50-2025)b.《公路沥青路面施工技术法律规范》(JTG F40-2025)c.《公路改性沥青路面施工技术法律规范》JTJ036-98二、工程概况及质量标准2-1.工程概况沥青路面结构类型有如下两种:(1)桥面铺装及搭板处:4cm 厚 AC-16 中粒式沥青混凝土+4cm 厚 SMA-13 沥青混凝土(2)东引道道路部分0.6cm 改性乳化沥青稀浆封层+6cmAC-25 粗粒式沥青混凝土+5cm AC-16 中粒式沥青混凝土+4cmSMA-13 沥青混凝土。2-2.沥青混凝土路面质量标准压实度:实验室标准密度的 96% (SMA 路面为 98%)平整度:σ 不大于 1.2mm,IRI 不大于 2.0m/Km厚度容许偏差:总厚度-5%,上层厚-10%中线高程:±15mm横坡度:±0.3%宽度:±20mm抗滑构造深度(砂铺法):不小于 0.8mm弯沉值:≤28( 0.01mm)三、施工准备3-1.人员的配备和组织3-1-1.项目工程机械设备技术人员及技术工人配备表序号职务或岗位单位数量备注1设备驾、操人员人152设备维护人员人83技术人员人53-1-2.项目工程劳动力计划表序号职务或岗位单位数量备注1技术工人人202普工人103-2.工程材料的组织本工程施工时间较短,因此在施工准备过程中,材料采购非常重要,是能否完成本工程建设的关键。拌和场内储备了足够的原材料,在开工前完成所需材料采购备料工作,保证不影响工程的进展。3-3.机械设备的组织3-3-1.拟投入本项目工程的机械设备表序号机械(设备)名称单位数量备 注1沥青砼拌合站套1拌合场2沥青砼摊铺机台23装载机台34电子平衡仪套1525T 自卸运输车辆256钢轮压路机台37胶轮压路机台18洒油车辆19稀浆封层车辆110洒水车辆111切割机台112喷灯台613发电机组台43-4.施工场地试验室利用我公司拌和场已建成的施工场地实验室和××市第一市政公司建设工程质量检测所对本工程施工进行全过程质量监控。施工场地试验室,主要根据设计配合比作出试验、路面材料检测(特别是改性沥青的各项性能指标的检验)、路面钻芯试验、混合料各项指标检测及配合比试验等工作,其工作接受监理试验工程师的指导和监督,...
