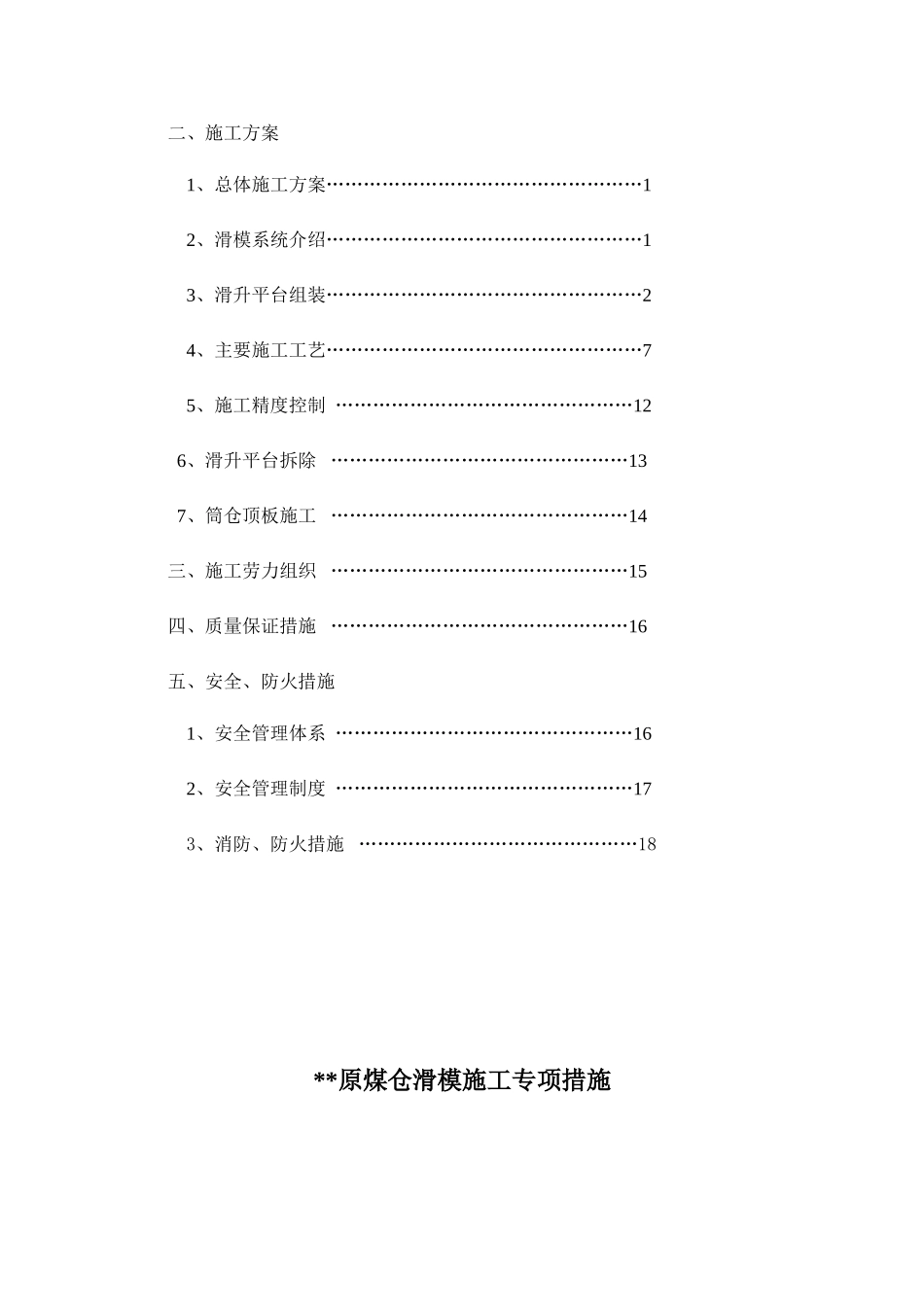

滑模专项施工措施 编制单位:设备租赁站编制日期:2009 年 4 月 10 日目 录一、工程概况 ……………………………………………1二、施工方案1、总体施工方案……………………………………………12、滑模系统介绍……………………………………………13、滑升平台组装……………………………………………24、主要施工工艺……………………………………………75、施工精度控制 …………………………………………126、滑升平台拆除 …………………………………………137、筒仓顶板施工 …………………………………………14三、施工劳力组织 …………………………………………15四、质量保证措施 …………………………………………16五、安全、防火措施1、安全管理体系 …………………………………………162、安全管理制度 …………………………………………173、消防、防火措施 ………………………………………18**原煤仓滑模施工专项措施一、工程概况工程名称:**有限公司 1
82Mt/a 选煤工程原煤仓 建设单位:**有限公司设计单位:北京**有限公司工程概况:三个直径 21m 钢筋混凝土独立筒仓,壁下、柱下梁板式筏板基础
上部为钢筋混凝土框架结构
砌体填充墙维护
二、施工方案2
1、总体施工方案:筒壁采纳滑模施工工艺,连续浇注提升,滑模平台为桁架式刚性平台,筒仓顶板采纳吊模支撑体系,分层分段浇注
先进行北面两仓的同时施工筒仓滑模施工2
2、滑模系统介绍2
1、模板系统:本工程模板系统选用定形组合钢模板、钢管围圈和钢管焊接成的格构式提升架
内外模板均使用 300(100/150/200)×1200 的滑模专用定型钢模板,使用M12 螺栓和回形卡搭配拼接(每条拼缝不少于 3 个)
安装好的模板单面倾斜度为模板高度的 0
按法律规范要求模板高 1/2 处净距为结构截面尺寸
