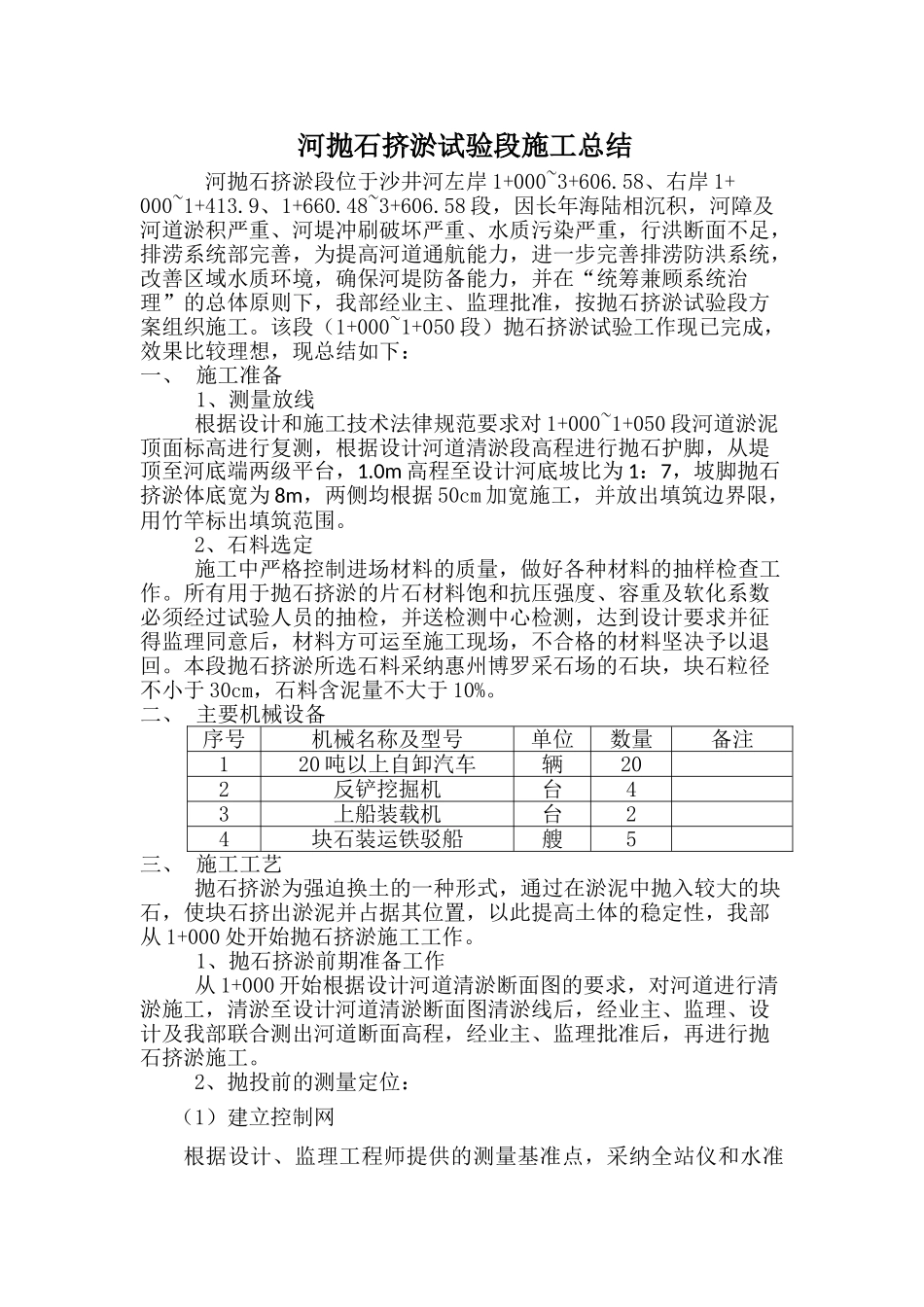

河抛石挤淤试验段施工总结 河抛石挤淤段位于沙井河左岸 1+000~3+606
58、右岸 1+000~1+413
9、1+660
48~3+606
58 段,因长年海陆相沉积,河障及河道淤积严重、河堤冲刷破坏严重、水质污染严重,行洪断面不足,排涝系统部完善,为提高河道通航能力,进一步完善排涝防洪系统,改善区域水质环境,确保河堤防备能力,并在“统筹兼顾系统治理”的总体原则下,我部经业主、监理批准,按抛石挤淤试验段方案组织施工
该段(1+000~1+050 段)抛石挤淤试验工作现已完成,效果比较理想,现总结如下:一、 施工准备1、测量放线根据设计和施工技术法律规范要求对 1+000~1+050 段河道淤泥顶面标高进行复测,根据设计河道清淤段高程进行抛石护脚,从堤顶至河底端两级平台,1
0m 高程至设计河底坡比为 1:7,坡脚抛石挤淤体底宽为 8m,两侧均根据 50cm 加宽施工,并放出填筑边界限,用竹竿标出填筑范围
2、石料选定施工中严格控制进场材料的质量,做好各种材料的抽样检查工作
所有用于抛石挤淤的片石材料饱和抗压强度、容重及软化系数必须经过试验人员的抽检,并送检测中心检测,达到设计要求并征得监理同意后,材料方可运至施工现场,不合格的材料坚决予以退回
本段抛石挤淤所选石料采纳惠州博罗采石场的石块,块石粒径不小于 30cm,石料含泥量不大于 10%
二、 主要机械设备序号机械名称及型号单位数量备注120 吨以上自卸汽车辆202反铲挖掘机台43上船装载机台24块石装运铁驳船艘5三、 施工工艺抛石挤淤为强迫换土的一种形式,通过在淤泥中抛入较大的块石,使块石挤出淤泥并占据其位置,以此提高土体的稳定性,我部从 1+000 处开始抛石挤淤施工工作
1、抛石挤淤前期准备工作从 1+000 开始根据设计河道清淤断面图的要求,对河道进行清淤施工,清淤至设计河道清淤断面图清淤线后,经业主、监理
