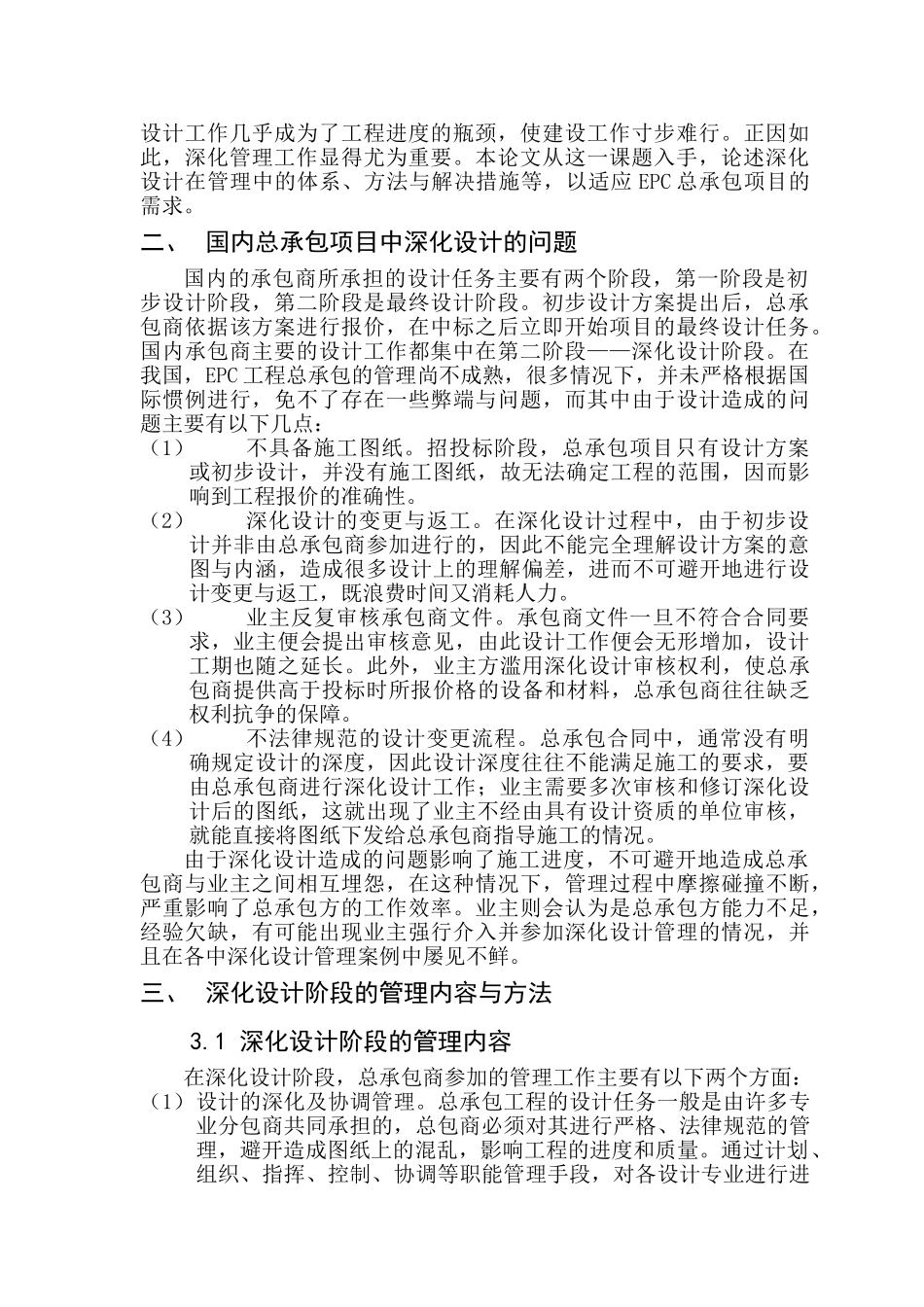

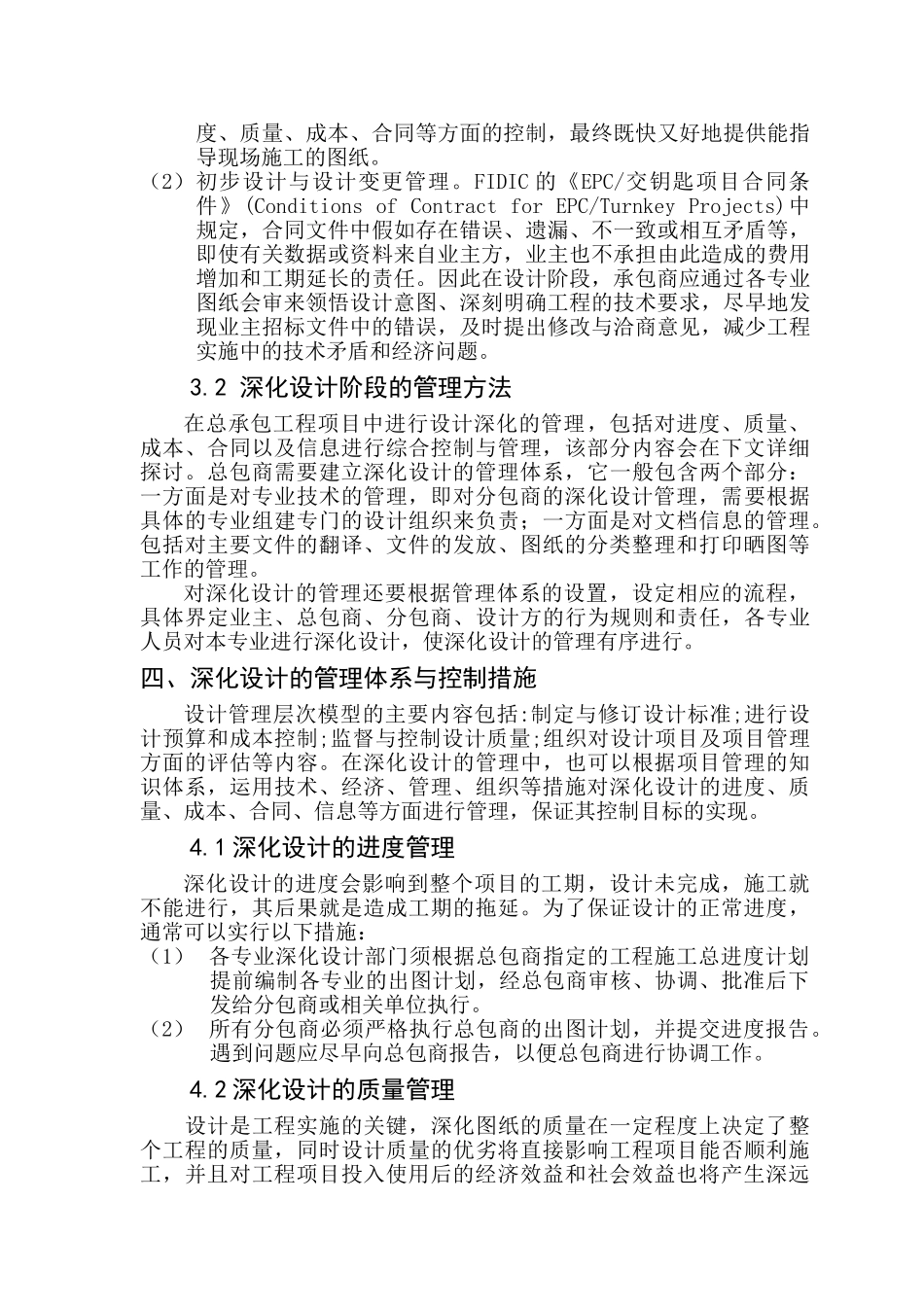

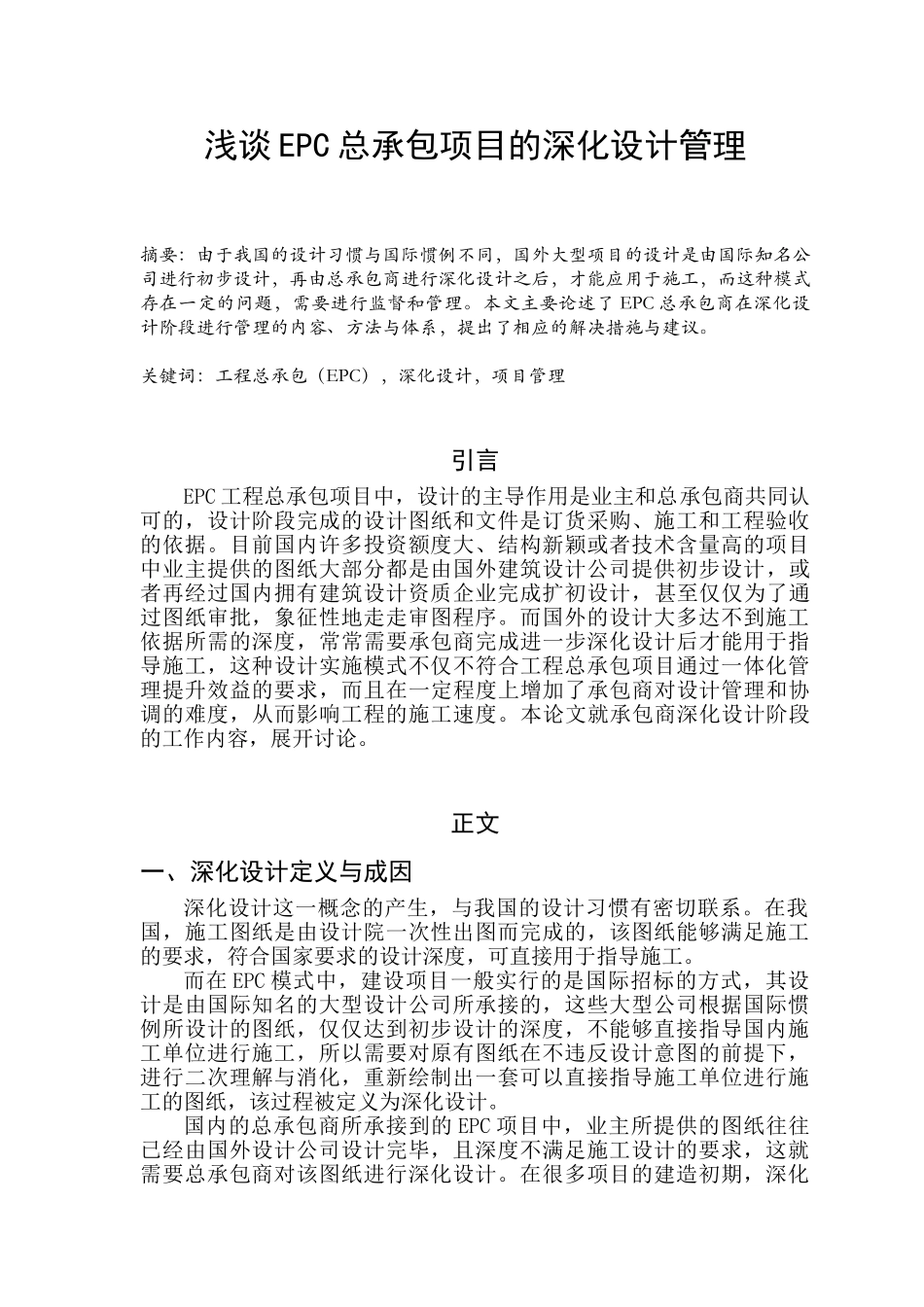

浅谈 EPC 总承包项目的深化设计管理摘要:由于我国的设计习惯与国际惯例不同,国外大型项目的设计是由国际知名公司进行初步设计,再由总承包商进行深化设计之后,才能应用于施工,而这种模式存在一定的问题,需要进行监督和管理。本文主要论述了 EPC 总承包商在深化设计阶段进行管理的内容、方法与体系,提出了相应的解决措施与建议。关键词:工程总承包(EPC),深化设计,项目管理引言EPC 工程总承包项目中,设计的主导作用是业主和总承包商共同认可的,设计阶段完成的设计图纸和文件是订货采购、施工和工程验收的依据。目前国内许多投资额度大、结构新颖或者技术含量高的项目中业主提供的图纸大部分都是由国外建筑设计公司提供初步设计,或者再经过国内拥有建筑设计资质企业完成扩初设计,甚至仅仅为了通过图纸审批,象征性地走走审图程序。而国外的设计大多达不到施工依据所需的深度,常常需要承包商完成进一步深化设计后才能用于指导施工,这种设计实施模式不仅不符合工程总承包项目通过一体化管理提升效益的要求,而且在一定程度上增加了承包商对设计管理和协调的难度,从而影响工程的施工速度。本论文就承包商深化设计阶段的工作内容,展开讨论。正文一、深化设计定义与成因深化设计这一概念的产生,与我国的设计习惯有密切联系。在我国,施工图纸是由设计院一次性出图而完成的,该图纸能够满足施工的要求,符合国家要求的设计深度,可直接用于指导施工。而在 EPC 模式中,建设项目一般实行的是国际招标的方式,其设计是由国际知名的大型设计公司所承接的,这些大型公司根据国际惯例所设计的图纸,仅仅达到初步设计的深度,不能够直接指导国内施工单位进行施工,所以需要对原有图纸在不违反设计意图的前提下,进行二次理解与消化,重新绘制出一套可以直接指导施工单位进行施工的图纸,该过程被定义为深化设计。国内的总承包商所承接到的 EPC 项目中,业主所提供的图纸往往已经由国外设计公司设计完毕,且深度不满足施工设计的要求,这就需要总承包商对该图纸进行深化设计。在很多项目的建造初期,深化设计工作几乎成为了工程进度的瓶颈,使建设工作寸步难行。正因如此,深化管理工作显得尤为重要。本论文从这一课题入手,论述深化设计在管理中的体系、方法与解决措施等,以适应 EPC 总承包项目的需求。二、 国内总承包项目中深化设计的问题国内的承包商所承担的设计任务主要有两个阶段,第一阶段是初步设计阶段,第二阶段是最终...
