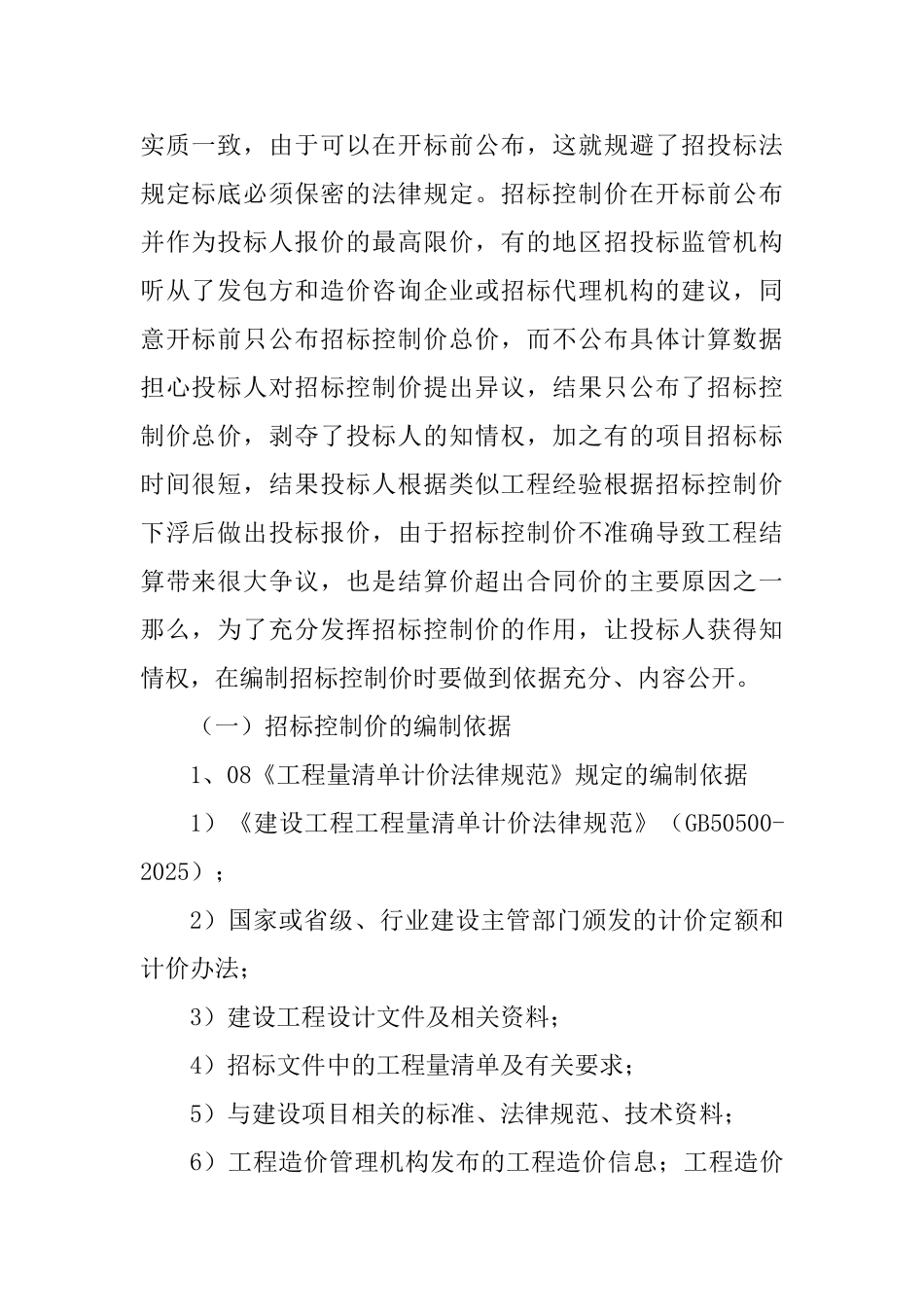

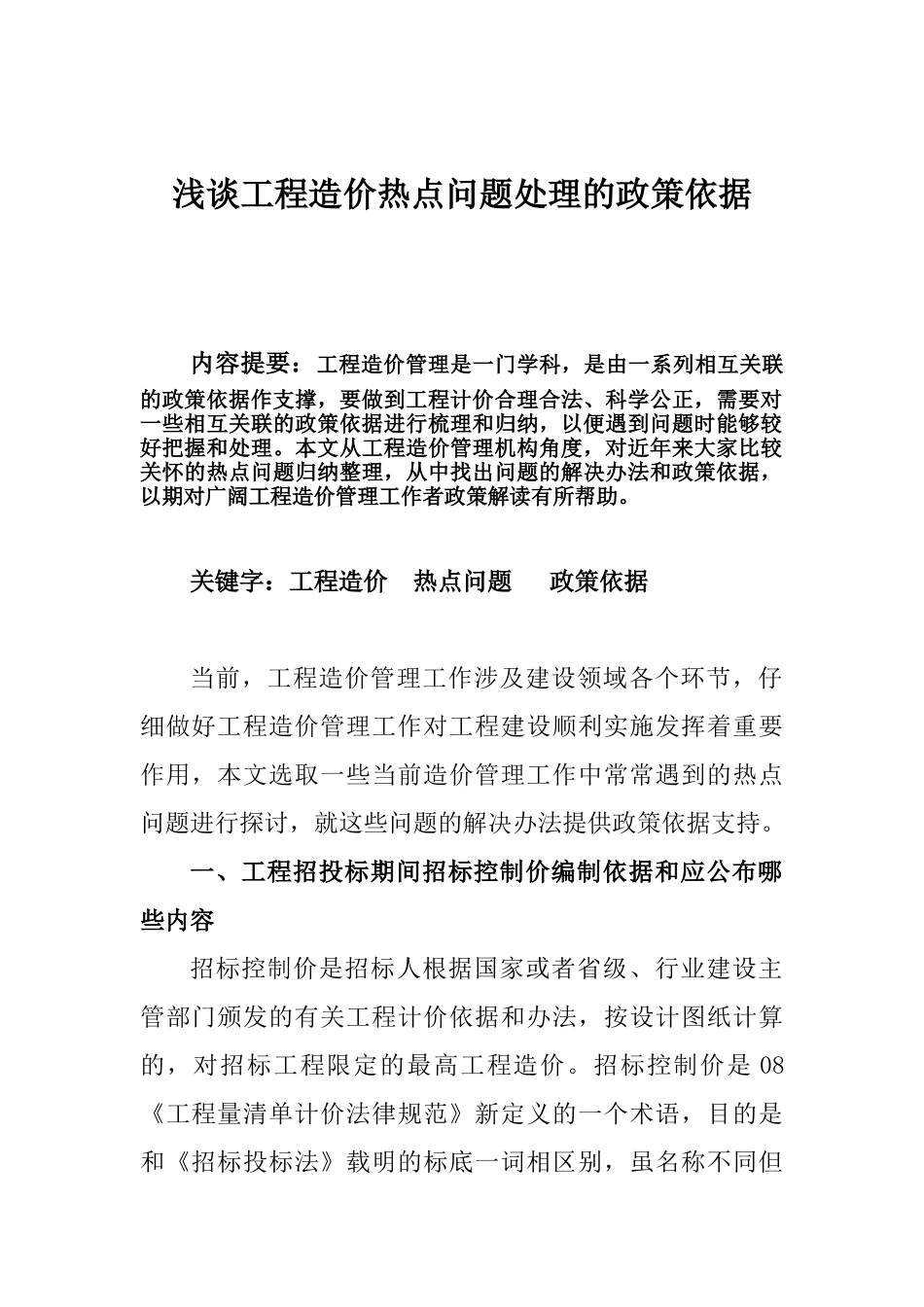

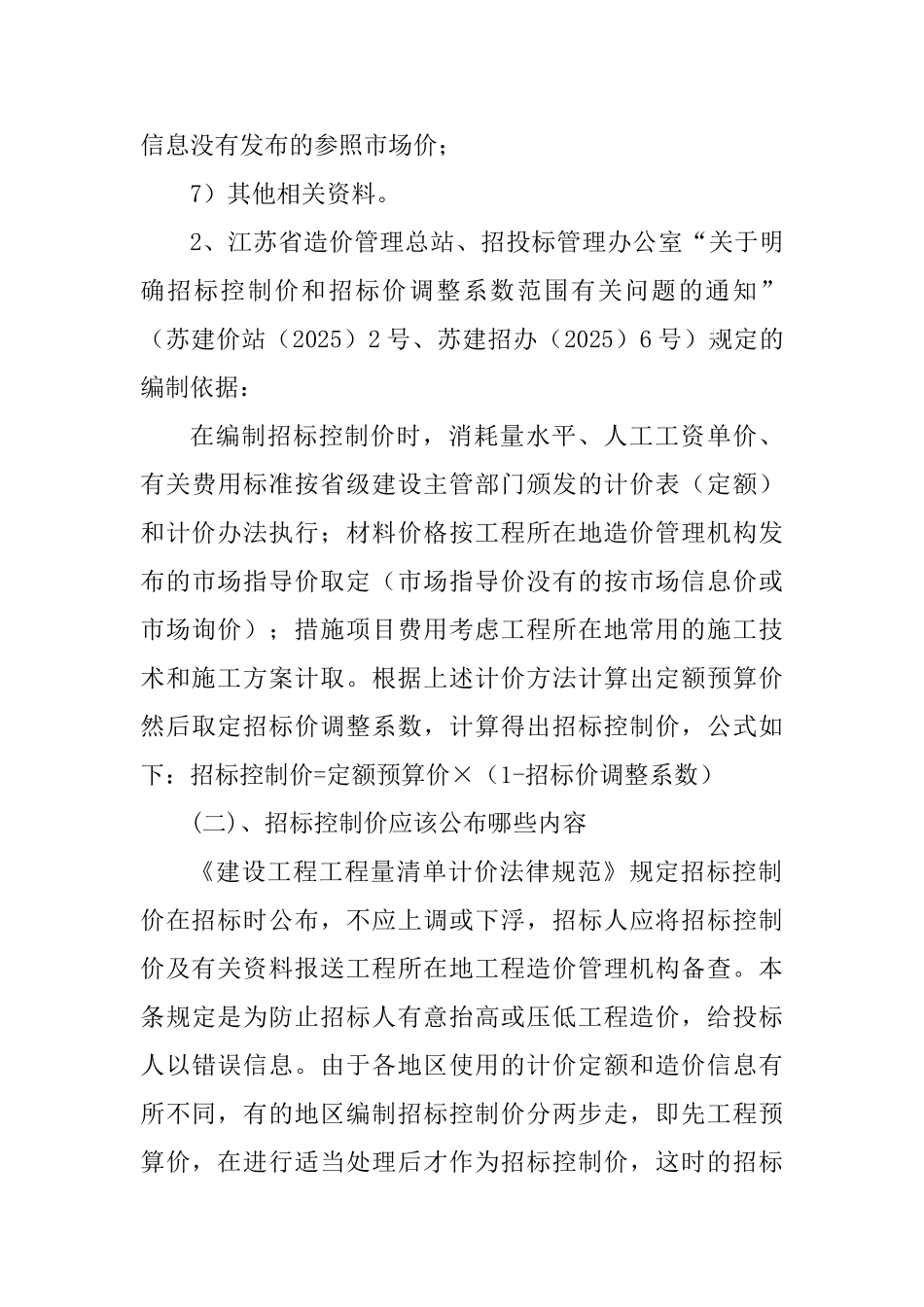

浅谈工程造价热点问题处理的政策依据内容提要:工程造价管理是一门学科,是由一系列相互关联的政策依据作支撑,要做到工程计价合理合法、科学公正,需要对一些相互关联的政策依据进行梳理和归纳,以便遇到问题时能够较好把握和处理。本文从工程造价管理机构角度,对近年来大家比较关怀的热点问题归纳整理,从中找出问题的解决办法和政策依据,以期对广阔工程造价管理工作者政策解读有所帮助。关键字:工程造价 热点问题 政策依据当前,工程造价管理工作涉及建设领域各个环节,仔细做好工程造价管理工作对工程建设顺利实施发挥着重要作用,本文选取一些当前造价管理工作中常常遇到的热点问题进行探讨,就这些问题的解决办法提供政策依据支持。一、工程招投标期间招标控制价编制依据和应公布哪些内容招标控制价是招标人根据国家或者省级、行业建设主管部门颁发的有关工程计价依据和办法,按设计图纸计算的,对招标工程限定的最高工程造价。招标控制价是 08《工程量清单计价法律规范》新定义的一个术语,目的是和《招标投标法》载明的标底一词相区别,虽名称不同但实质一致,由于可以在开标前公布,这就规避了招投标法规定标底必须保密的法律规定。招标控制价在开标前公布并作为投标人报价的最高限价,有的地区招投标监管机构听从了发包方和造价咨询企业或招标代理机构的建议,同意开标前只公布招标控制价总价,而不公布具体计算数据担心投标人对招标控制价提出异议,结果只公布了招标控制价总价,剥夺了投标人的知情权,加之有的项目招标标时间很短,结果投标人根据类似工程经验根据招标控制价下浮后做出投标报价,由于招标控制价不准确导致工程结算带来很大争议,也是结算价超出合同价的主要原因之一那么,为了充分发挥招标控制价的作用,让投标人获得知情权,在编制招标控制价时要做到依据充分、内容公开。(一)招标控制价的编制依据1、08《工程量清单计价法律规范》规定的编制依据1)《建设工程工程量清单计价法律规范》(GB50500-2025);2)国家或省级、行业建设主管部门颁发的计价定额和计价办法;3)建设工程设计文件及相关资料;4)招标文件中的工程量清单及有关要求;5)与建设项目相关的标准、法律规范、技术资料;6)工程造价管理机构发布的工程造价信息;工程造价信息没有发布的参照市场价;7)其他相关资料。2、江苏省造价管理总站、招投标管理办公室“关于明确招标控制价和招标价调整系数范围有关问题的通知”(苏建价站(2025)2...
