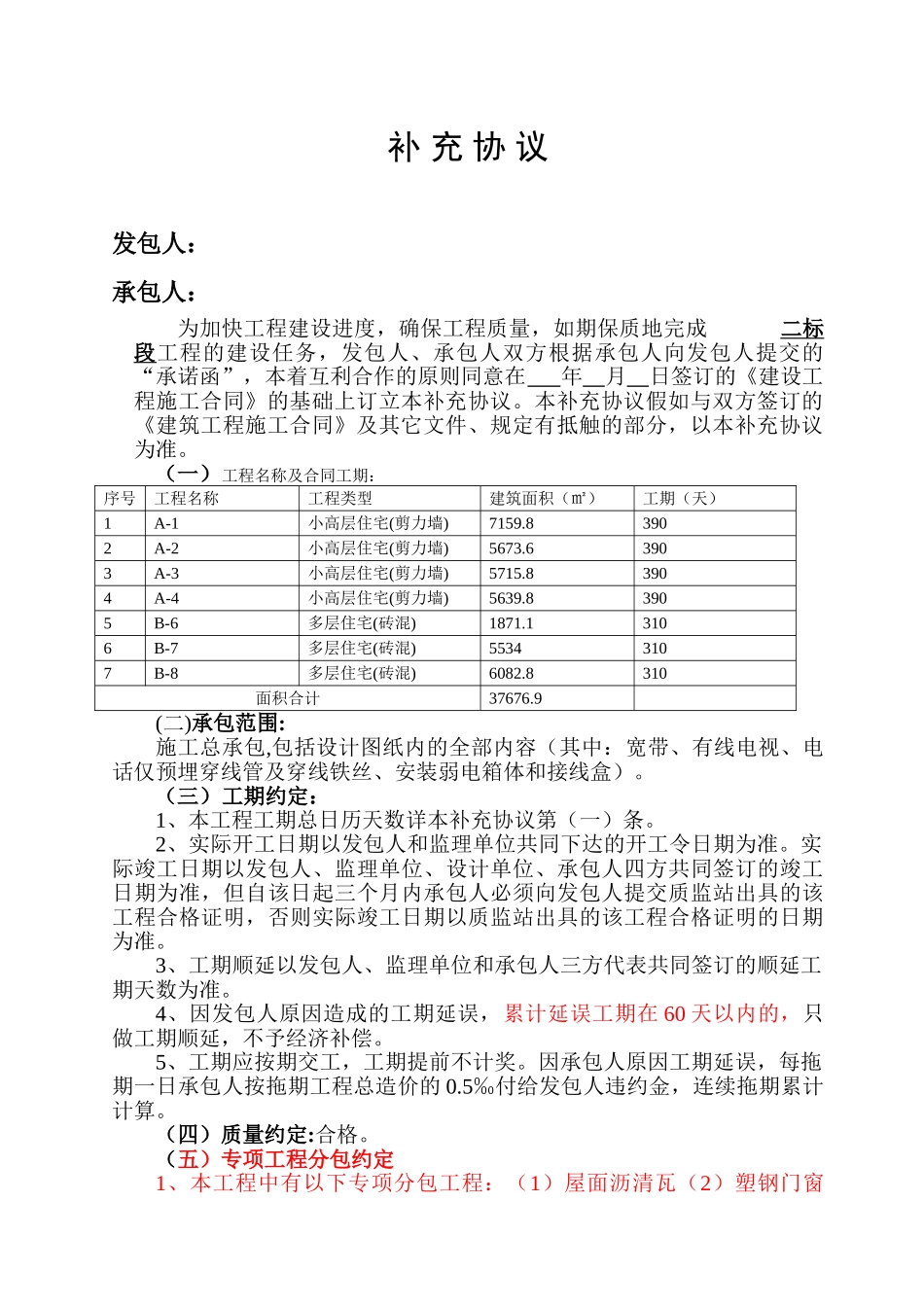

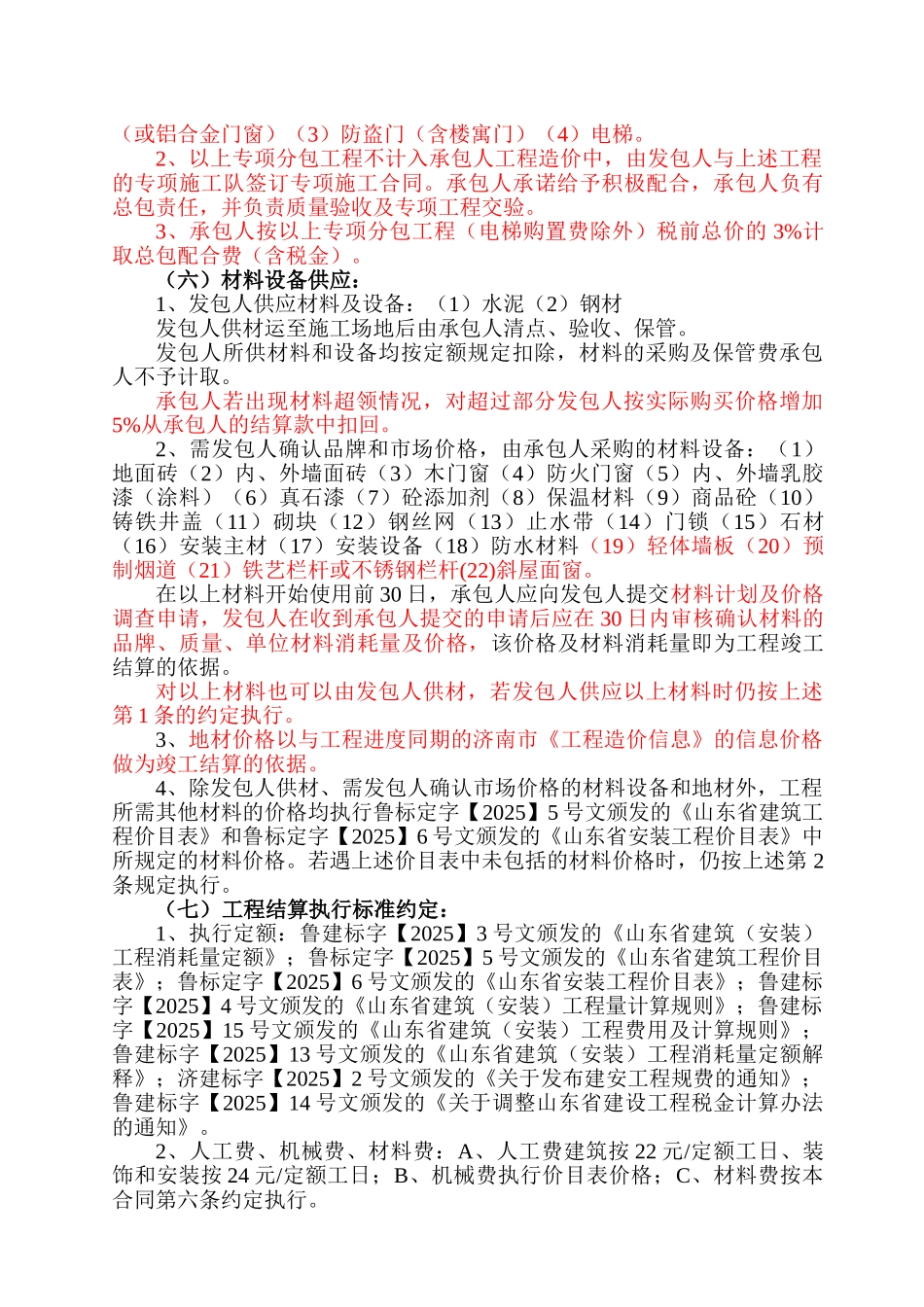

补 充 协 议发包人:承包人:为加快工程建设进度,确保工程质量,如期保质地完成 二标段工程的建设任务,发包人、承包人双方根据承包人向发包人提交的“承诺函”,本着互利合作的原则同意在 年 月 日签订的《建设工程施工合同》的基础上订立本补充协议
本补充协议假如与双方签订的《建筑工程施工合同》及其它文件、规定有抵触的部分,以本补充协议为准
(一)工程名称及合同工期:序号工程名称工程类型建筑面积(㎡)工期(天)1A-1小高层住宅(剪力墙)7159
83902A-2小高层住宅(剪力墙)5673
63903A-3小高层住宅(剪力墙)5715
83904A-4小高层住宅(剪力墙)5639
83905B-6多层住宅(砖混)1871
13106B-7多层住宅(砖混)55343107B-8多层住宅(砖混)6082
8310面积合计37676
9(二)承包范围:施工总承包,包括设计图纸内的全部内容(其中:宽带、有线电视、电话仅预埋穿线管及穿线铁丝、安装弱电箱体和接线盒)
(三)工期约定:1、本工程工期总日历天数详本补充协议第(一)条
2、实际开工日期以发包人和监理单位共同下达的开工令日期为准
实际竣工日期以发包人、监理单位、设计单位、承包人四方共同签订的竣工日期为准,但自该日起三个月内承包人必须向发包人提交质监站出具的该工程合格证明,否则实际竣工日期以质监站出具的该工程合格证明的日期为准
3、工期顺延以发包人、监理单位和承包人三方代表共同签订的顺延工期天数为准
4、因发包人原因造成的工期延误,累计延误工期在 60 天以内的,只做工期顺延,不予经济补偿
5、工期应按期交工,工期提前不计奖
因承包人原因工期延误,每拖期一日承包人按拖期工程总造价的 0
5‰付给发包人违约金,连续拖期累计计算
(四)质量约定:合格
(五)专项工程分包约定1、本工程中有以下专项分包工程:(1)屋面沥清瓦(2)塑钢门窗(或
