一、工程概况:广西兴业县桂金新型建材厂新建安装蒸压釜(DN2000*32752)四台及附属的蒸汽管道(设计压力 1
4 Mpa)
蒸压釜参数:设计压力 1
4Mpa,设计温度 197
3℃,容积 100m3,该设备为Ⅰ类压力容器,单台重量约 38
蒸气管道参数:设计压力 1
4 Mpa,设计温度 197
3℃,蒸压釜至分汽缸的蒸汽管道延伸长度 40M,管道总长约 160M 止
二、蒸压釜安装:1、根据 HGJ209《中低压化工设备施工及验收法律规范》对基础进行验收,基础的允许偏差为:序号 偏差名称 允许偏差值(mm)1 基础坐标(纵、横轴线) ±202 基础各不同平面的标高 ±203 基础上面外形尺寸 ±204 基础上平面的不水平度(包括地平上需要安装的设备部分)每米 5全长 105 竖向偏差 10每米 5全长 206 预留地脚螺栓孔的:中心位置 ±10+20深度 –0孔壁铅垂度 102、采纳两部 65T 汽车吊将 4 台蒸压釜吊装于基础就位

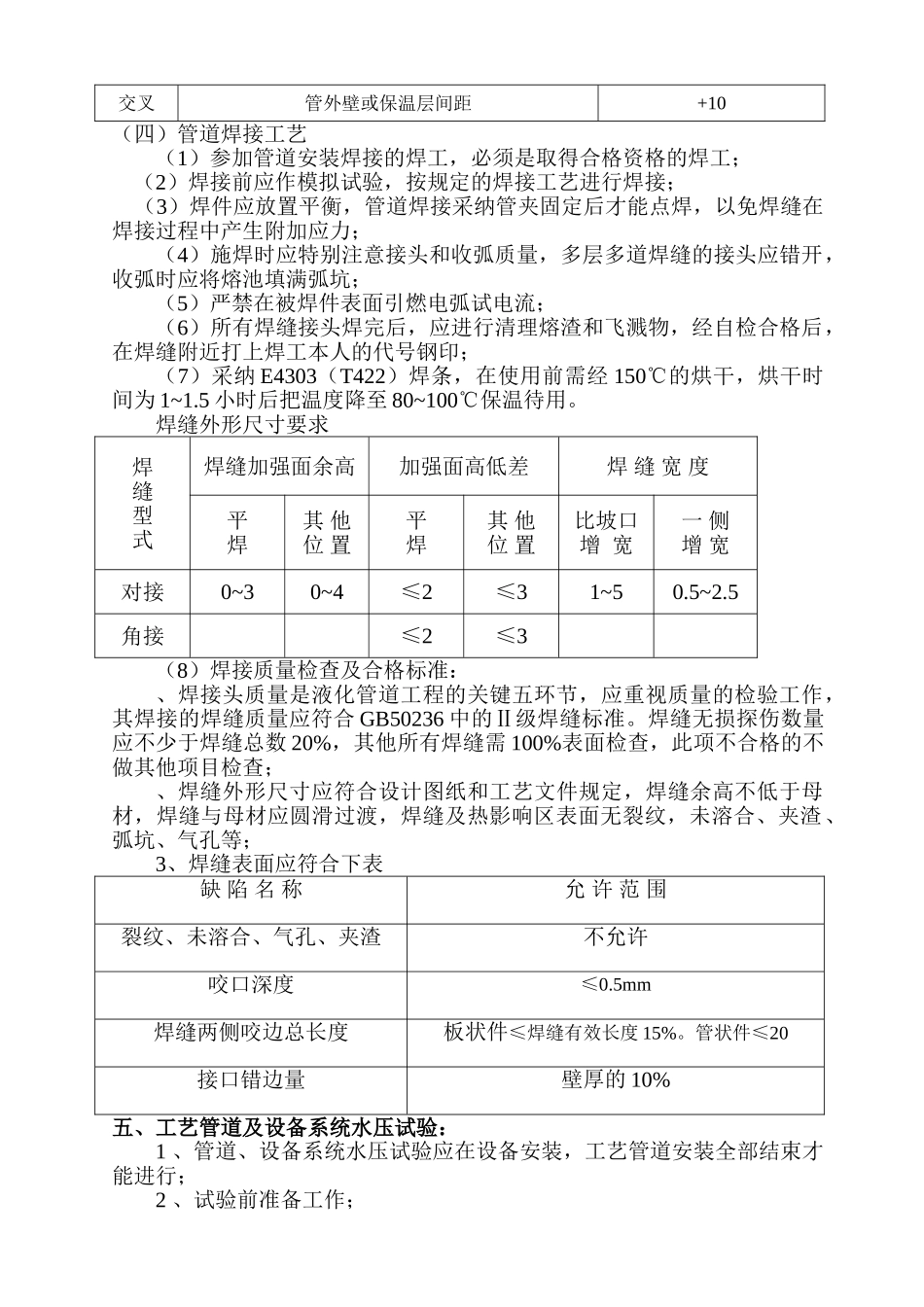

3、按要求对蒸压釜进行找正及地脚螺栓进行二次灌浆,其中蒸压釜找正允许偏差为:a、中心线位置允许偏差±5mm 三、液化气压缩机、烃泵安装: 1、安装前汇同甲方现场代表对设备进行开箱清点,按设备装箱单从外观检查有否缺件和运输中损坏变形等现象,并办好交接手续
2、在开箱清点时,箱内具有设备出厂合格证明书、产品质量证明书,安装使用说明书及出厂前试运转记录等
3、压缩机安装技术要求按出厂安装使用说明书进行
4、利用滚筒垫板倒链将压缩机、烃泵吊装于基础上,利用临时垫铁调整其标高及纵、横中心线,其允许差如下:a、机体的纵、横向水平允许偏差 1/1000mm
b、标高允许偏差±5
c、测量纵向水平可在机身滑道上,横向水平在曲轴箱的加工面或曲轴轴承上

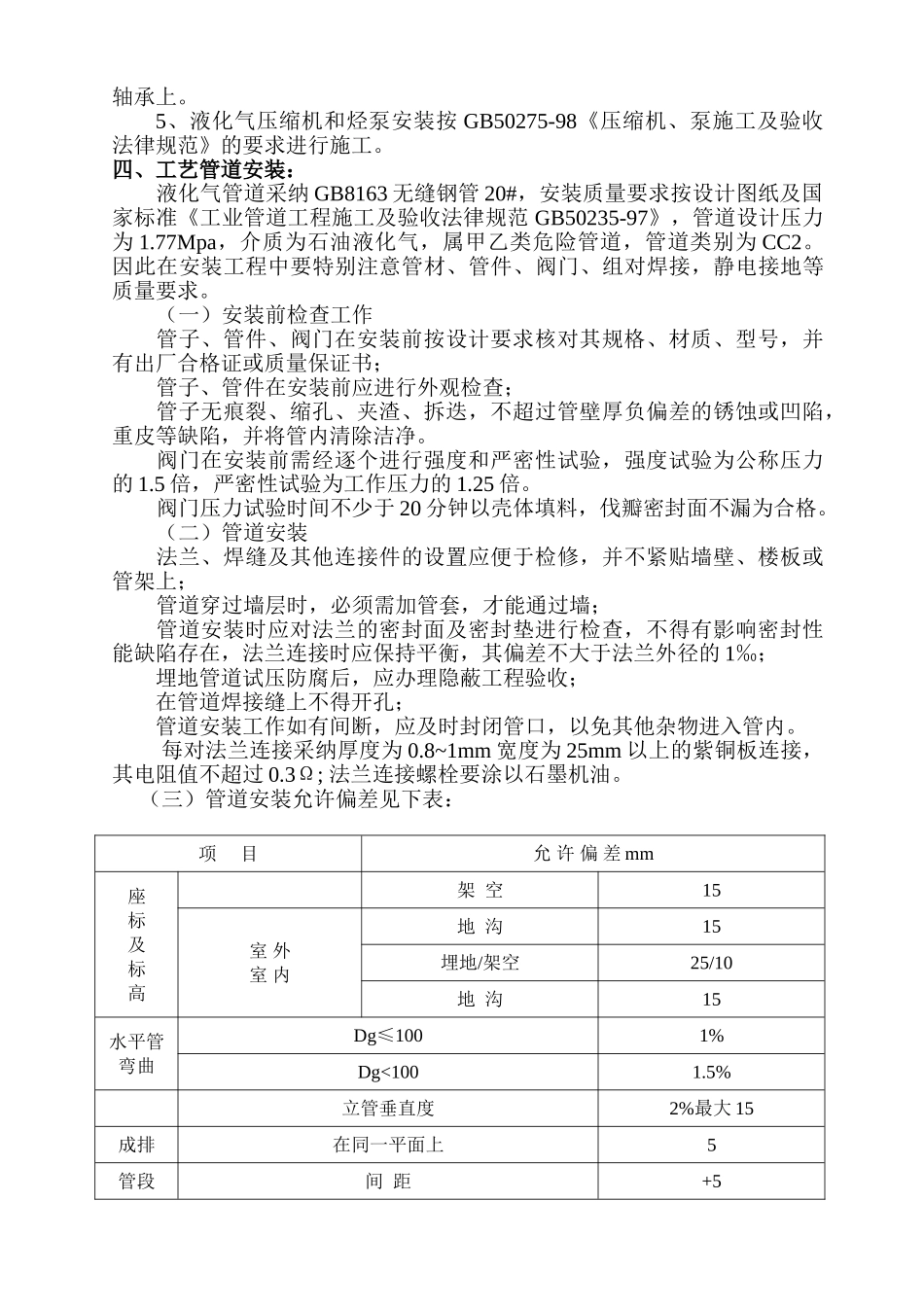

5、液化气压缩机和烃泵安装按 GB50275-98《压缩机、泵施工及验收法律规范》的要求进行施
