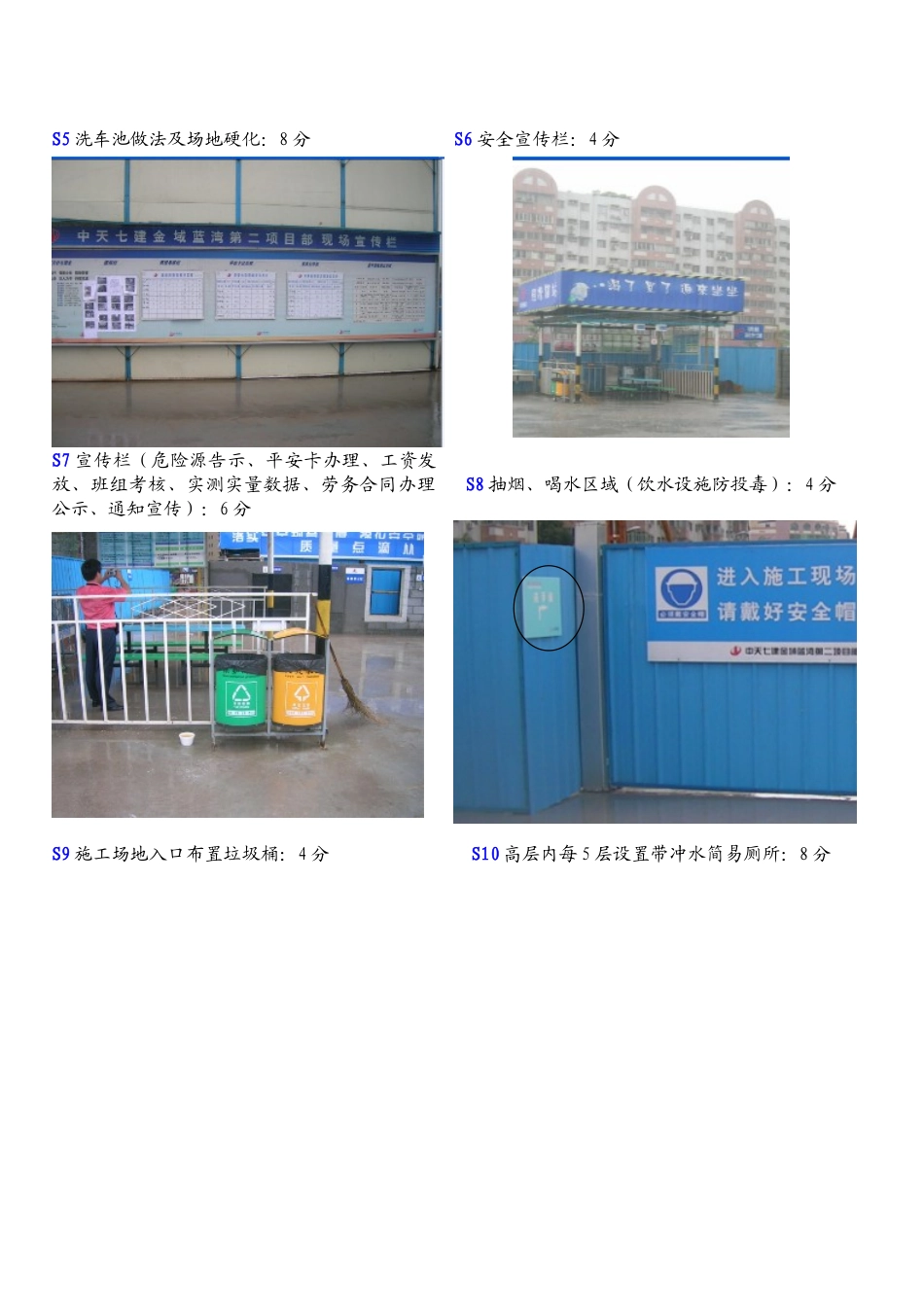

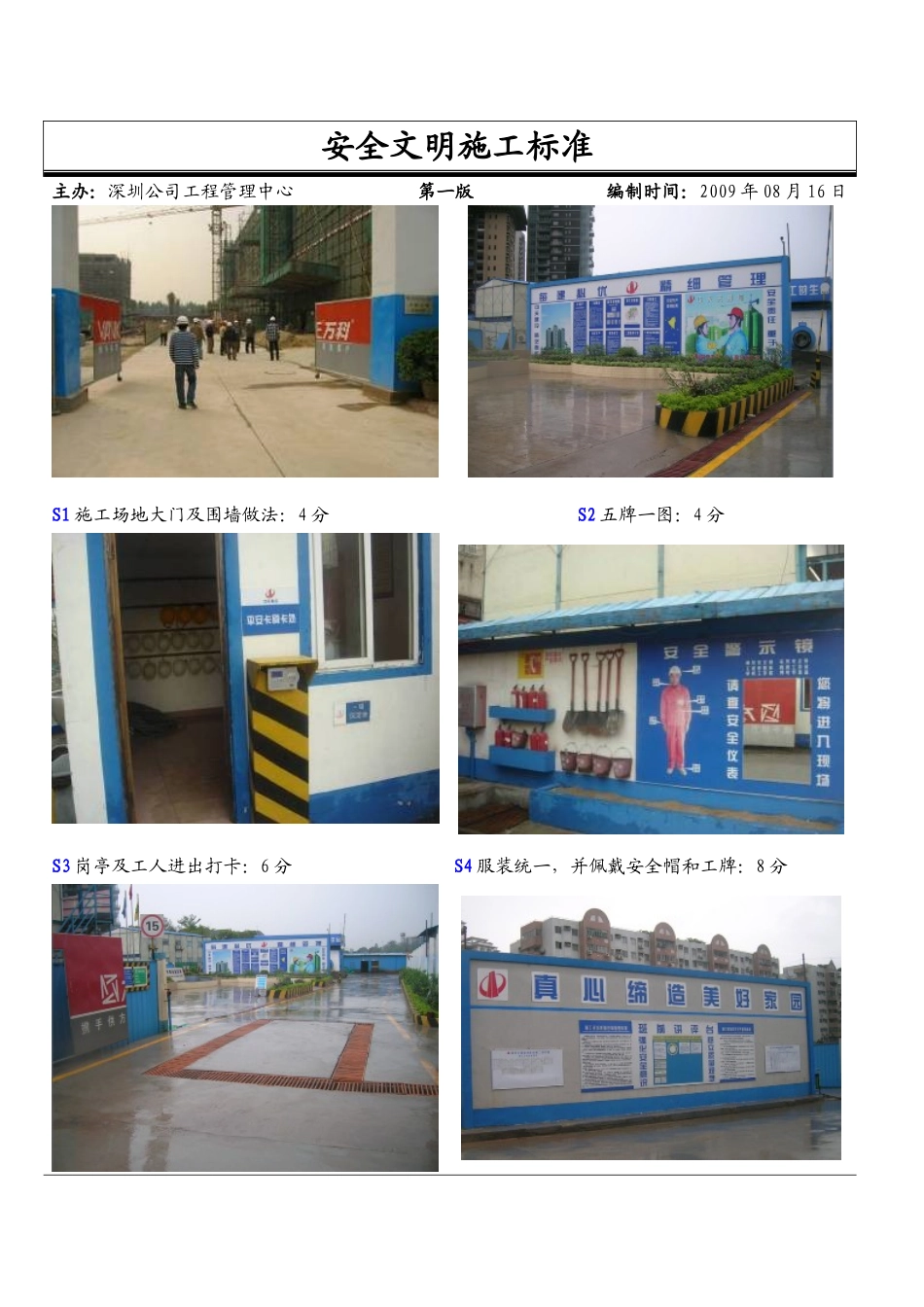

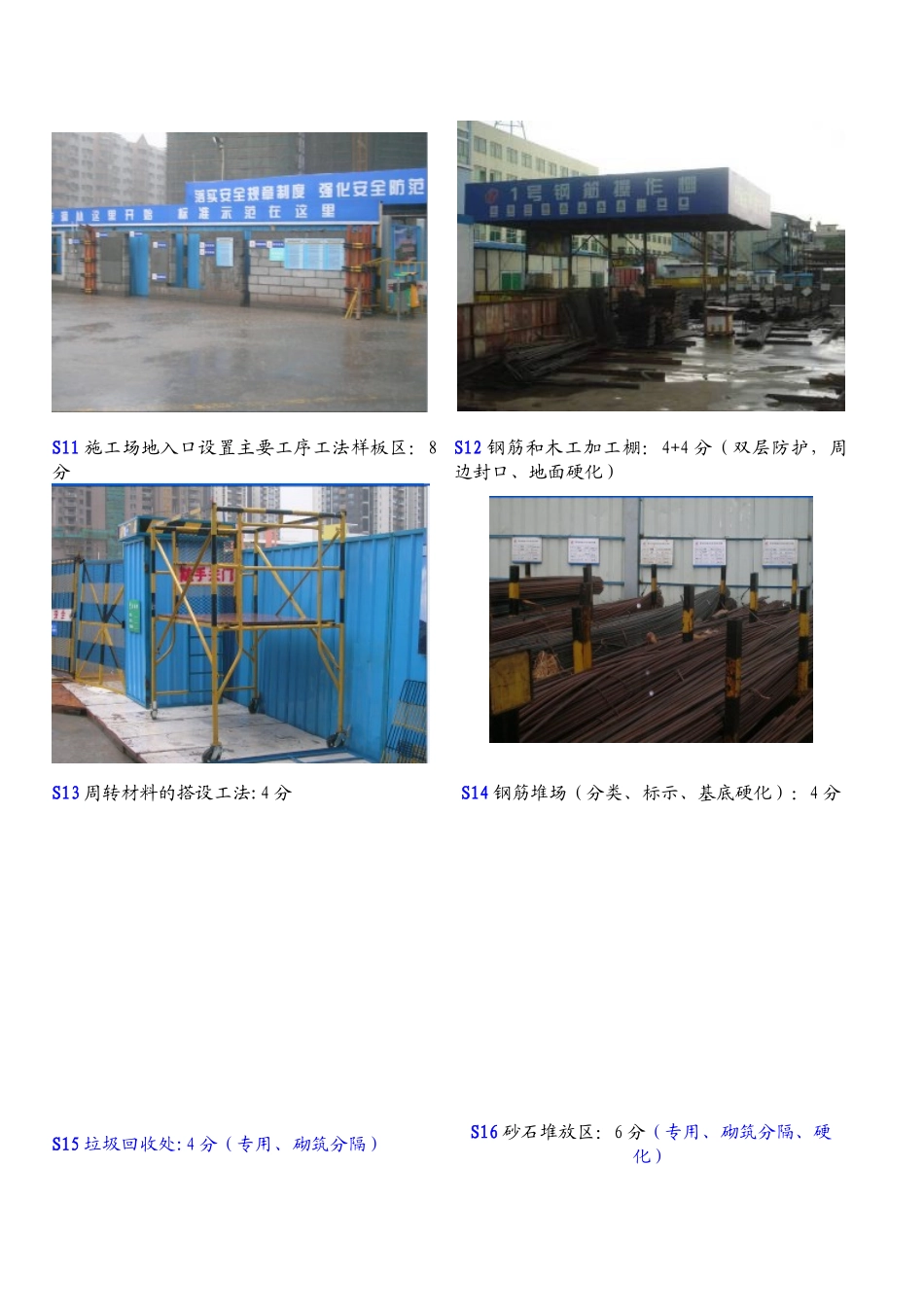

安全文明施工标准主办:深圳公司工程管理中心第一版编制时间:2009 年 08 月 16 日S1 施工场地大门及围墙做法:4 分S2 五牌一图:4 分S3 岗亭及工人进出打卡:6 分S4 服装统一,并佩戴安全帽和工牌:8 分S5 洗车池做法及场地硬化:8 分S6 安全宣传栏:4 分S7 宣传栏(危险源告示、平安卡办理、工资发放、班组考核、实测实量数据、劳务合同办理公示、通知宣传):6 分S8 抽烟、喝水区域(饮水设施防投毒):4 分S9 施工场地入口布置垃圾桶:4 分S10 高层内每 5 层设置带冲水简易厕所:8 分S11 施工场地入口设置主要工序工法样板区:8分S12 钢筋和木工加工棚:4+4 分(双层防护,周边封口、地面硬化)S13 周转材料的搭设工法:4 分S14 钢筋堆场(分类、标示、基底硬化):4 分S15 垃圾回收处:4 分(专用、砌筑分隔)S16 砂石堆放区:6 分(专用、砌筑分隔、硬化)S17 材料堆放:4 分(分类、规整)S18 砌块堆放上盖下垫:4 分(200mm 高以上)S19 安全通道:4 分(双层防护、人车分流)S20 砂浆集中搅拌:8 分(安全文明要求:500#以上、封闭、配比、排水;后台要求:纱网、样车、堆场和搅拌机分离)S21 脚手架底部硬化并设置排水沟:8 分S22 脚手架搭设:8 分(法律规范、干净、分色、标示)S23 防护棚搭设:6 分S24 入楼通道搭设双层防护棚并悬挂宣传标语:4 分S25 电梯洞口防护:4 分S26 临边防护:6 分S27 卸料平台的规矩搭设:4 分S28 主体结构楼梯施工通道:4 分S29 配电箱法律规范,检查记录齐全:6 分S30 脚手板的铺设(每两步架需满铺脚手板):8 分S31 挑架搭设:6 分(法律规范、卸载钢丝绳须和锚固件在一条线上)质量Q1 基坑支护必须要根据设计要求施工,同时基坑上、下都必须设置排水沟。:8 分(安全性、排水)Q2 首层底板或基础底板下埋设水管吊架防水管下沉:4 分(间距 2 米,吊杆直径¢14 以上)Q3 所有独立基础(或条基)必须用钢钎逐个进行扦探。8 分Q4 在绑扎钢筋之前,模板必须要经过平整度测量: 8 分Q5 支撑材料:8 分(支撑体系不建议使用门式架;木枋必须要经过压刨)Q6 支撑体系:8 分(钢管和木枋间距等根据方案计算实施。)Q7 楼梯使用双层封闭模板:6 分Q8 现场分户档案建立:8 分(完整性和真实性)Q9 测量仪器校正仪:4 分Q10 钢筋施工的长马镫:4 分Q11 浇筑砼前用吸尘器进行垃圾清理;砼输送泵管采纳支架垫起来,不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

深圳万科工程强推做法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
