新建郑州至焦作城际铁路工程 HNCJS-NO

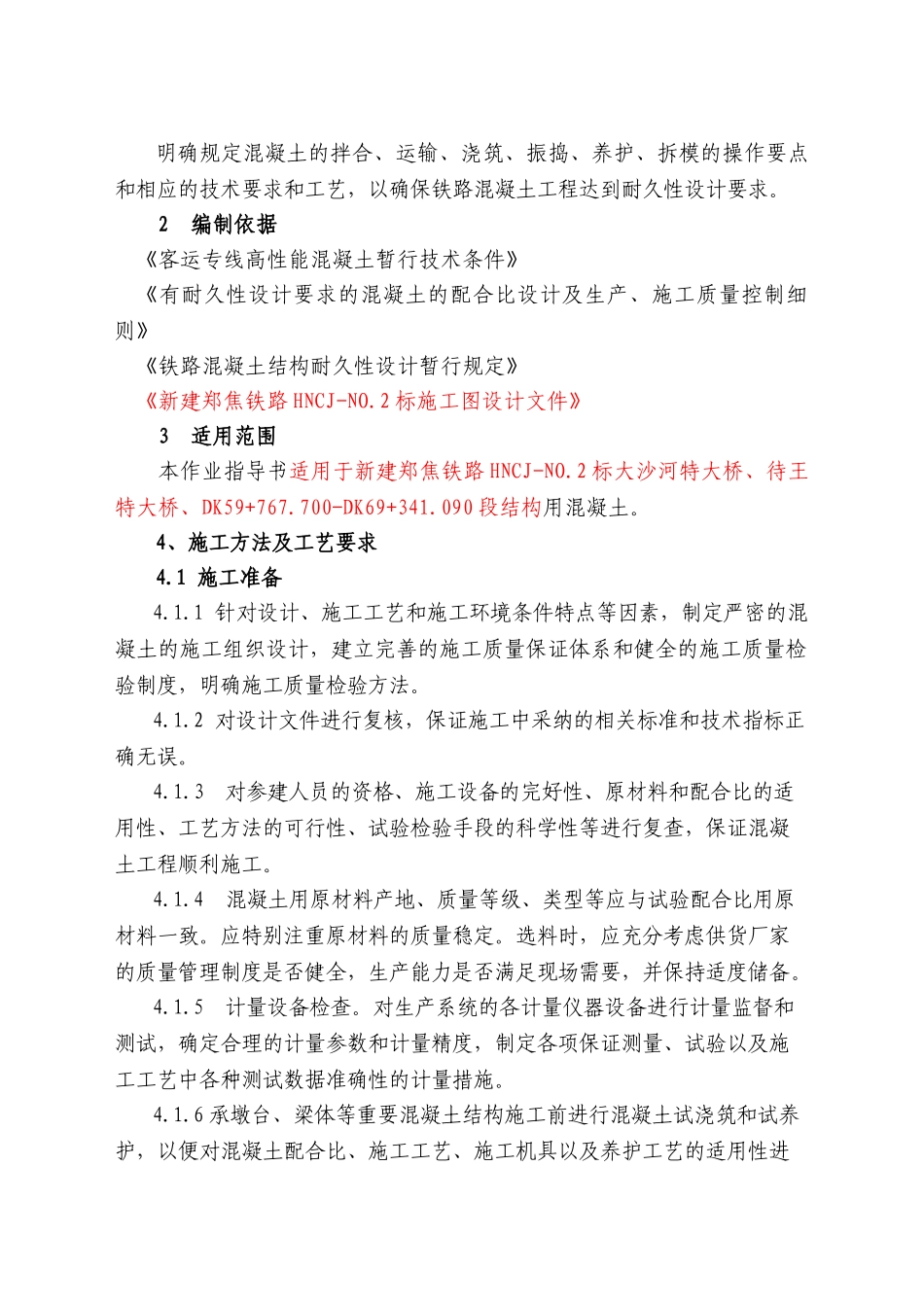

2 标段混凝土作业指导书编制: 复核: 审批: 中铁七局集团有限公司郑州至焦作城际铁路工程项目经理部2025 年 11 月混凝土作业指导书1 目的明确规定混凝土的拌合、运输、浇筑、振捣、养护、拆模的操作要点和相应的技术要求和工艺,以确保铁路混凝土工程达到耐久性设计要求
2 编制依据《客运专线高性能混凝土暂行技术条件》《有耐久性设计要求的混凝土的配合比设计及生产、施工质量控制细则》《铁路混凝土结构耐久性设计暂行规定》《新建郑焦铁路 HNCJ-NO
2 标施工图设计文件》3 适用范围本作业指导书适用于新建郑焦铁路 HNCJ-NO
2 标大沙河特大桥、待王特大桥、DK59+767
700-DK69+341
090 段结构用混凝土
4、施工方法及工艺要求4
1 施工准备 4
1 针对设计、施工工艺和施工环境条件特点等因素,制定严密的混凝土的施工组织设计,建立完善的施工质量保证体系和健全的施工质量检验制度,明确施工质量检验方法
2 对设计文件进行复核,保证施工中采纳的相关标准和技术指标正确无误
3 对参建人员的资格、施工设备的完好性、原材料和配合比的适用性、工艺方法的可行性、试验检验手段的科学性等进行复查,保证混凝土工程顺利施工
4 混凝土用原材料产地、质量等级、类型等应与试验配合比用原材料一致
应特别注重原材料的质量稳定
选料时,应充分考虑供货厂家的质量管理制度是否健全,生产能力是否满足现场需要,并保持适度储备
5 计量设备检查
对生产系统的各计量仪器设备进行计量监督和测试,确定合理的计量参数和计量精度,制定各项保证测量、试验以及施工工艺中各种测试数据准确性的计量措施
6 承墩台、梁体等重要混凝土结构施工前进行混凝土试浇筑和试养护,以便对混凝土配合比、施工工艺、施工机具以及养护工艺的适用性进行
