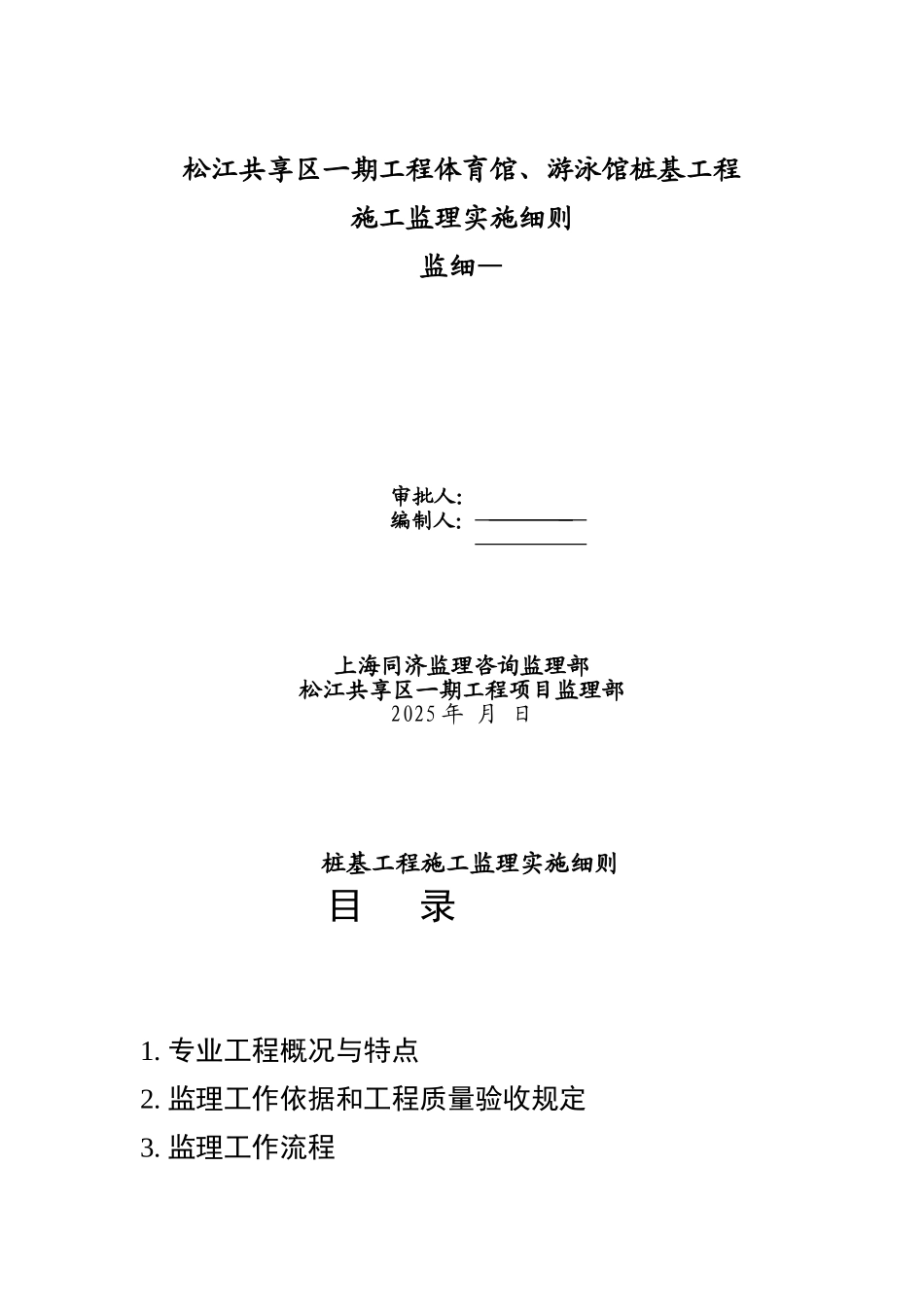

松江共享区一期工程体育馆、游泳馆桩基工程施工监理实施细则监细—审批人: 编制人:上海同济监理咨询监理部松江共享区一期工程项目监理部2025 年 月 日桩基工程施工监理实施细则目 录1
专业工程概况与特点2
监理工作依据和工程质量验收规定3
监理工作流程4
监理工作控制要点及目标值5
监理工作方法和措施6
旁站监理工作7
安全生产的监理措施混凝土预制桩工程监理实施细则1

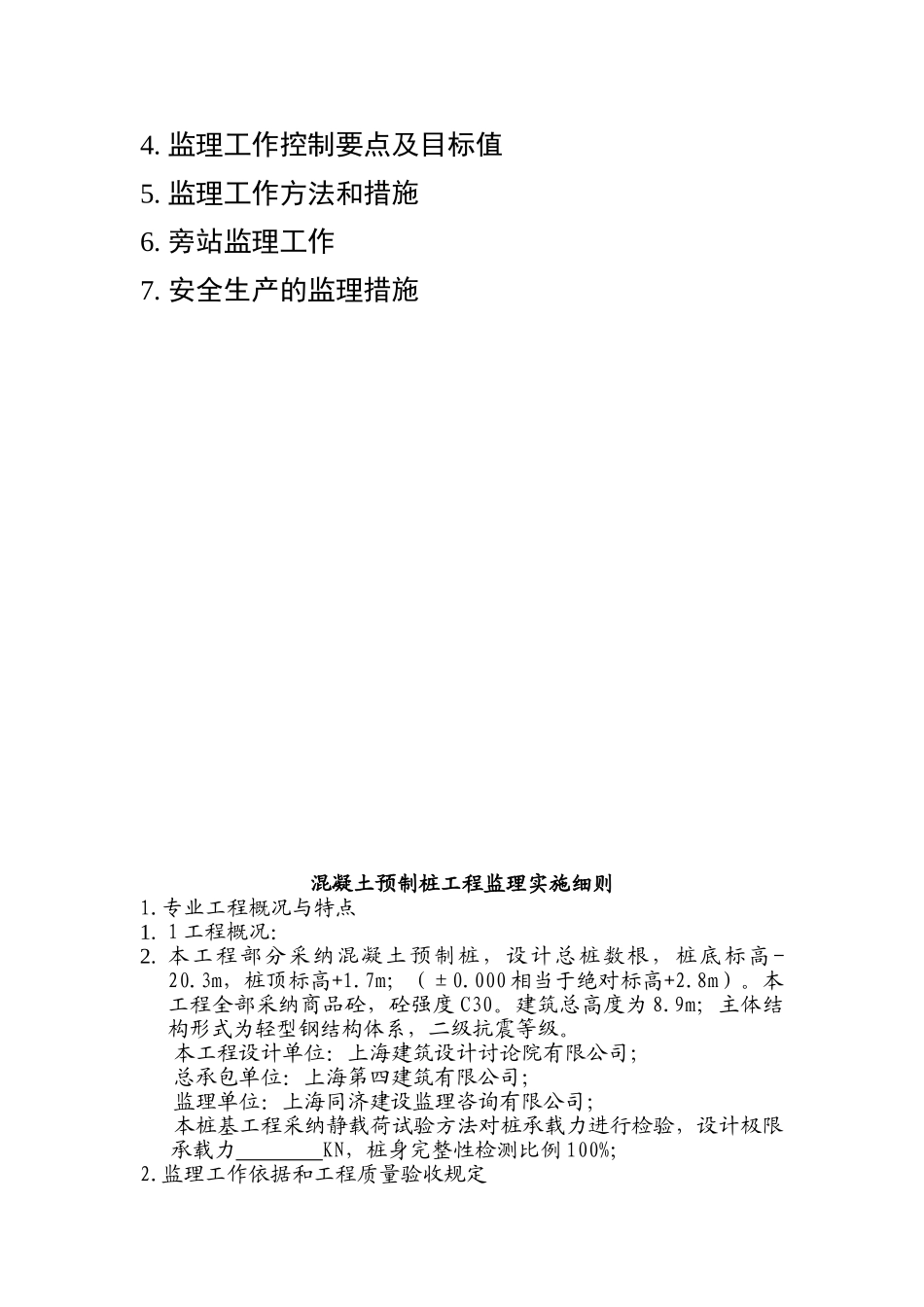

专业工程概况与特点1
1 工程概况:2
本工程部分采纳混凝土预制桩,设计总桩数根,桩底标高 -20
3m,桩顶标高+1
7m;(±0
000 相当于绝对标高+2
本工程全部采纳商品砼,砼强度 C30
建筑总高度为 8
9m;主体结构形式为轻型钢结构体系,二级抗震等级
本工程设计单位:上海建筑设计讨论院有限公司;总承包单位:上海第四建筑有限公司;监理单位:上海同济建设监理咨询有限公司;本桩基工程采纳静载荷试验方法对桩承载力进行检验,设计极限承载力 KN,桩身完整性检测比例 100%;2

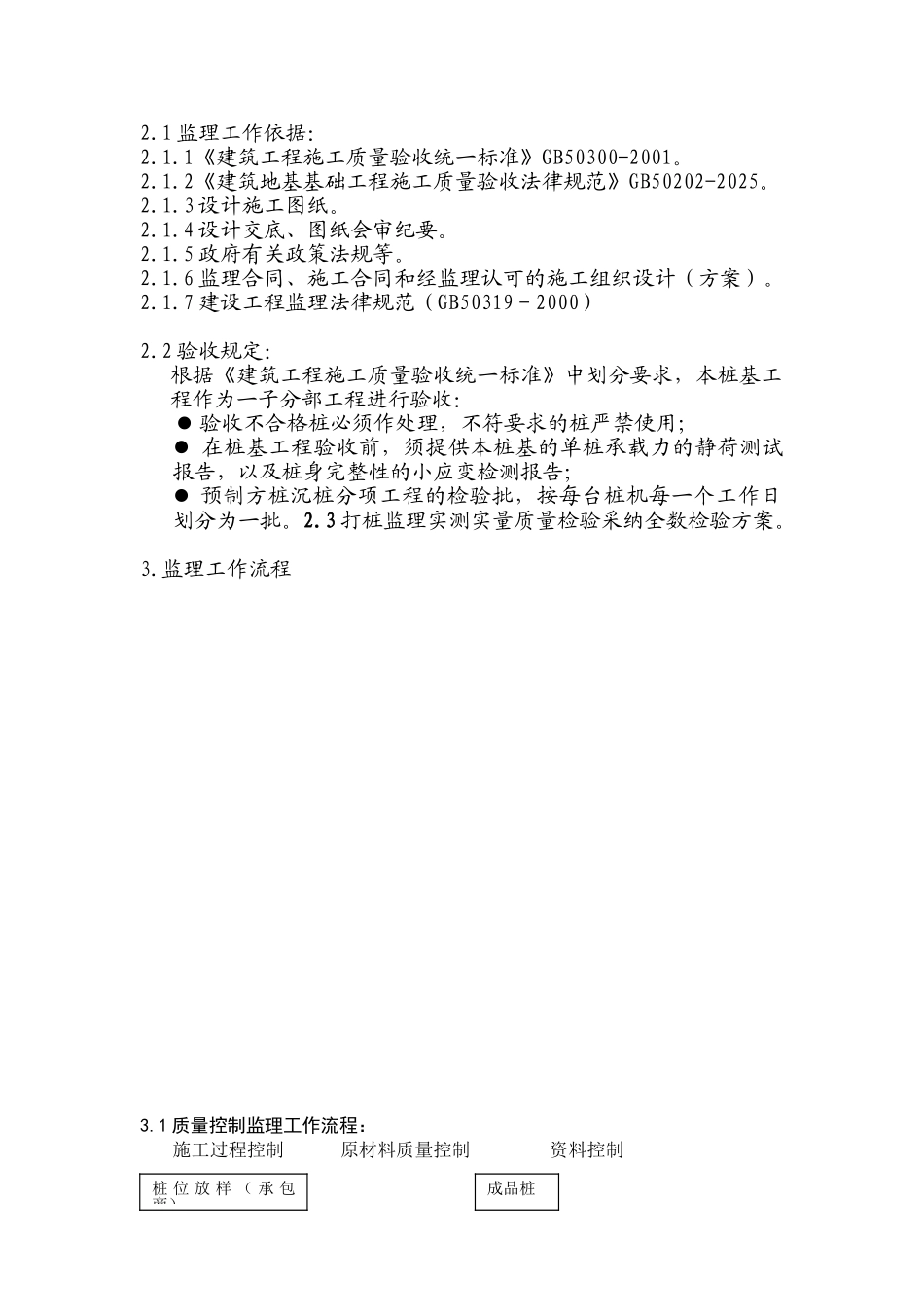

监理工作依据和工程质量验收规定2
1 监理工作依据:2
1《建筑工程施工质量验收统一标准》GB50300-2001
2《建筑地基基础工程施工质量验收法律规范》GB50202-2025
3 设计施工图纸
4 设计交底、图纸会审纪要
5 政府有关政策法规等
6 监理合同、施工合同和经监理认可的施工组织设计(方案)
7 建设工程监理法律规范(GB50319-2000)2
2 验收规定:根据《建筑工程施工质量验收统一标准》中划分要求,本桩基工程作为一子分部工程进行验收: 验收不合格桩必须作处理,不符要求的桩严禁使用; 在桩基工程验收前,须提供本桩基的单桩承载力的静荷测试报告,以及桩身完整性的小应变检测报告; 预制方桩沉桩分项工程的检验批,按每台桩机每一个
