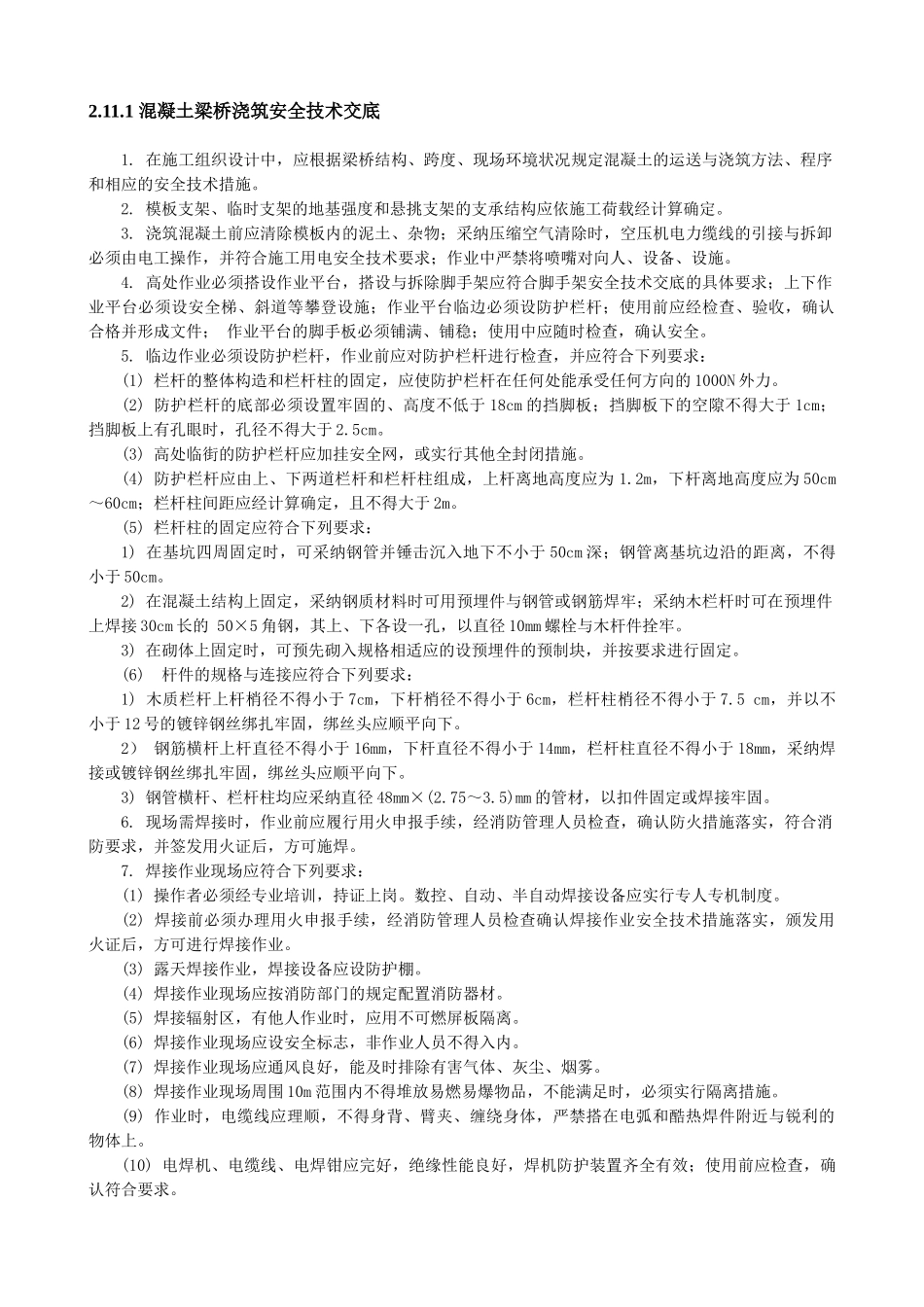

1 混凝土梁桥浇筑安全技术交底1
在施工组织设计中,应根据梁桥结构、跨度、现场环境状况规定混凝土的运送与浇筑方法、程序和相应的安全技术措施
模板支架、临时支架的地基强度和悬挑支架的支承结构应依施工荷载经计算确定
浇筑混凝土前应清除模板内的泥土、杂物;采纳压缩空气清除时,空压机电力缆线的引接与拆卸必须由电工操作,并符合施工用电安全技术要求;作业中严禁将喷嘴对向人、设备、设施
高处作业必须搭设作业平台,搭设与拆除脚手架应符合脚手架安全技术交底的具体要求;上下作业平台必须设安全梯、斜道等攀登设施;作业平台临边必须设防护栏杆;使用前应经检查、验收,确认合格并形成文件; 作业平台的脚手板必须铺满、铺稳;使用中应随时检查,确认安全
临边作业必须设防护栏杆,作业前应对防护栏杆进行检查,并应符合下列要求:(1) 栏杆的整体构造和栏杆柱的固定,应使防护栏杆在任何处能承受任何方向的 1000N 外力
(2) 防护栏杆的底部必须设置牢固的、高度不低于 18cm 的挡脚板;挡脚板下的空隙不得大于 1cm;挡脚板上有孔眼时,孔径不得大于 2
(3) 高处临街的防护栏杆应加挂安全网,或实行其他全封闭措施
(4) 防护栏杆应由上、下两道栏杆和栏杆柱组成,上杆离地高度应为 1
2m,下杆离地高度应为 50cm~60cm;栏杆柱间距应经计算确定,且不得大于 2m
(5) 栏杆柱的固定应符合下列要求:1) 在基坑四周固定时,可采纳钢管并锤击沉入地下不小于 50cm 深;钢管离基坑边沿的距离,不得小于 50cm
2) 在混凝土结构上固定,采纳钢质材料时可用预埋件与钢管或钢筋焊牢;采纳木栏杆时可在预埋件上焊接 30cm 长的 50×5 角钢,其上、下各设一孔,以直径 10mm 螺栓与木杆件拴牢
3) 在砌体上固定时,可预先砌入规格相适应的设预埋件的预制块,并按要求进行固
