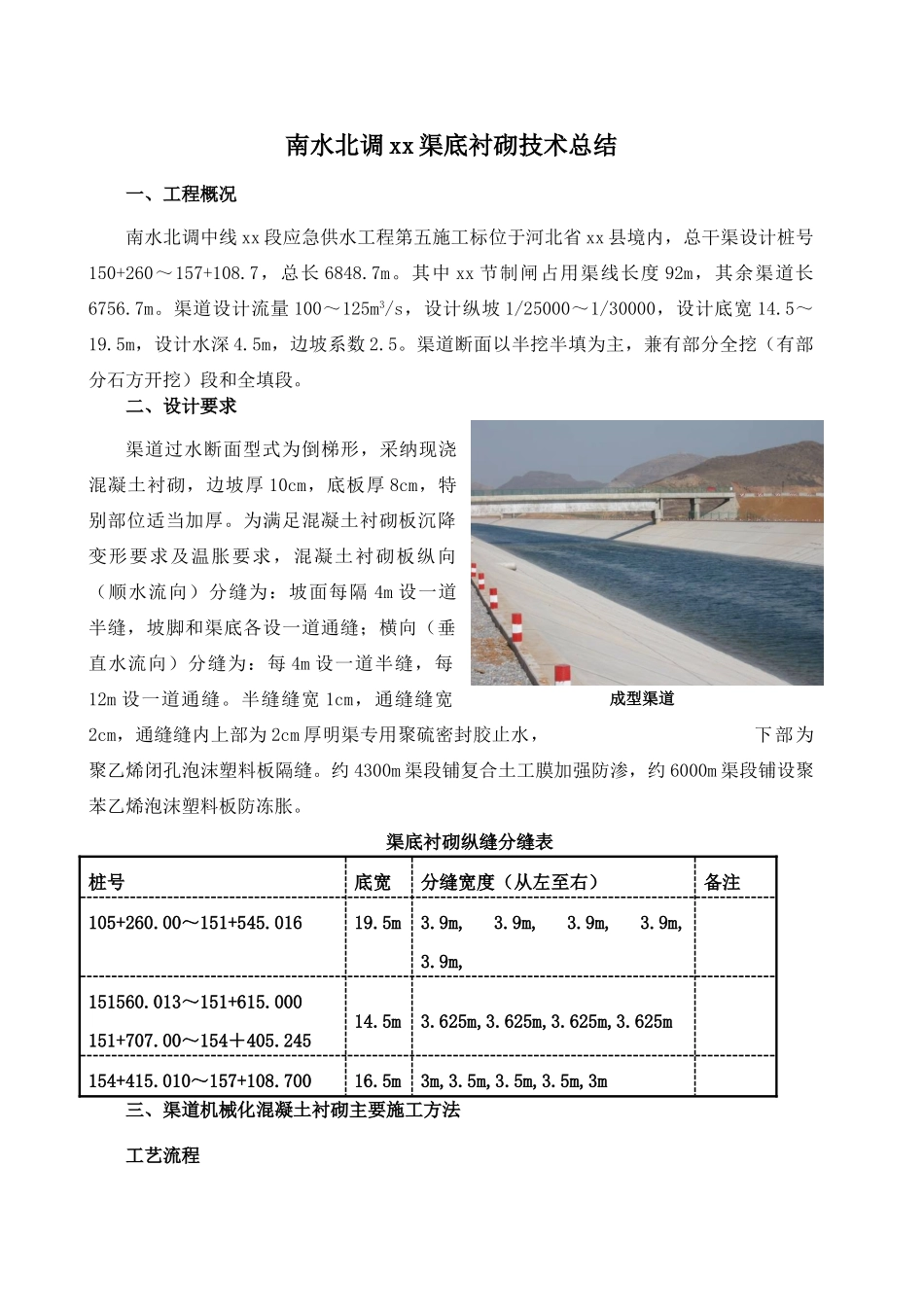

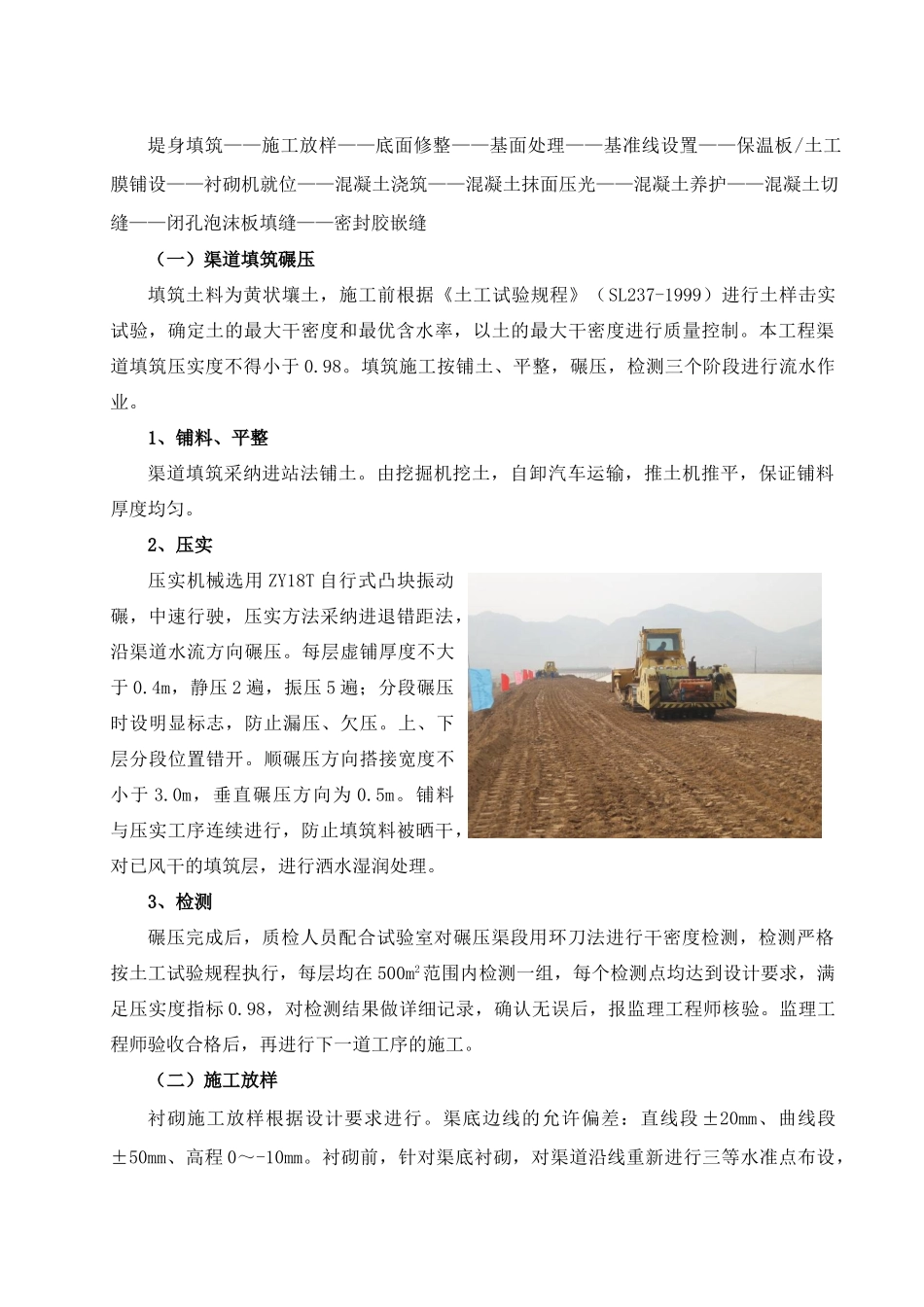

渠道机械化混凝土渠底衬砌施工工艺项 目:南水北调 xx 项目部姓 名:xx日 期:二 00 九年七月南水北调 xx 渠底衬砌技术总结一、工程概况南水北调中线 xx 段应急供水工程第五施工标位于河北省 xx 县境内,总干渠设计桩号150+260~157+108.7,总长 6848.7m。其中 xx 节制闸占用渠线长度 92m,其余渠道长6756.7m。渠道设计流量 100~125m3/s,设计纵坡 1/25000~1/30000,设计底宽 14.5~19.5m,设计水深 4.5m,边坡系数 2.5。渠道断面以半挖半填为主,兼有部分全挖(有部分石方开挖)段和全填段。二、设计要求渠道过水断面型式为倒梯形,采纳现浇混凝土衬砌,边坡厚 10cm,底板厚 8cm,特别部位适当加厚。为满足混凝土衬砌板沉降变形要求及温胀要求,混凝土衬砌板纵向(顺水流向)分缝为:坡面每隔 4m 设一道半缝,坡脚和渠底各设一道通缝;横向(垂直水流向)分缝为:每 4m 设一道半缝,每12m 设一道通缝。半缝缝宽 1cm,通缝缝宽2cm,通缝缝内上部为 2cm 厚明渠专用聚硫密封胶止水,下部为聚乙烯闭孔泡沫塑料板隔缝。约 4300m 渠段铺复合土工膜加强防渗,约 6000m 渠段铺设聚苯乙烯泡沫塑料板防冻胀。渠底衬砌纵缝分缝表桩号底宽分缝宽度(从左至右)备注105+260.00~151+545.01619.5m3.9m, 3.9m, 3.9m, 3.9m, 3.9m,151560.013~151+615.000151+707.00~154+405.24514.5m3.625m,3.625m,3.625m,3.625m154+415.010~157+108.70016.5m3m,3.5m,3.5m,3.5m,3m三、渠道机械化混凝土衬砌主要施工方法工艺流程成型渠道堤身填筑——施工放样——底面修整——基面处理——基准线设置——保温板/土工膜铺设——衬砌机就位——混凝土浇筑——混凝土抹面压光——混凝土养护——混凝土切缝——闭孔泡沫板填缝——密封胶嵌缝(一)渠道填筑碾压填筑土料为黄状壤土,施工前根据《土工试验规程》(SL237-1999)进行土样击实试验,确定土的最大干密度和最优含水率,以土的最大干密度进行质量控制。本工程渠道填筑压实度不得小于 0.98。填筑施工按铺土、平整,碾压,检测三个阶段进行流水作业。1、铺料、平整渠道填筑采纳进站法铺土。由挖掘机挖土,自卸汽车运输,推土机推平,保证铺料厚度均匀。2、压实压实机械选用 ZY18T 自行式凸块振动碾,中速行驶,压实方法采纳进退错距法,沿渠道水流方向碾压。每层虚铺厚度不大于 0.4m,静压 2 遍,振压 5 遍;分段碾压时设明显标志,防止漏压、欠压。上、下层分段位置错开。...
