xx 体育中心游泳馆挖孔桩施工方案一:编制依据1、与建设单位签定的总承包合同2、业主提供的本工程基础设计图纸及相关的工程地址勘测报告
3、国家、地方的现行法律规范和规程A、《建筑地基处理技术法律规范》JCJ79-2025B、《建筑地基基础工程施工质量验收法律规范》CB50202-2025C、《混凝土结构工程施工质量验收法律规范》GB50204-2025D、《钢筋焊接及验收法律规范》JGJ18-2025E、《建筑桩基技术法律规范》JGJ94-94F、《xx 市建筑地基基础设计法律规范》DB50/5001-1997G、《工程测量法律规范》GB50026-93二: 工程概况1、xxxx 体育中心地处 xxxx 镇,占地面积约 31 公顷,其中游泳馆占地约1
875 公顷
基础设计为人工挖孔桩、嵌岩桩基础,以中风化泥岩及砂岩作持力层,中风化泥岩岩石天然单轴抗压强度为 8
84Mpa,中风化砂岩饱和单轴抗压强度为 27
36Mpa,桩径形式有 1
40m 四种规格共计 252根桩,桩身采纳 C25 砼浇注,桩身护壁采纳 C20 砼,承台地粱及地粱高度范围内的桩身采纳 C30 砼
2、现场施工条件:该工程目前基础场坪土石方还未完成 ; 在游泳馆① -10 / ~之间有一根 φ500 的市政给水管道和一根 φ400 的天然气管道还未拆除,支撑该管道的支架周围的孔桩还不能开挖
/1-1 ~(1-12)轴之间的高边坡挡墙施工还未完成,坡脚处孔桩还无法开挖;~ /(1-1 )~1-12轴段内由于市政二公司施工的拱涵还未完成;海棠丽景商住楼的门卫值班室还未拆除,位于上述部分的孔桩还不能开挖
3、根据地勘资料显示将有部分孔桩与原旧拱涵位置重合,穿过拱涵部分孔桩 的开挖是本工程的难点

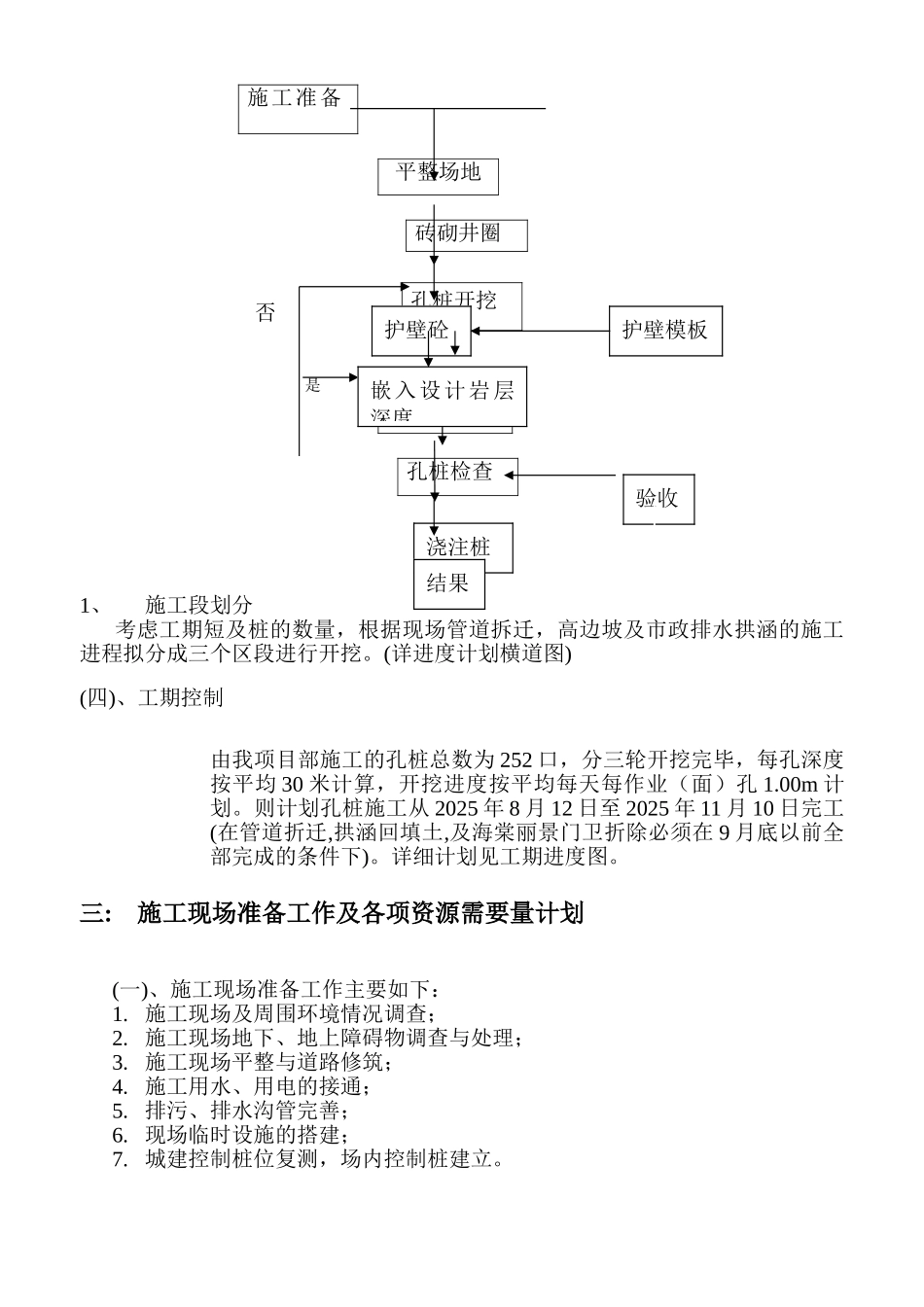

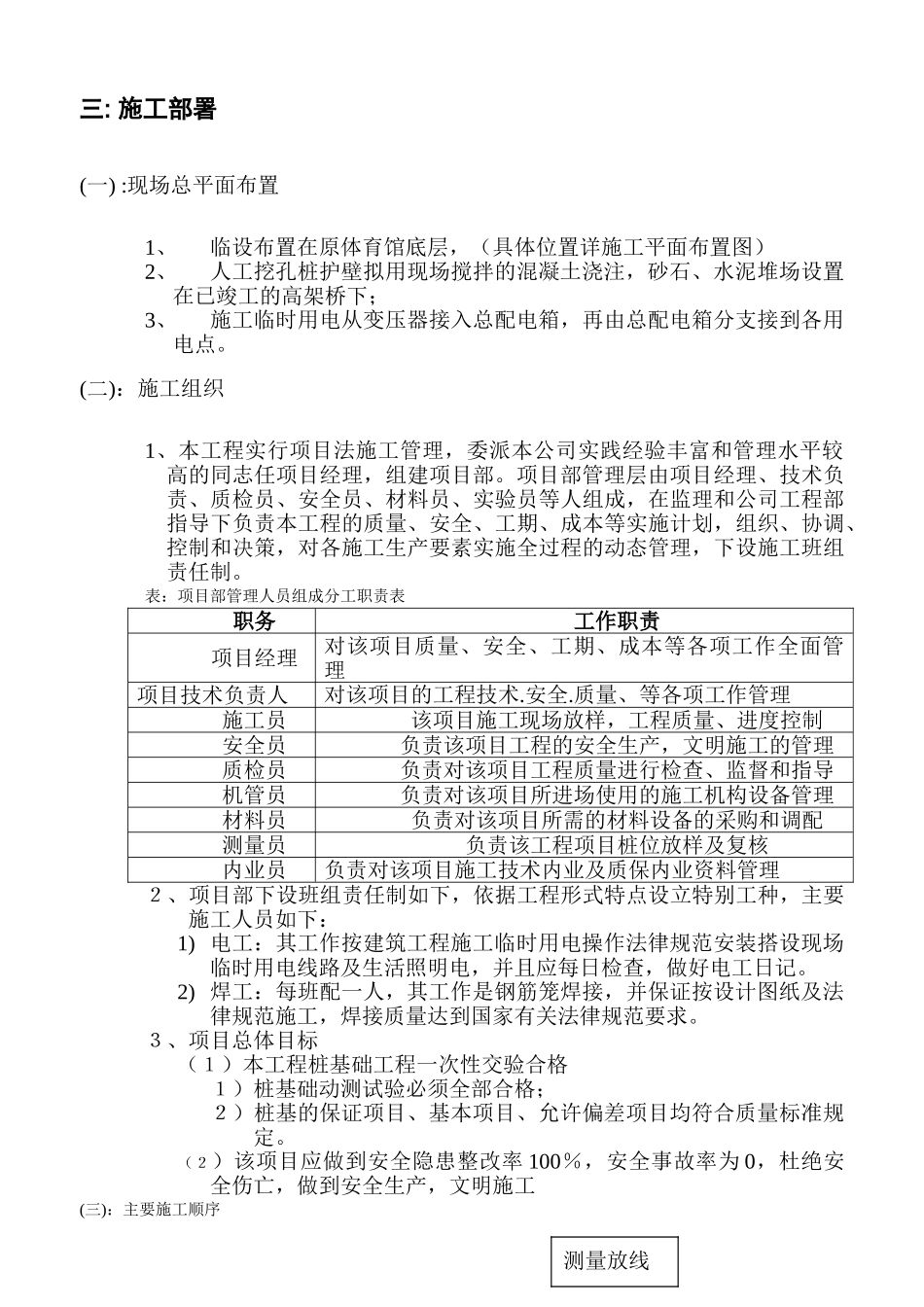

4、施工主要特点:本基础工程量较大,必须做好施工流水段的划分和组织管理,完善现场管理
