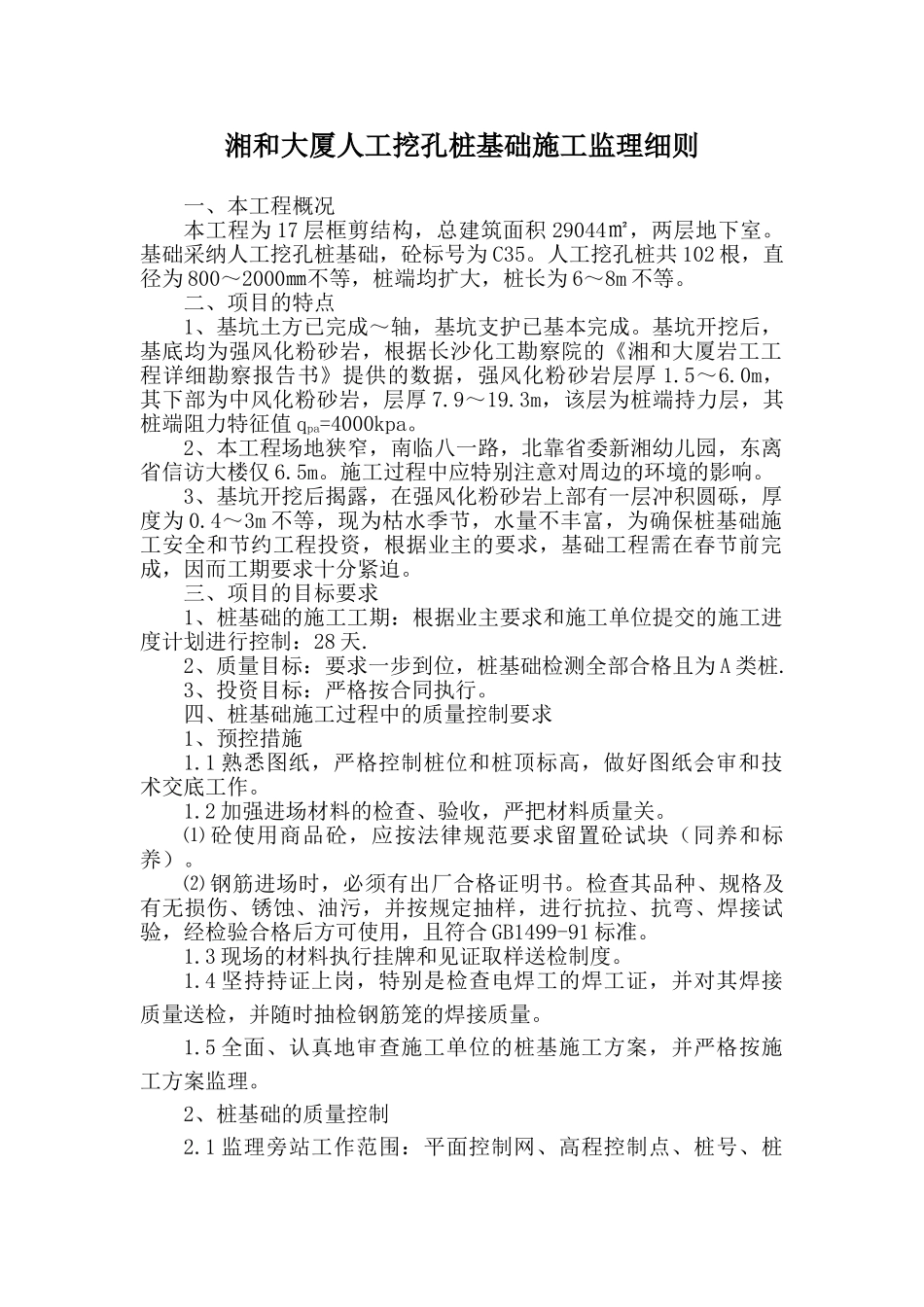

湘和大厦工程安全生产监理方案湖南长沙金阳建设工程监理有限公司湘和大厦项目监理部二 00 七年一月二十四日编制:校对:审批:湘和大厦人工挖孔桩基础施工监理细则一、本工程概况本工程为 17 层框剪结构,总建筑面积 29044㎡,两层地下室。基础采纳人工挖孔桩基础,砼标号为 C35。人工挖孔桩共 102 根,直径为 800~2000㎜不等,桩端均扩大,桩长为 6~8m 不等。二、项目的特点1、基坑土方已完成~轴,基坑支护已基本完成。基坑开挖后,基底均为强风化粉砂岩,根据长沙化工勘察院的《湘和大厦岩工工程详细勘察报告书》提供的数据,强风化粉砂岩层厚 1.5~6.0m,其下部为中风化粉砂岩,层厚 7.9~19.3m,该层为桩端持力层,其桩端阻力特征值 qpa=4000kpa。2、本工程场地狭窄,南临八一路,北靠省委新湘幼儿园,东离省信访大楼仅 6.5m。施工过程中应特别注意对周边的环境的影响。3、基坑开挖后揭露,在强风化粉砂岩上部有一层冲积圆砾,厚度为 0.4~3m 不等,现为枯水季节,水量不丰富,为确保桩基础施工安全和节约工程投资,根据业主的要求,基础工程需在春节前完成,因而工期要求十分紧迫。三、项目的目标要求1、桩基础的施工工期:根据业主要求和施工单位提交的施工进度计划进行控制:28 天.2、质量目标:要求一步到位,桩基础检测全部合格且为 A 类桩.3、投资目标:严格按合同执行。四、桩基础施工过程中的质量控制要求1、预控措施1.1 熟悉图纸,严格控制桩位和桩顶标高,做好图纸会审和技术交底工作。1.2 加强进场材料的检查、验收,严把材料质量关。⑴ 砼使用商品砼,应按法律规范要求留置砼试块(同养和标养)。⑵ 钢筋进场时,必须有出厂合格证明书。检查其品种、规格及有无损伤、锈蚀、油污,并按规定抽样,进行抗拉、抗弯、焊接试验,经检验合格后方可使用,且符合 GB1499-91 标准。1.3 现场的材料执行挂牌和见证取样送检制度。1.4 坚持持证上岗,特别是检查电焊工的焊工证,并对其焊接质量送检,并随时抽检钢筋笼的焊接质量。1.5 全面、认真地审查施工单位的桩基施工方案,并严格按施工方案监理。2、桩基础的质量控制2.1 监理旁站工作范围:平面控制网、高程控制点、桩号、桩位、孔深、桩孔同心度等几何尺寸,砼护壁的有效厚度与砼的强度等级.2.2 监理旁站工作内容:检查施工方桩位放线的依据资料及复查桩位放线成果图与现场是否相符。复核控制桩网是否牢靠、明显及保护措施是否得力。复验施工单位桩孔成形后...
