热工仪控安装施工方案一、仪控盘柜安装方案1、基础槽钢制作安装 基础采纳#8~#14 槽钢制作,依据现场实际情况确定制作型式;采纳机械方法下料,人工拼装焊接;防腐处理统一采纳红色防锈漆,面漆为黑色调和漆;所有基础都做保护接地,接地扁钢引至电气接地网
2、盘柜安装(1)选择合适的吊车和卡车将盘柜运入施工现场,再利用手推式铲车将其倒运至盘柜基础上
大型通道式盘柜的就位采纳下铺滚杠的方法进行
(3)盘柜固定A 攻丝固定:盘就位,划好螺栓孔,将盘推向一侧,在基础槽钢上打眼攻丝,再将盘推向另一侧,工作同上
将盘复原,调整各类参数达标,旋紧固定螺栓,复测安装参数,若超标则重新调整
B 绝缘固定(盘柜安装需要浮空时采纳此方案):C 制作压板,压板绝缘板,绝缘橡皮条
D 将盘就位,模拟安装固定压板,划好下压板的位置
挪开盘,用电焊将下压板按划好的位置固定在盘基础上,焊接部位补充防腐
E 将盘复原,盘下垫上绝缘橡皮条,将高强双头螺栓拧入下压板上的螺孔 ,依次套装压板绝缘板和上压板至双头螺栓上,调整各类参数达标,旋紧固定螺母,复测安装参数,若超标则重新调整
DCS、DEH、MEH 系统盘柜按装置接地要求施工;其它盘柜的接地使用多股铜芯线接至基础槽钢
各盘的基础槽钢用扁钢与电气接地网可靠连接
(5)封闭盘孔
用塑料薄膜和透明胶带临时封闭盘台上的所有孔洞,锁好盘门

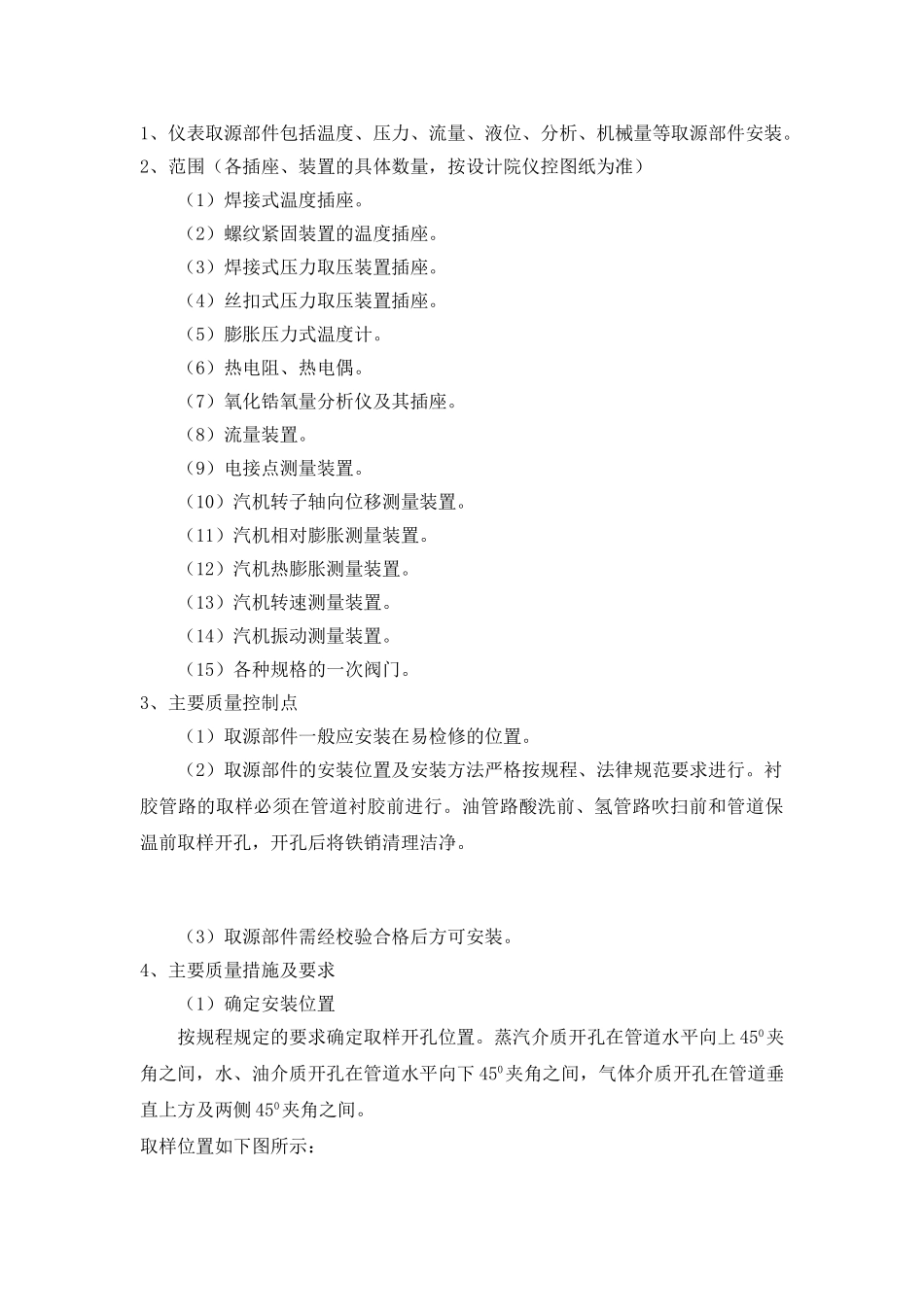

二、取源部件安装方案1、仪表取源部件包括温度、压力、流量、液位、分析、机械量等取源部件安装
2、范围(各插座、装置的具体数量,按设计院仪控图纸为准)(1)焊接式温度插座
(2)螺纹紧固装置的温度插座
(3)焊接式压力取压装置插座
(4)丝扣式压力取压装置插座
(5)膨胀压力式温度计
(6)热电阻、热电偶
(7)氧化锆氧量分析仪及其插座
(8)流量装置
(9)电接点测量装置

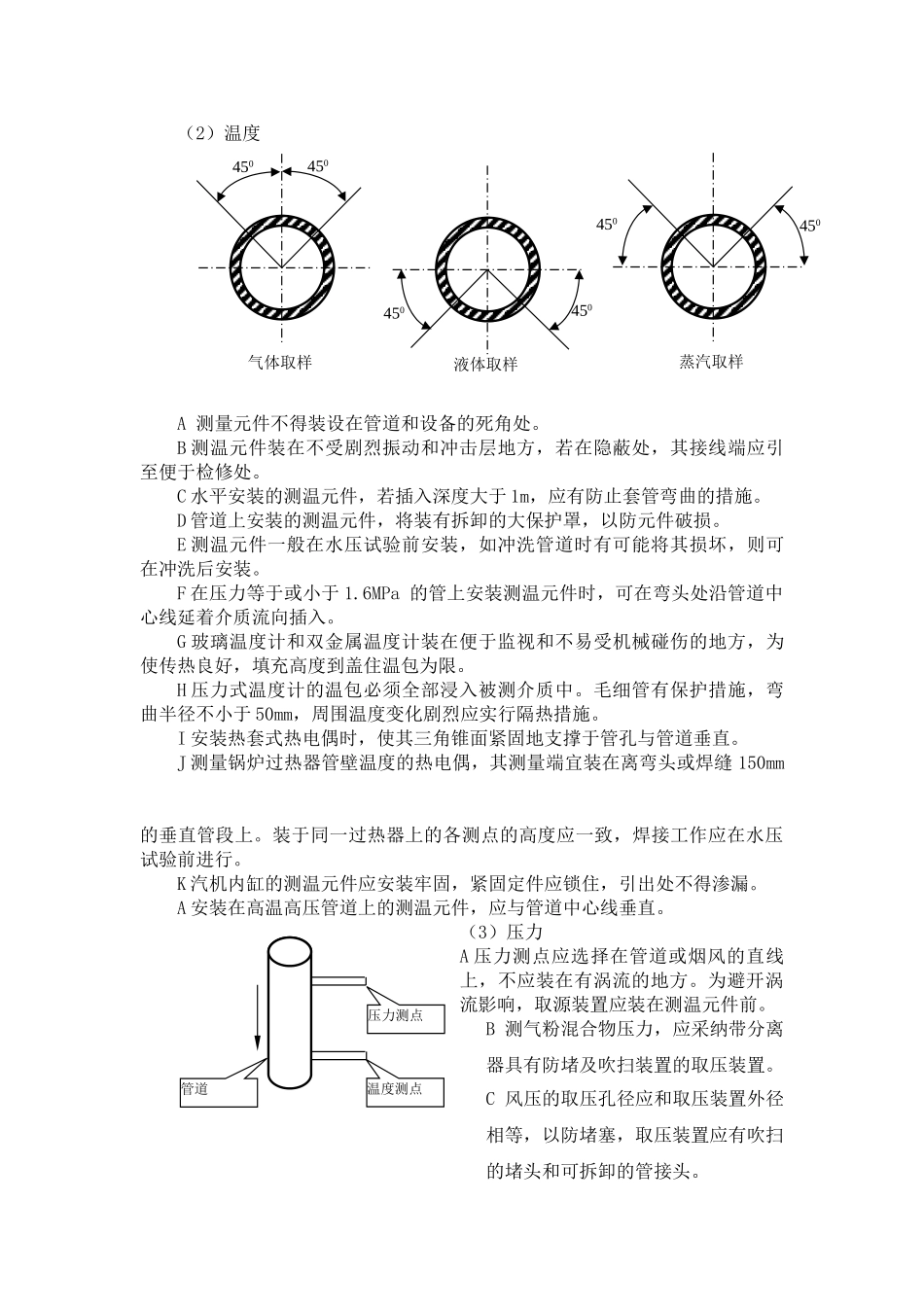

(10)汽机转子轴向位移测量装
