照明装置安装施工技术交底

照明装置安装施工技术交底_第1页
1/5
照明装置安装施工技术交底_第2页
2/5
照明装置安装施工技术交底_第3页
3/5

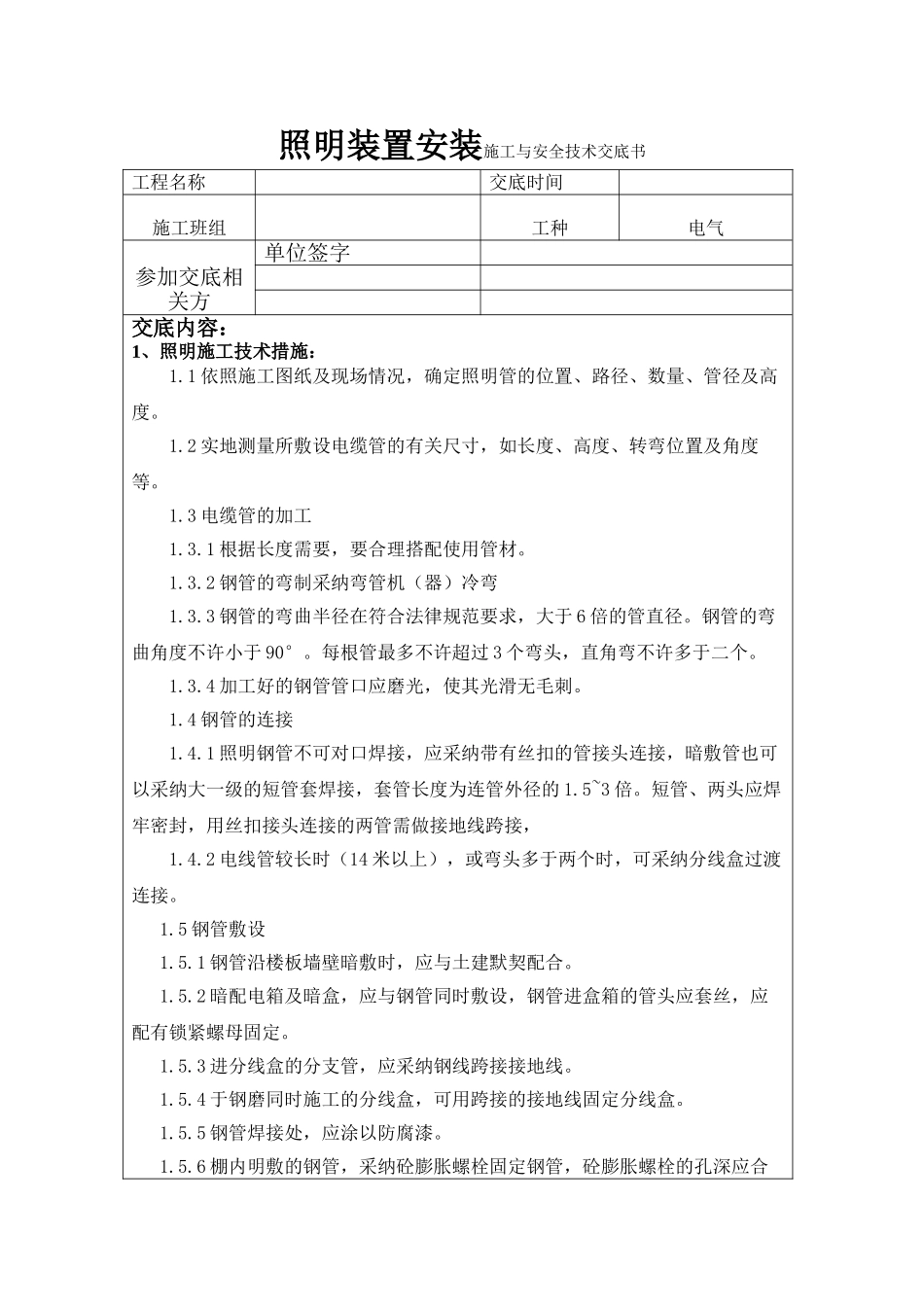

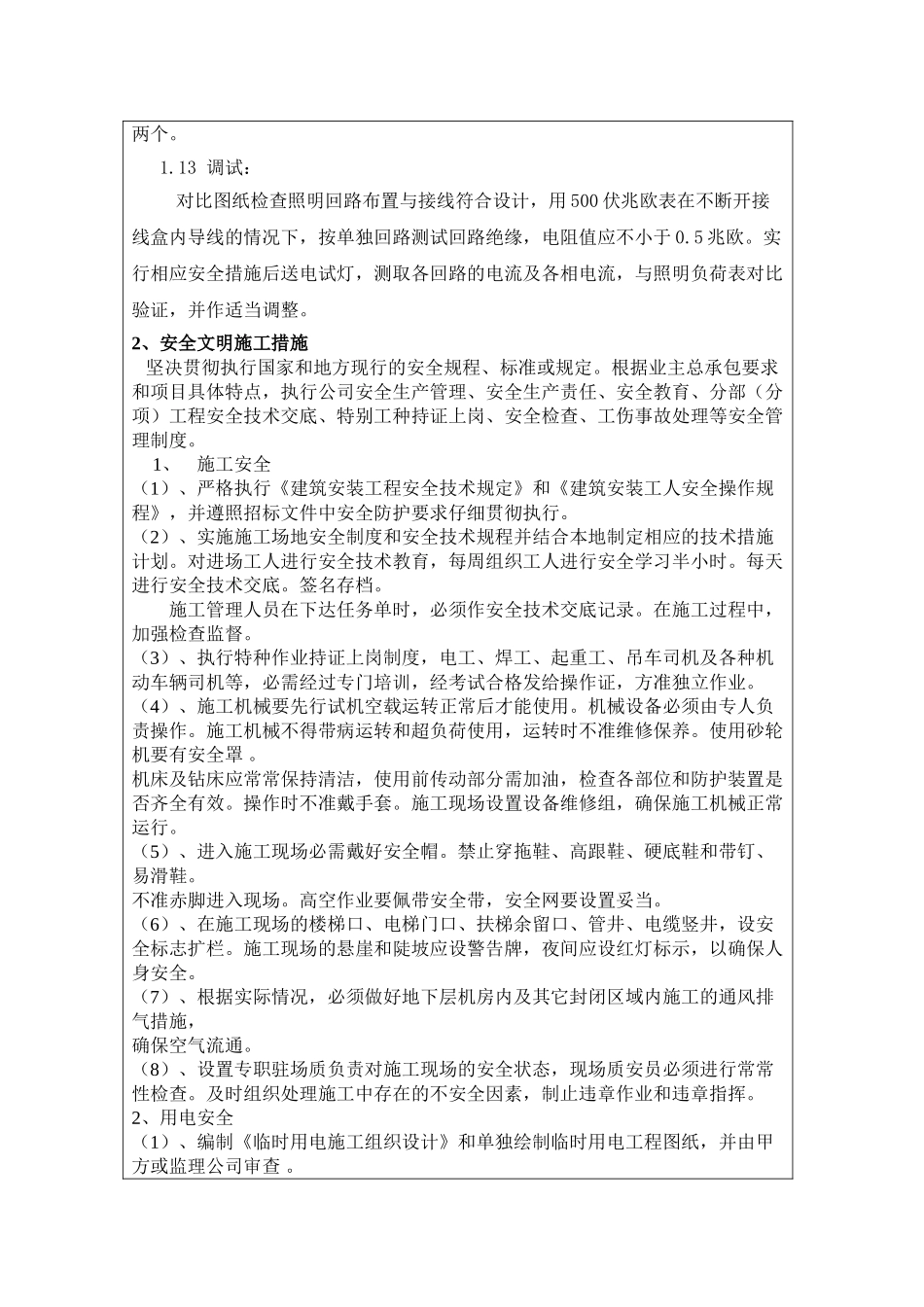

照明装置安装施工与安全技术交底书工程名称交底时间施工班组工种电气参加交底相关方单位签字交底内容:1、照明施工技术措施:1.1 依照施工图纸及现场情况,确定照明管的位置、路径、数量、管径及高度。 1.2 实地测量所敷设电缆管的有关尺寸,如长度、高度、转弯位置及角度等。 1.3 电缆管的加工 1.3.1 根据长度需要,要合理搭配使用管材。 1.3.2 钢管的弯制采纳弯管机(器)冷弯 1.3.3 钢管的弯曲半径在符合法律规范要求,大于 6 倍的管直径。钢管的弯曲角度不许小于 90°。每根管最多不许超过 3 个弯头,直角弯不许多于二个。 1.3.4 加工好的钢管管口应磨光,使其光滑无毛刺。 1.4 钢管的连接 1.4.1 照明钢管不可对口焊接,应采纳带有丝扣的管接头连接,暗敷管也可以采纳大一级的短管套焊接,套管长度为连管外径的 1.5~3 倍。短管、两头应焊牢密封,用丝扣接头连接的两管需做接地线跨接,1.4.2 电线管较长时(14 米以上),或弯头多于两个时,可采纳分线盒过渡连接。 1.5 钢管敷设 1.5.1 钢管沿楼板墙壁暗敷时,应与土建默契配合。 1.5.2 暗配电箱及暗盒,应与钢管同时敷设,钢管进盒箱的管头应套丝,应配有锁紧螺母固定。 1.5.3 进分线盒的分支管,应采纳钢线跨接接地线。 1.5.4 于钢磨同时施工的分线盒,可用跨接的接地线固定分线盒。 1.5.5 钢管焊接处,应涂以防腐漆。 1.5.6 棚内明敷的钢管,采纳砼膨胀螺栓固定钢管,砼膨胀螺栓的孔深应合适,保证固定牢靠。 1.5.7 钢结构明敷钢管,应在结构上焊角钢支架固定钢管。 1.5.8 钢管不宜直接焊在铁件上,应采纳 Ω 卡子或 U 型卡子固定。 1.6 用电装置的高度图纸没有明确表示,按规程及经验确定:开关:1.3 米; 插座高度:500 毫米; 照明箱底:1.5 米;灯具高度在施工前与甲方协商确定。 1.7 管内穿线 1.7.1 在所有照明管工程经确认合格且无须做任何更改之后,方可穿线。电照部分采纳 BV-2.5 导线,应急照明部分采纳 ZR-BV-2.5 导线。 1.7.2 导线在管内应无接头,导线在接线盒中需留有一定余度。应保证导线不受任何外力。 1.7.3 布线分相序,A 相黄,B 相绿,C 相红,零线黑,地线双色线,严格分清。 1.7.4 开关应控制火线,灯头芯内接火线,螺口部分接零线。面对插座右手侧接相线,左手侧接零线,上接地线。 1.8 导线连接(如分线盒内) 1.8.1 BV-2.5 导线为独股铜线,采纳电工做导线连接头方式麻箍紧固,确认连...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

照明装置安装施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
