燃气炉+地板辐射采暖系统调试方案一、 编制依据 《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242-2025) 《地面供暖技术规程》JGJ142-2025 施工组织设计方案 国家及其它相关法律规范规程和标准二、调试准备工作1、参加试运转调试的人员要妥善安排,并做到思想重视,分工明确,组织严密,指挥统一,行动一致
2、制定工程试运转方案,报批后,严格按方案要求进行操作
3、根据设计和施工法律规范和质量评定标准的要求,全面检查已安装完工的系统
4、试运转中所用水、电、等应具备可供使用的条件,并无泄漏堵塞等情况
6、试运转场地干净,并准备好有关防护设施
7、设备和管道系统(1)设备清洗合格,并且外观未发现有任何缺陷
(2)系统使用的阀门,试压合格,安装的位置和方向正确,阀门动作灵敏可靠,严密性完好
(3)附件设备和部件,已具备试运转的条件
8、电气和控制系统(1)配电箱及电动机等设备接线正确并试验完毕,性能符合规定的要求
(2)自控系统的敏感元件、调节器以及执行机构等的安装位置准确动作灵活,其性能达到了标准的规定

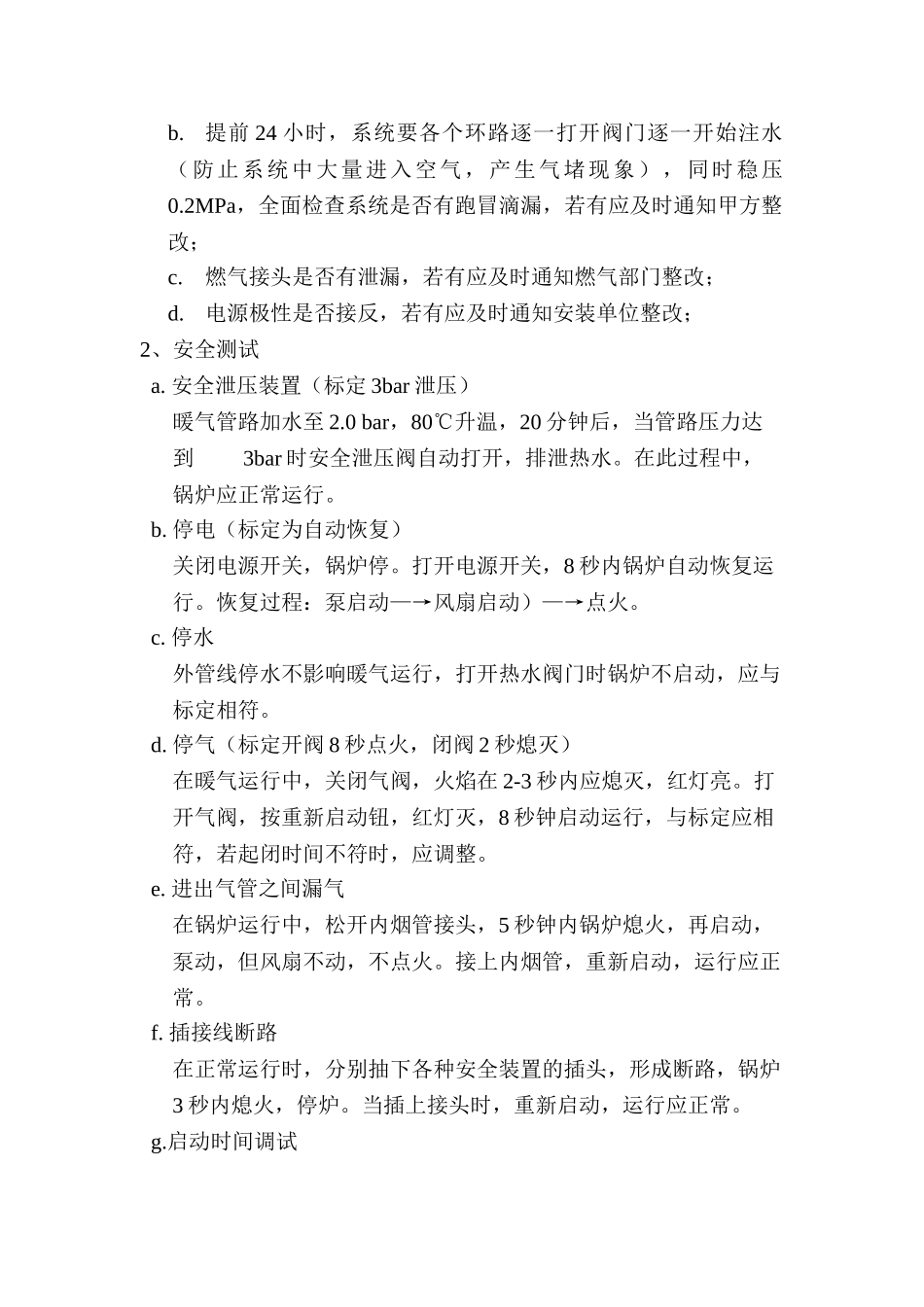

三、壁挂燃气炉单机试运转1、外观查验:a
壁挂炉及烟管安装是否符合法律规范,若不符合法律规范,应及时通知安装单位更改;b
提前 24 小时,系统要各个环路逐一打开阀门逐一开始注水(防止系统中大量进入空气,产生气堵现象),同时稳压0
2MPa,全面检查系统是否有跑冒滴漏,若有应及时通知甲方整改;c
燃气接头是否有泄漏,若有应及时通知燃气部门整改;d
电源极性是否接反,若有应及时通知安装单位整改;2、安全测试 a
安全泄压装置(标定 3bar 泄压)暖气管路加水至 2
0 bar,80℃升温,20 分钟后,当管路压力达到 3bar 时安全泄压阀自动打开,排泄热水
在此过程中,锅炉应正常运行
停电(标定为自动恢复)关闭电源开关,锅炉停
