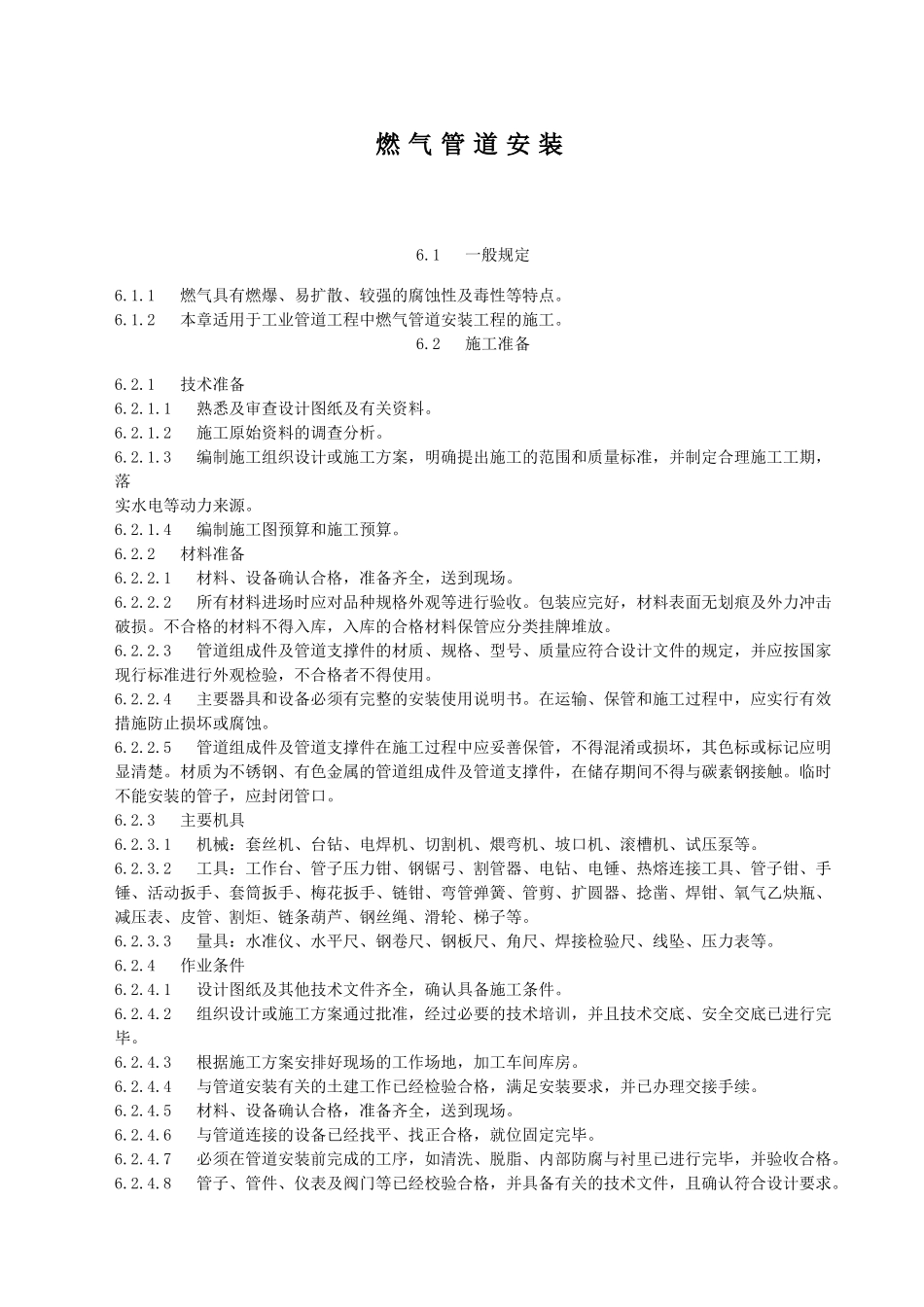

燃 气 管 道 安 装 6
1 一般规定6
1 燃气具有燃爆、易扩散、较强的腐蚀性及毒性等特点
2 本章适用于工业管道工程中燃气管道安装工程的施工
2 施工准备6
1 技术准备6
1 熟悉及审查设计图纸及有关资料
2 施工原始资料的调查分析
3 编制施工组织设计或施工方案,明确提出施工的范围和质量标准,并制定合理施工工期,落实水电等动力来源
4 编制施工图预算和施工预算
2 材料准备6
1 材料、设备确认合格,准备齐全,送到现场
2 所有材料进场时应对品种规格外观等进行验收
包装应完好,材料表面无划痕及外力冲击破损
不合格的材料不得入库,入库的合格材料保管应分类挂牌堆放
3 管道组成件及管道支撑件的材质、规格、型号、质量应符合设计文件的规定,并应按国家现行标准进行外观检验,不合格者不得使用
4 主要器具和设备必须有完整的安装使用说明书
在运输、保管和施工过程中,应实行有效措施防止损坏或腐蚀
5 管道组成件及管道支撑件在施工过程中应妥善保管,不得混淆或损坏,其色标或标记应明显清楚
材质为不锈钢、有色金属的管道组成件及管道支撑件,在储存期间不得与碳素钢接触
临时不能安装的管子,应封闭管口
3 主要机具6
1 机械:套丝机、台钻、电焊机、切割机、煨弯机、坡口机、滚槽机、试压泵等
2 工具:工作台、管子压力钳、钢锯弓、割管器、电钻、电锤、热熔连接工具、管子钳、手锤、活动扳手、套筒扳手、梅花扳手、链钳、弯管弹簧、管剪、扩圆器、捻凿、焊钳、氧气乙炔瓶、减压表、皮管、割炬、链条葫芦、钢丝绳、滑轮、梯子等
3 量具:水准仪、水平尺、钢卷尺、钢板尺、角尺、焊接检验尺、线坠、压力表等
4 作业条件6
1 设计图纸
