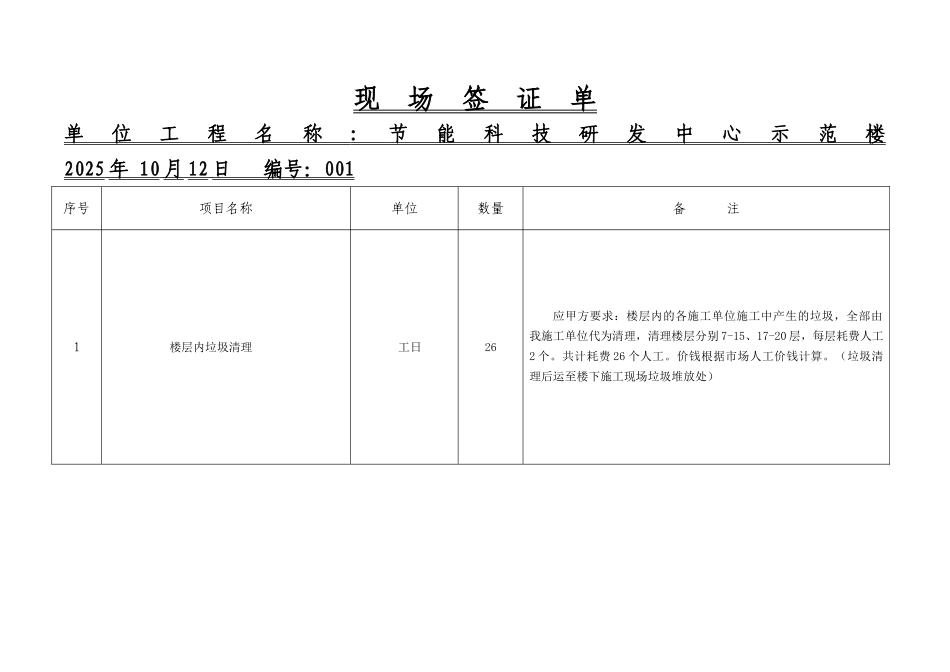

现 场 签 证 单单位工程名称 : 节能科技研发中心示范楼 2025 年 10 月 12 日 编号: 001 序号项目名称单位数量备 注1楼层内垃圾清理 工日26应甲方要求:楼层内的各施工单位施工中产生的垃圾,全部由我施工单位代为清理,清理楼层分别 7-15、17-20 层,每层耗费人工2 个
共计耗费 26 个人工
价钱根据市场人工价钱计算

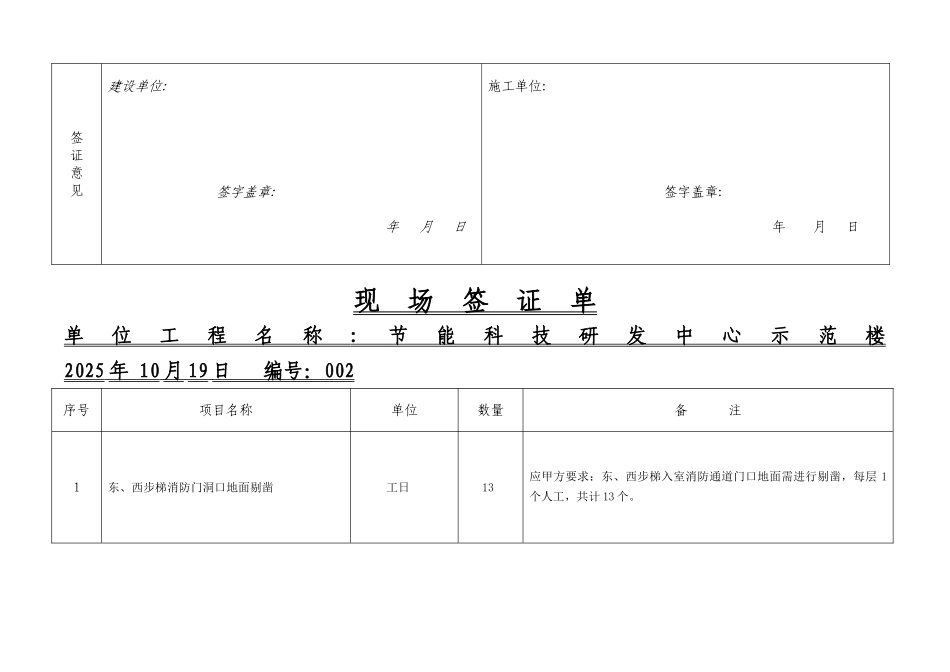

(垃圾清理后运至楼下施工现场垃圾堆放处)签证意见建设单位:签字盖章: 年 月 日施工单位:签字盖章:年 月 日现 场 签 证 单单位工程名称 : 节能科技研发中心示范楼 2025 年 10 月 19 日 编号: 002 序号项目名称单位数量备 注1东、西步梯消防门洞口地面剔凿 工日 13应甲方要求:东、西步梯入室消防通道门口地面需进行剔凿,每层 1个人工,共计 13 个

2签证意见建设单位:签字盖章:年 月 日监理单位:签字盖章:年 月 日施工单位:签字盖章:年 月 日现 场 签 证 单单位工程名称 : 节能科技研发中心示范楼 2025 年 11 月 01 日 编号: 003 序号项目名称单位数量备 注1封堵十四层原外电梯窗户口工日3应甲方要求:甲方通知我施工单位对 14 层电梯口进行封闭,现已完成,共计材料使用 9 块 2400X1200X9
5mm 龙牌双防石膏板,外刮腻子一遍,人工 3 人
签证意见建设单位:签字盖章:年 月 日监理单位:签字盖章:年 月 日施工单位:签字盖章:年 月 日现 场 签 证 单单位工程名称 : 节能科技研发中心示范楼 2025 年 11 月 07 日 编号: 004 序号项目名称单位数量备 注13、8-15、17-20 层走廊北室内封堵隔墙强排烟风管洞口个48根据甲方下发的 026 工作联系单,我单位现已完成每层强排烟风管穿过隔墙板上下部洞,使用轻质龙骨、石膏板、内填岩棉,每层 4个,12 个楼层,共
