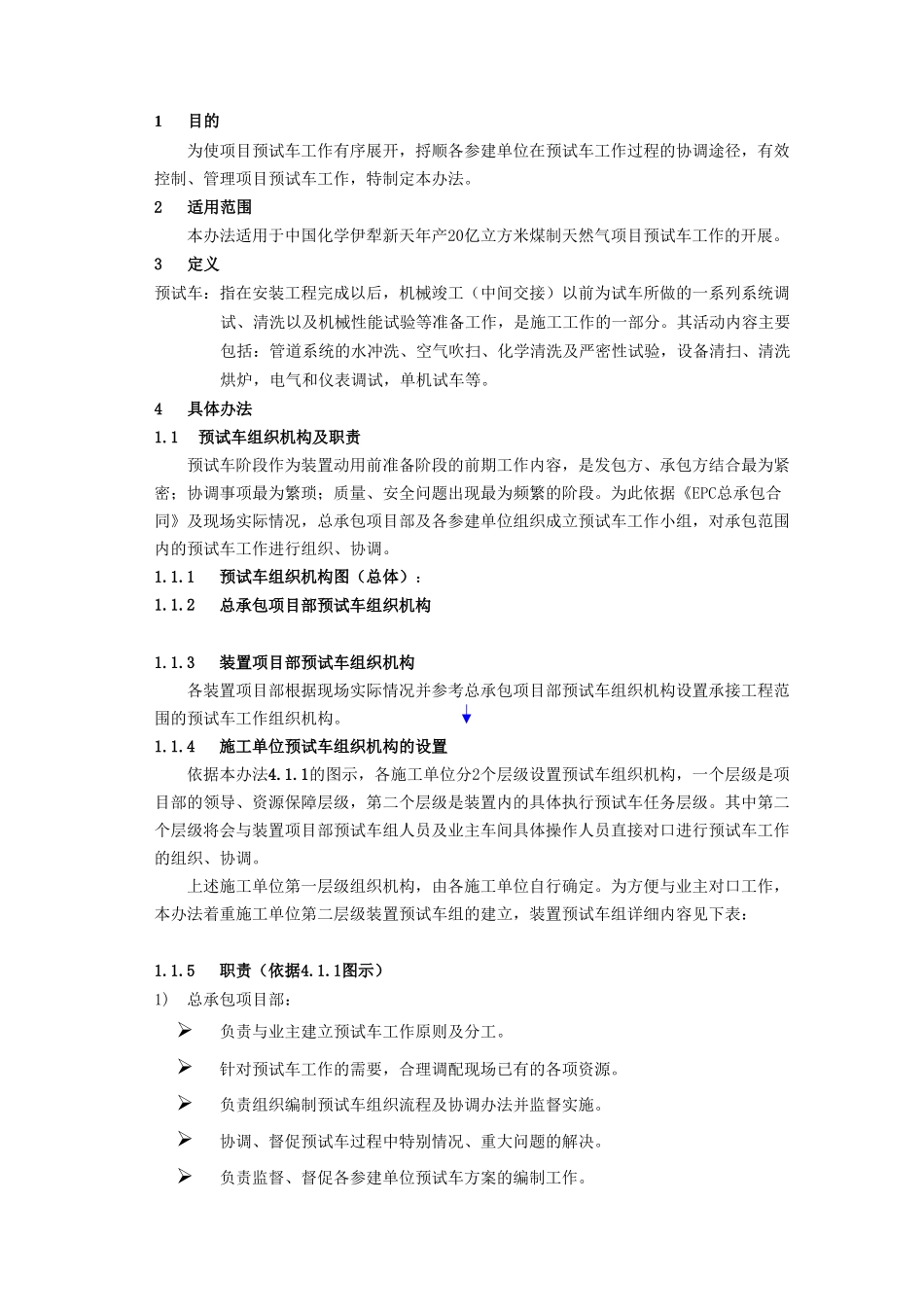

中国化学工程股份有限公司项目管理规定和程序文件项目名称:伊犁新天年产 20 亿立方米煤制天然气项目文件名称:项目预试车工作组织、协调办法文件编号:T10016-06-GM01-版权属中国化学工程股份有限公司,请勿拷贝与传播。目录1目的.....................................................................................................................................32适用范围.............................................................................................................................33定义.....................................................................................................................................34具体办法.............................................................................................................................34.1预试车组织机构及职责.............................................................................................34.2预试车工作界面的划分.............................................................................................64.3预试车工作的开展.....................................................................................................75预试车阶段应急响应预案...............................................................................................106附件、附表.......................................................................................................................10附件一:单机试车受电申请.......................................................................................................10附件二:吹、洗介质使用申请...................................................................................................101目的为使项目预试车工作有序展开,捋顺各参建单位在预试车工作过程的协调途径,有效控制、管理项目预试车工作,特制定本办法。2适用范围本办法适用于中国化学伊犁新天年产20亿立方米煤制天然气项目预试车工作的开展。3定义预试车:指在安装工程完成以后,机械竣工(中间交接)以前为试车所做的一系列系统调试、清洗以及机械性能试验等准备工作,是施工工作的一部分。其活动内容主要包括:管道系统的水冲...
