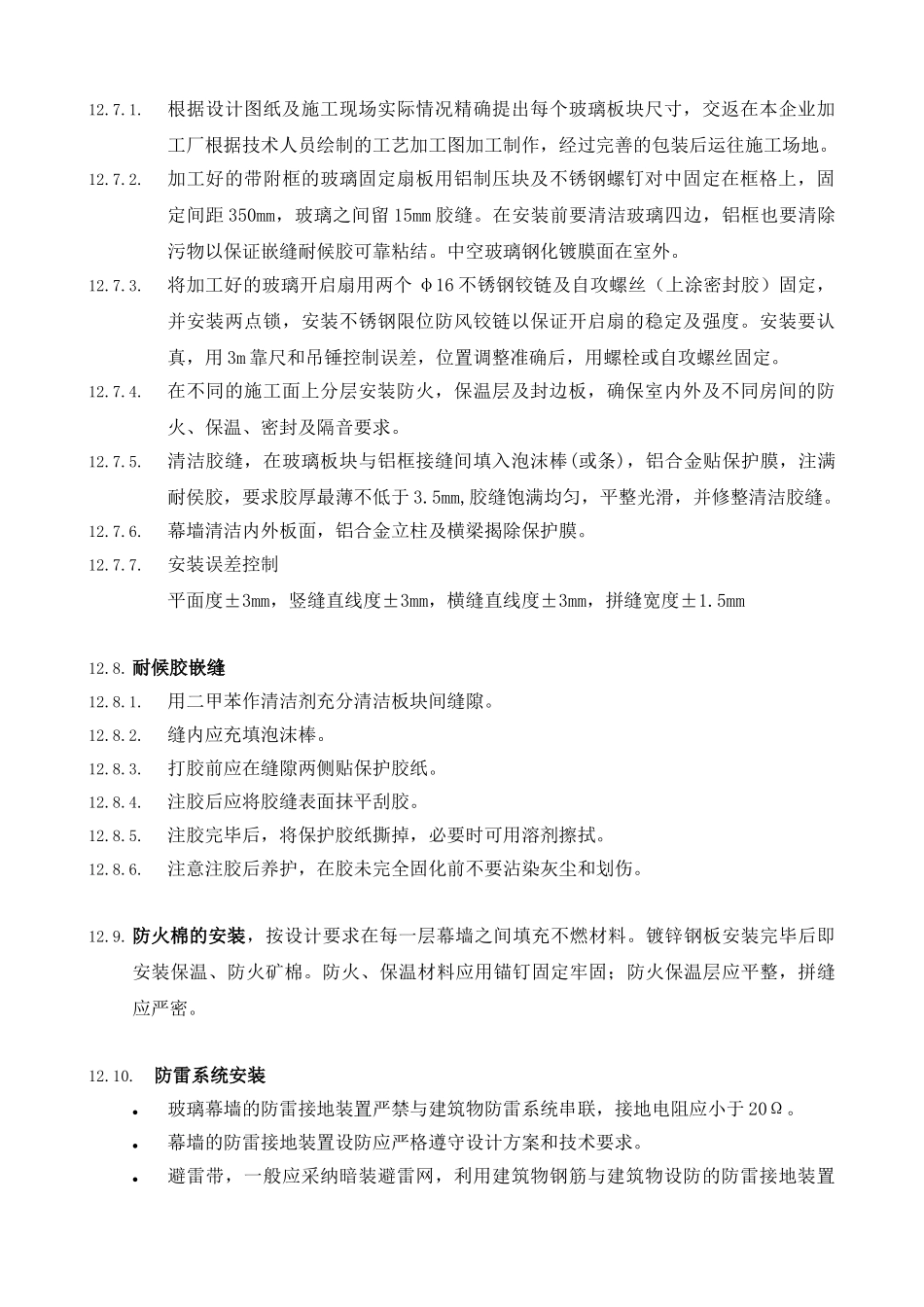

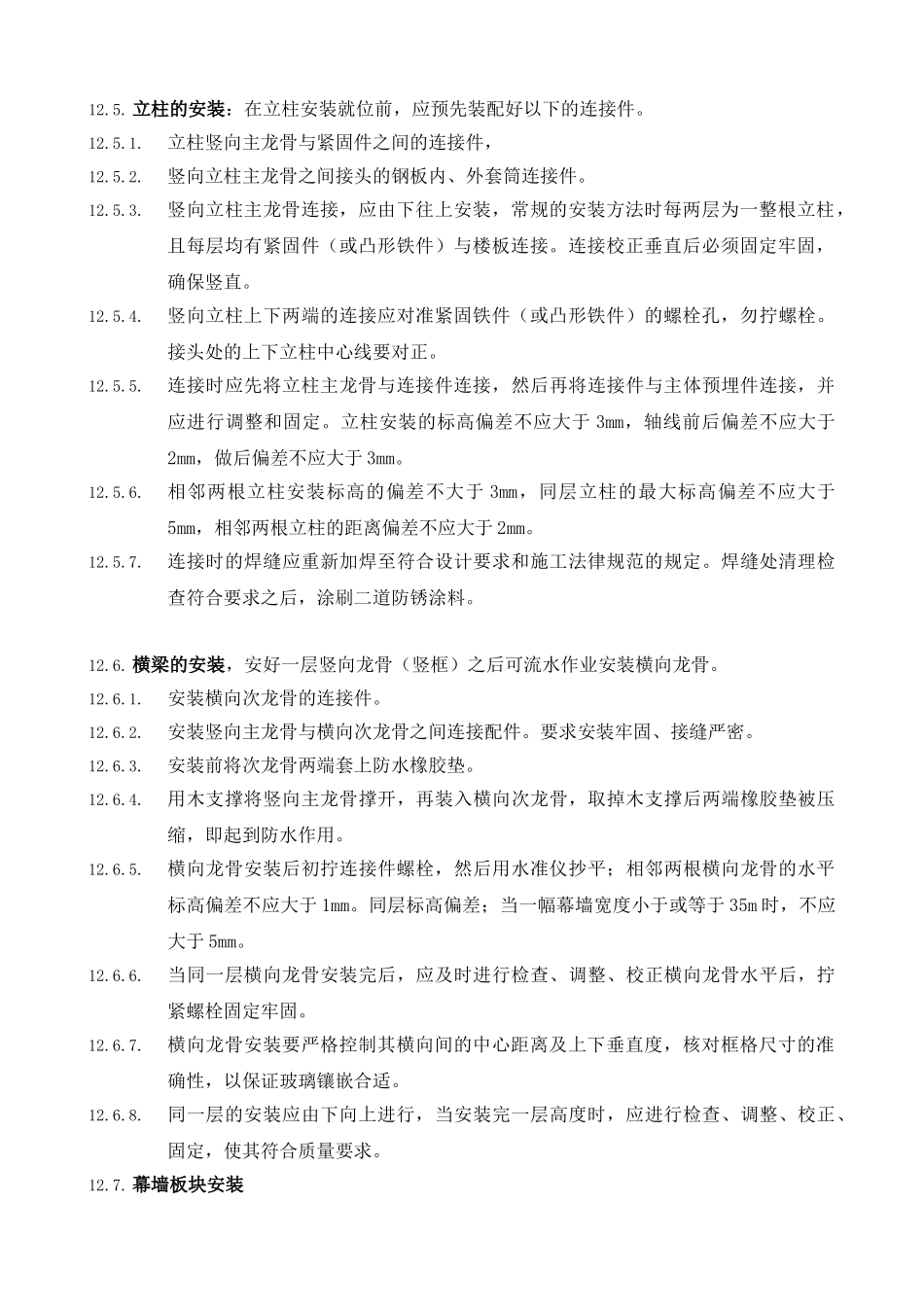

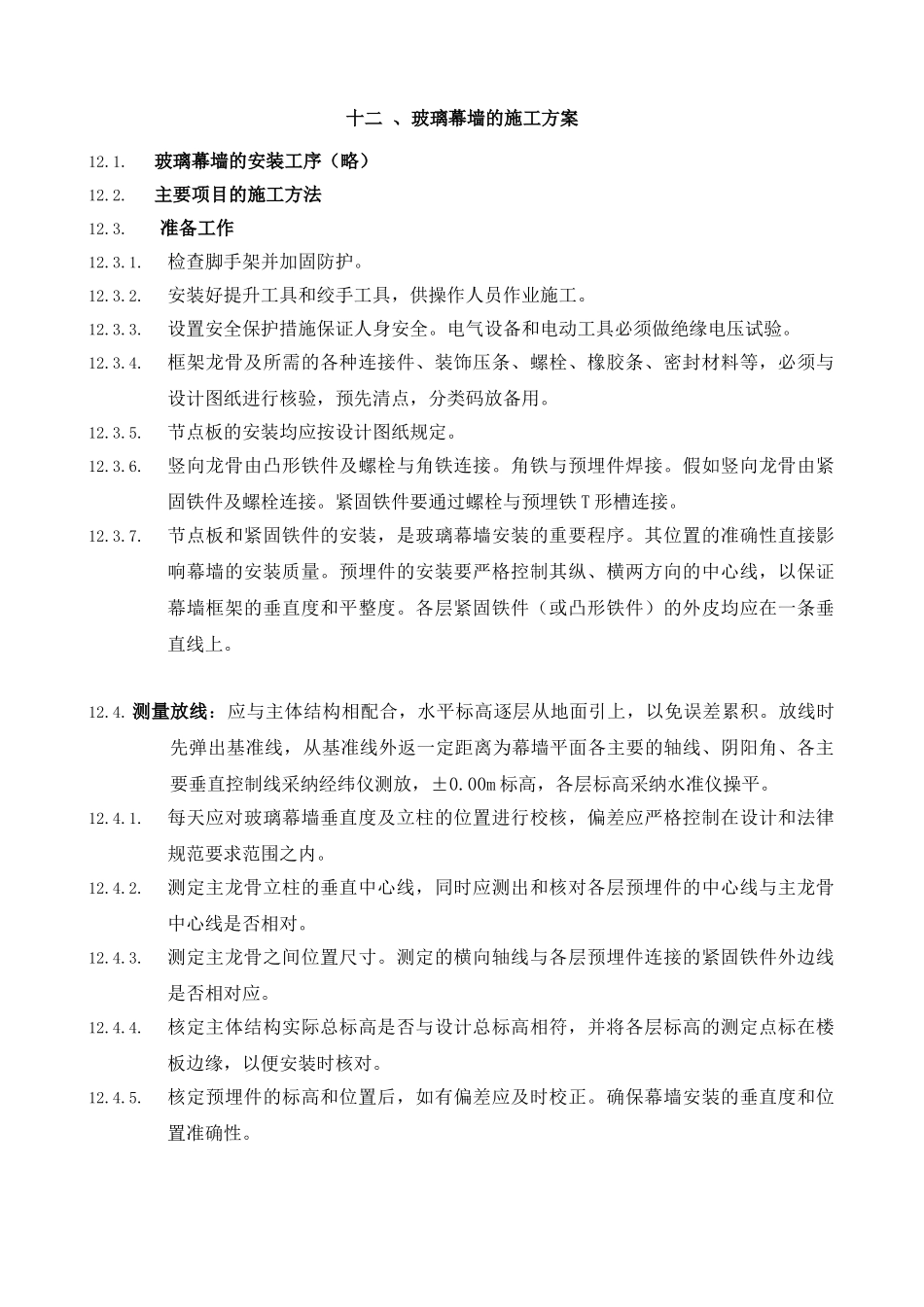

十二 、玻璃幕墙的施工方案12.1.玻璃幕墙的安装工序(略)12.2.主要项目的施工方法12.3. 准备工作12.3.1.检查脚手架并加固防护。12.3.2.安装好提升工具和绞手工具,供操作人员作业施工。12.3.3.设置安全保护措施保证人身安全。电气设备和电动工具必须做绝缘电压试验。12.3.4.框架龙骨及所需的各种连接件、装饰压条、螺栓、橡胶条、密封材料等,必须与设计图纸进行核验,预先清点,分类码放备用。12.3.5.节点板的安装均应按设计图纸规定。12.3.6.竖向龙骨由凸形铁件及螺栓与角铁连接。角铁与预埋件焊接。假如竖向龙骨由紧固铁件及螺栓连接。紧固铁件要通过螺栓与预埋铁 T 形槽连接。12.3.7.节点板和紧固铁件的安装,是玻璃幕墙安装的重要程序。其位置的准确性直接影响幕墙的安装质量。预埋件的安装要严格控制其纵、横两方向的中心线,以保证幕墙框架的垂直度和平整度。各层紧固铁件(或凸形铁件)的外皮均应在一条垂直线上。12.4. 测量放线:应与主体结构相配合,水平标高逐层从地面引上,以免误差累积。放线时先弹出基准线,从基准线外返一定距离为幕墙平面各主要的轴线、阴阳角、各主要垂直控制线采纳经纬仪测放,±0.00m 标高,各层标高采纳水准仪操平。12.4.1.每天应对玻璃幕墙垂直度及立柱的位置进行校核,偏差应严格控制在设计和法律规范要求范围之内。12.4.2.测定主龙骨立柱的垂直中心线,同时应测出和核对各层预埋件的中心线与主龙骨中心线是否相对。12.4.3.测定主龙骨之间位置尺寸。测定的横向轴线与各层预埋件连接的紧固铁件外边线是否相对应。12.4.4.核定主体结构实际总标高是否与设计总标高相符,并将各层标高的测定点标在楼板边缘,以便安装时核对。12.4.5.核定预埋件的标高和位置后,如有偏差应及时校正。确保幕墙安装的垂直度和位置准确性。12.5. 立柱的安装:在立柱安装就位前,应预先装配好以下的连接件。12.5.1.立柱竖向主龙骨与紧固件之间的连接件,12.5.2.竖向立柱主龙骨之间接头的钢板内、外套筒连接件。12.5.3.竖向立柱主龙骨连接,应由下往上安装,常规的安装方法时每两层为一整根立柱,且每层均有紧固件(或凸形铁件)与楼板连接。连接校正垂直后必须固定牢固,确保竖直。12.5.4.竖向立柱上下两端的连接应对准紧固铁件(或凸形铁件)的螺栓孔,勿拧螺栓。接头处的上下立柱中心线要对正。12.5.5.连接时应先将立柱主龙骨与连接件连接,然后再将连接件与主体预埋件连接,并应进行调整和固定。立柱安装的标高偏差不应大...
