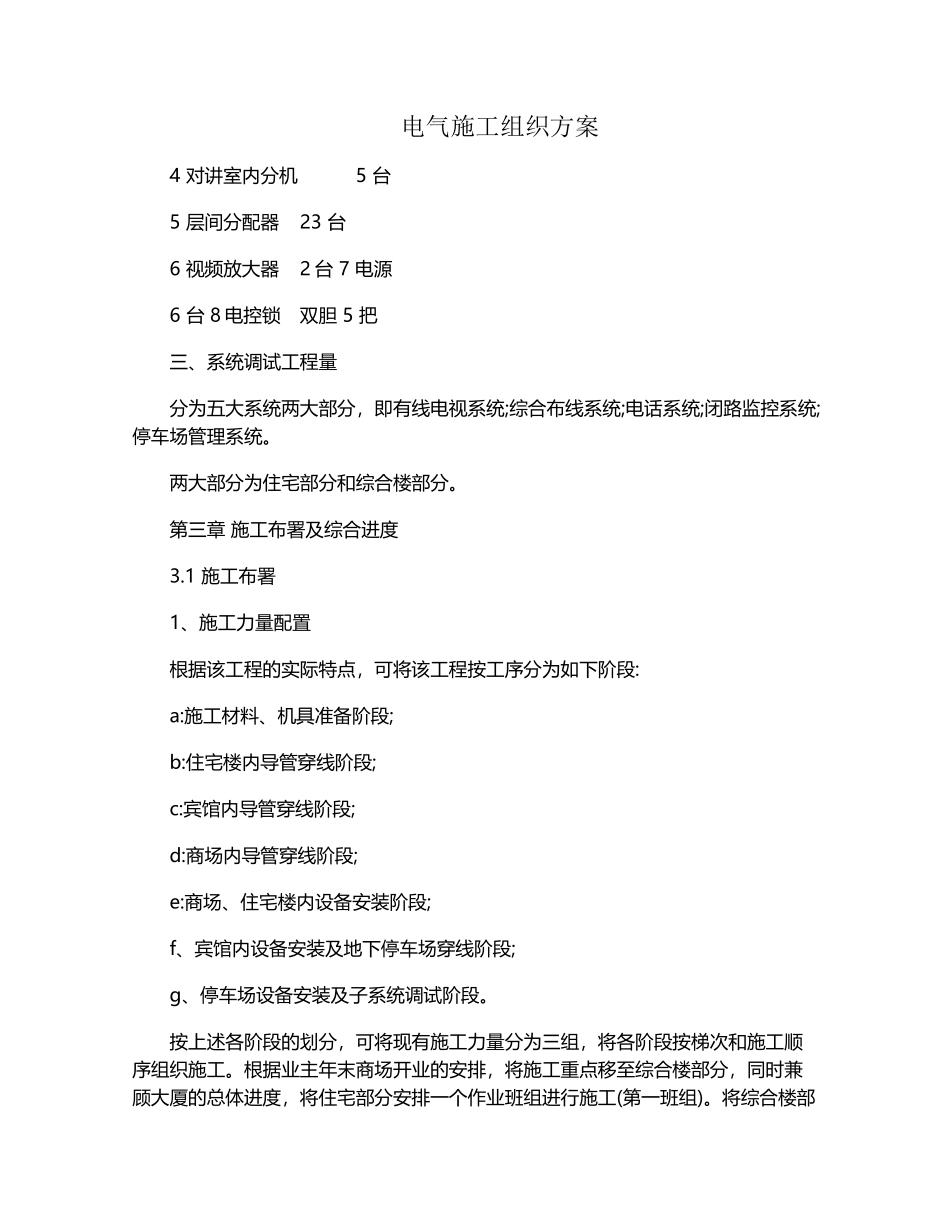

电气施工组织方案4 对讲室内分机 5 台 5 层间分配器 23 台 6 视频放大器 2 台 7 电源 6 台 8 电控锁 双胆 5 把 三、系统调试工程量 分为五大系统两大部分,即有线电视系统;综合布线系统;电话系统;闭路监控系统;停车场管理系统

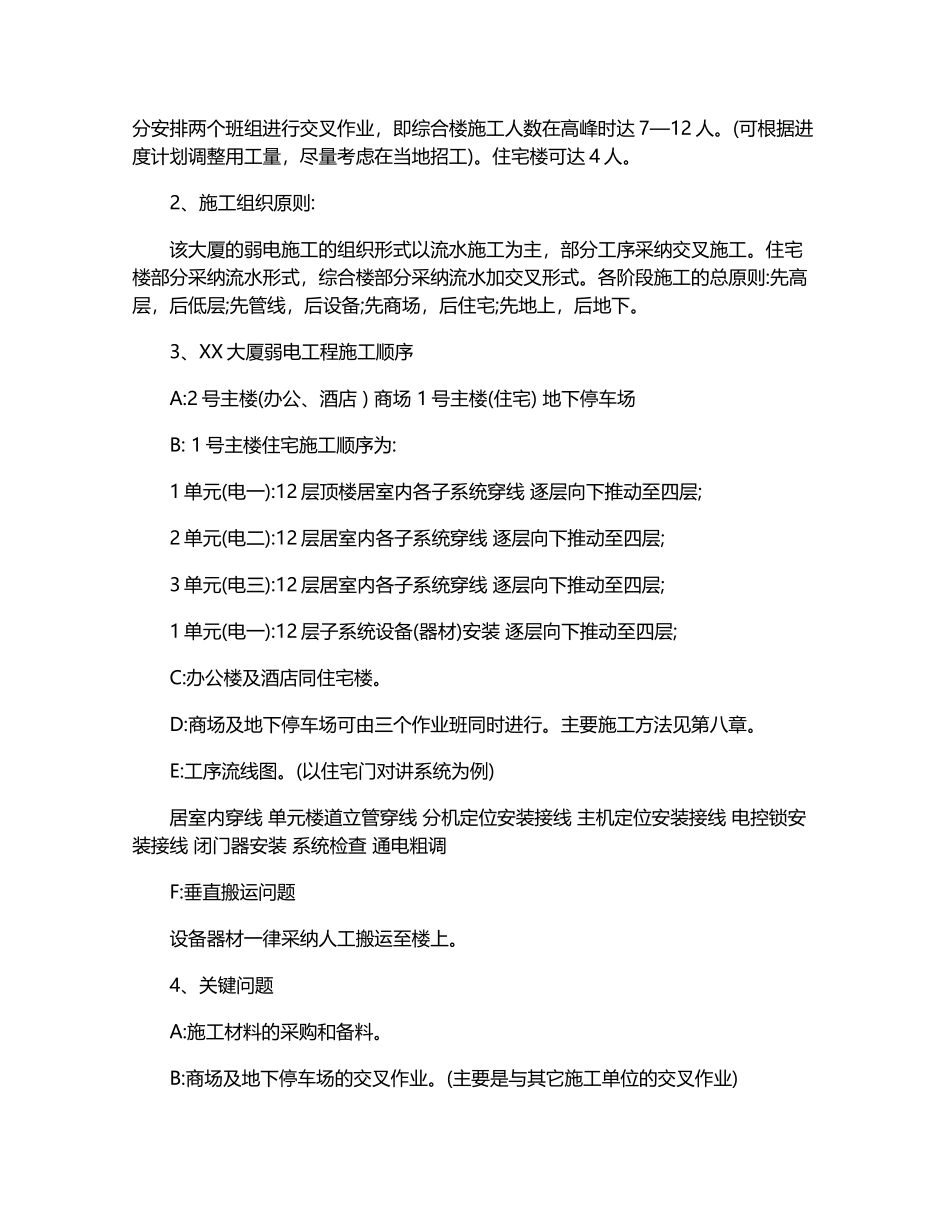

两大部分为住宅部分和综合楼部分

第三章 施工布署及综合进度3
1 施工布署 1、施工力量配置 根据该工程的实际特点,可将该工程按工序分为如下阶段: a:施工材料、机具准备阶段; b:住宅楼内导管穿线阶段; c:宾馆内导管穿线阶段; d:商场内导管穿线阶段; e:商场、住宅楼内设备安装阶段; f、宾馆内设备安装及地下停车场穿线阶段; g、停车场设备安装及子系统调试阶段
