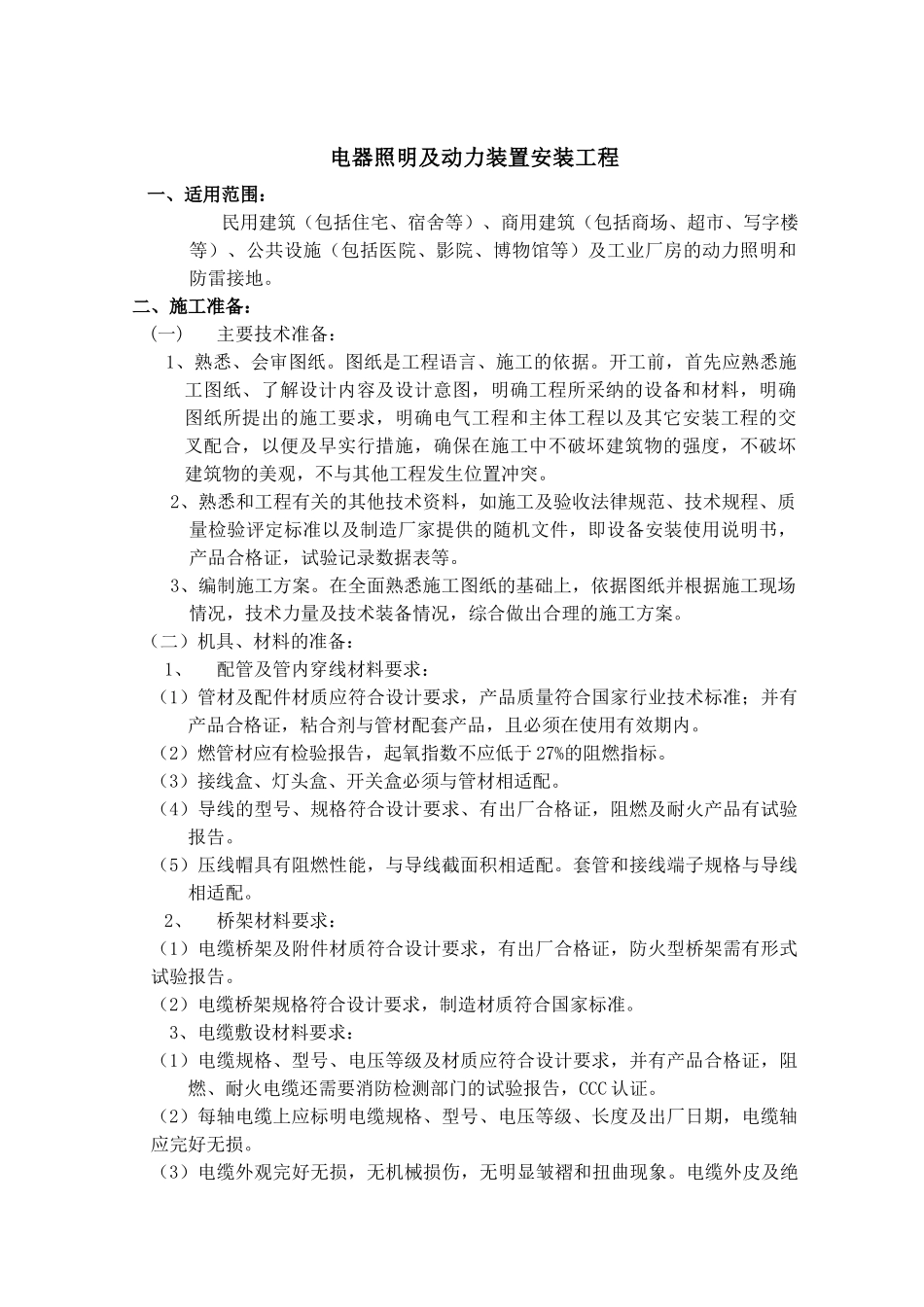

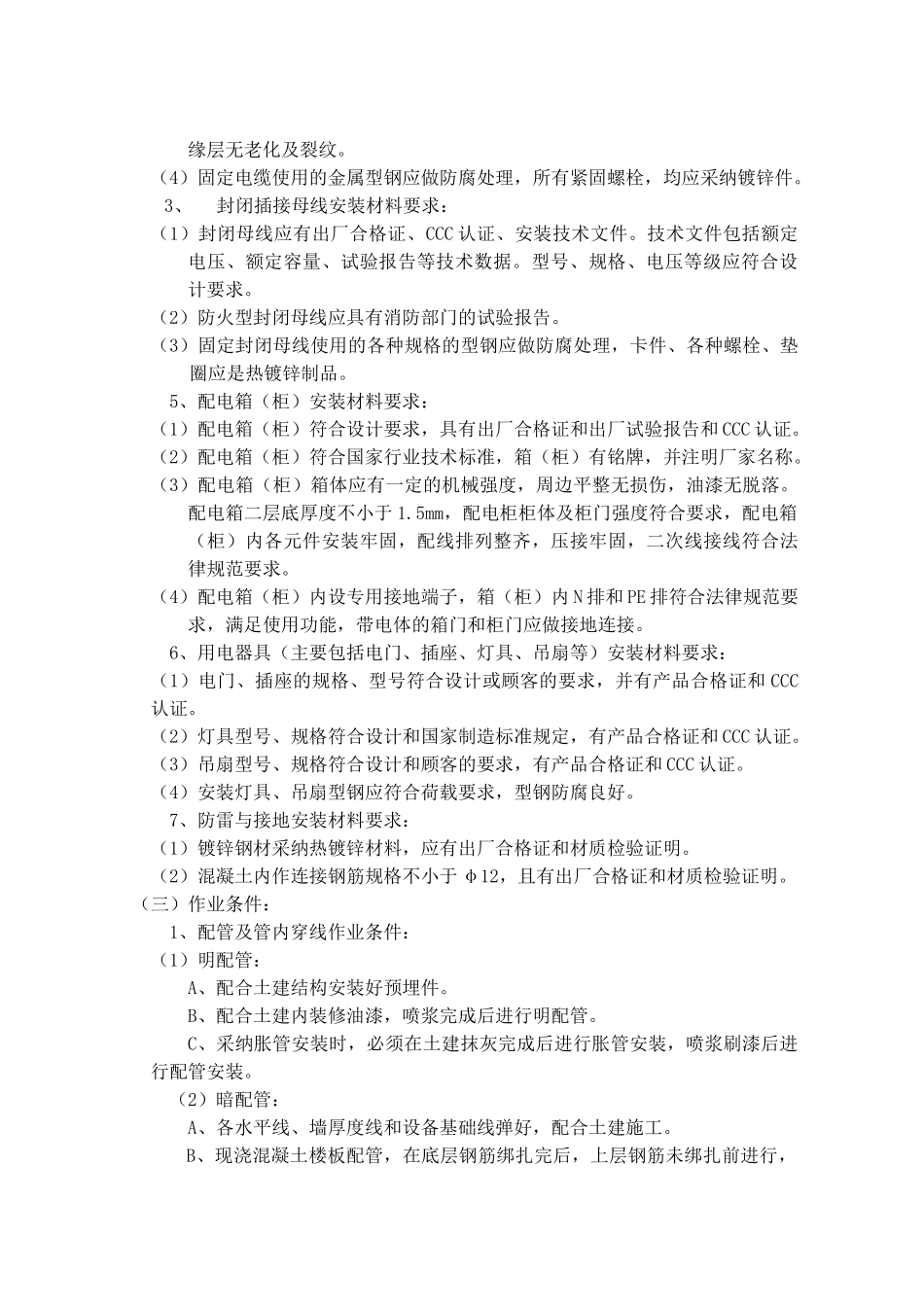

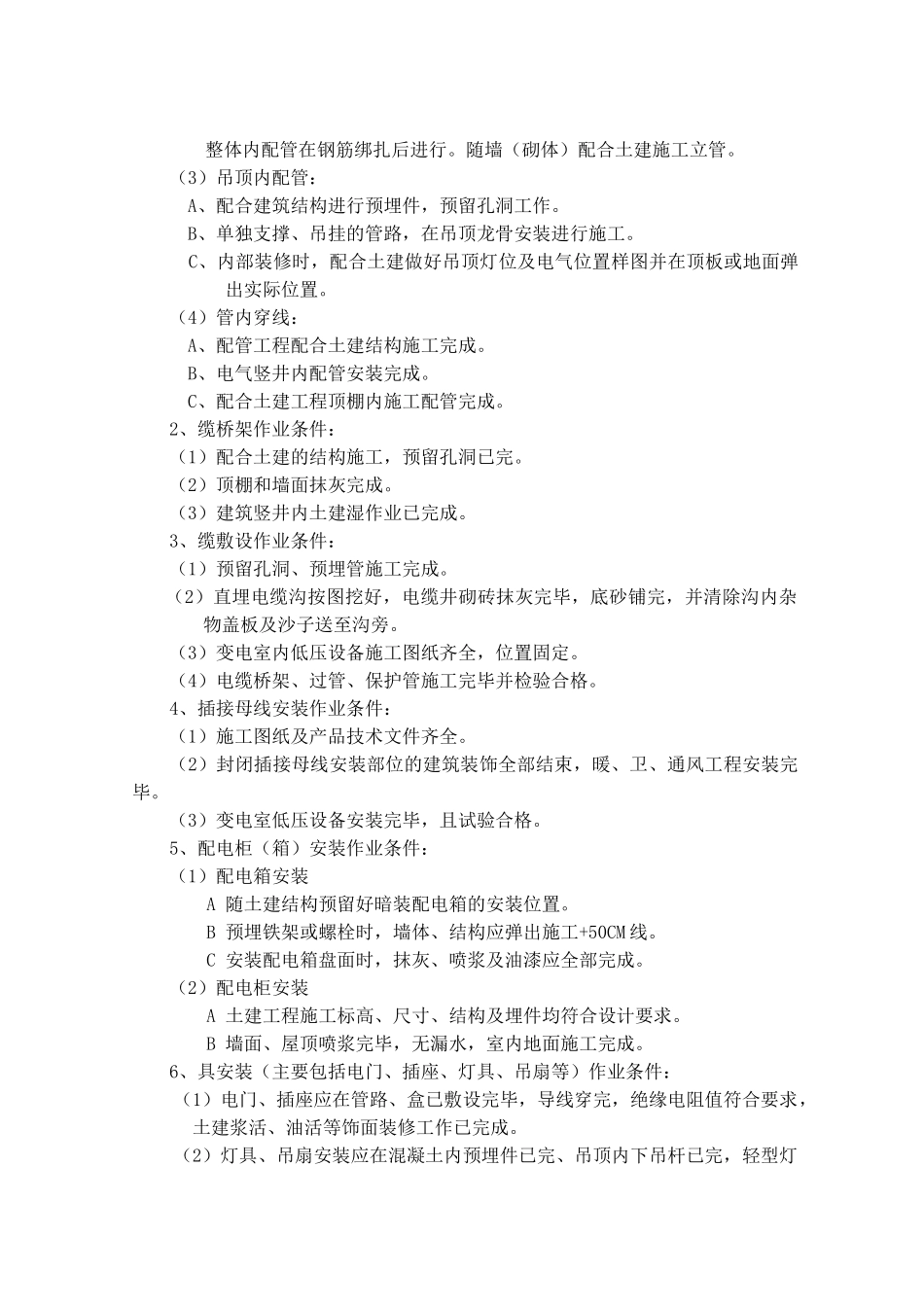

电器照明及动力装置安装工程一、适用范围:民用建筑(包括住宅、宿舍等)、商用建筑(包括商场、超市、写字楼等)、公共设施(包括医院、影院、博物馆等)及工业厂房的动力照明和防雷接地。二、施工准备:(一)主要技术准备:1、熟悉、会审图纸。图纸是工程语言、施工的依据。开工前,首先应熟悉施工图纸、了解设计内容及设计意图,明确工程所采纳的设备和材料,明确图纸所提出的施工要求,明确电气工程和主体工程以及其它安装工程的交叉配合,以便及早实行措施,确保在施工中不破坏建筑物的强度,不破坏建筑物的美观,不与其他工程发生位置冲突。2、熟悉和工程有关的其他技术资料,如施工及验收法律规范、技术规程、质量检验评定标准以及制造厂家提供的随机文件,即设备安装使用说明书,产品合格证,试验记录数据表等。3、编制施工方案。在全面熟悉施工图纸的基础上,依据图纸并根据施工现场情况,技术力量及技术装备情况,综合做出合理的施工方案。 (二)机具、材料的准备:1、配管及管内穿线材料要求:(1)管材及配件材质应符合设计要求,产品质量符合国家行业技术标准;并有产品合格证,粘合剂与管材配套产品,且必须在使用有效期内。(2)燃管材应有检验报告,起氧指数不应低于 27%的阻燃指标。(3)接线盒、灯头盒、开关盒必须与管材相适配。(4)导线的型号、规格符合设计要求、有出厂合格证,阻燃及耐火产品有试验报告。(5)压线帽具有阻燃性能,与导线截面积相适配。套管和接线端子规格与导线相适配。2、桥架材料要求:(1)电缆桥架及附件材质符合设计要求,有出厂合格证,防火型桥架需有形式试验报告。(2)电缆桥架规格符合设计要求,制造材质符合国家标准。3、电缆敷设材料要求:(1)电缆规格、型号、电压等级及材质应符合设计要求,并有产品合格证,阻燃、耐火电缆还需要消防检测部门的试验报告,CCC 认证。(2)每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期,电缆轴应完好无损。(3)电缆外观完好无损,无机械损伤,无明显皱褶和扭曲现象。电缆外皮及绝缘层无老化及裂纹。(4)固定电缆使用的金属型钢应做防腐处理,所有紧固螺栓,均应采纳镀锌件。3、封闭插接母线安装材料要求:(1)封闭母线应有出厂合格证、CCC 认证、安装技术文件。技术文件包括额定电压、额定容量、试验报告等技术数据。型号、规格、电压等级应符合设计要求。(2)防火型封闭母线应具有消防部门的试验报告。(3)固定封闭母线使用的各种...
