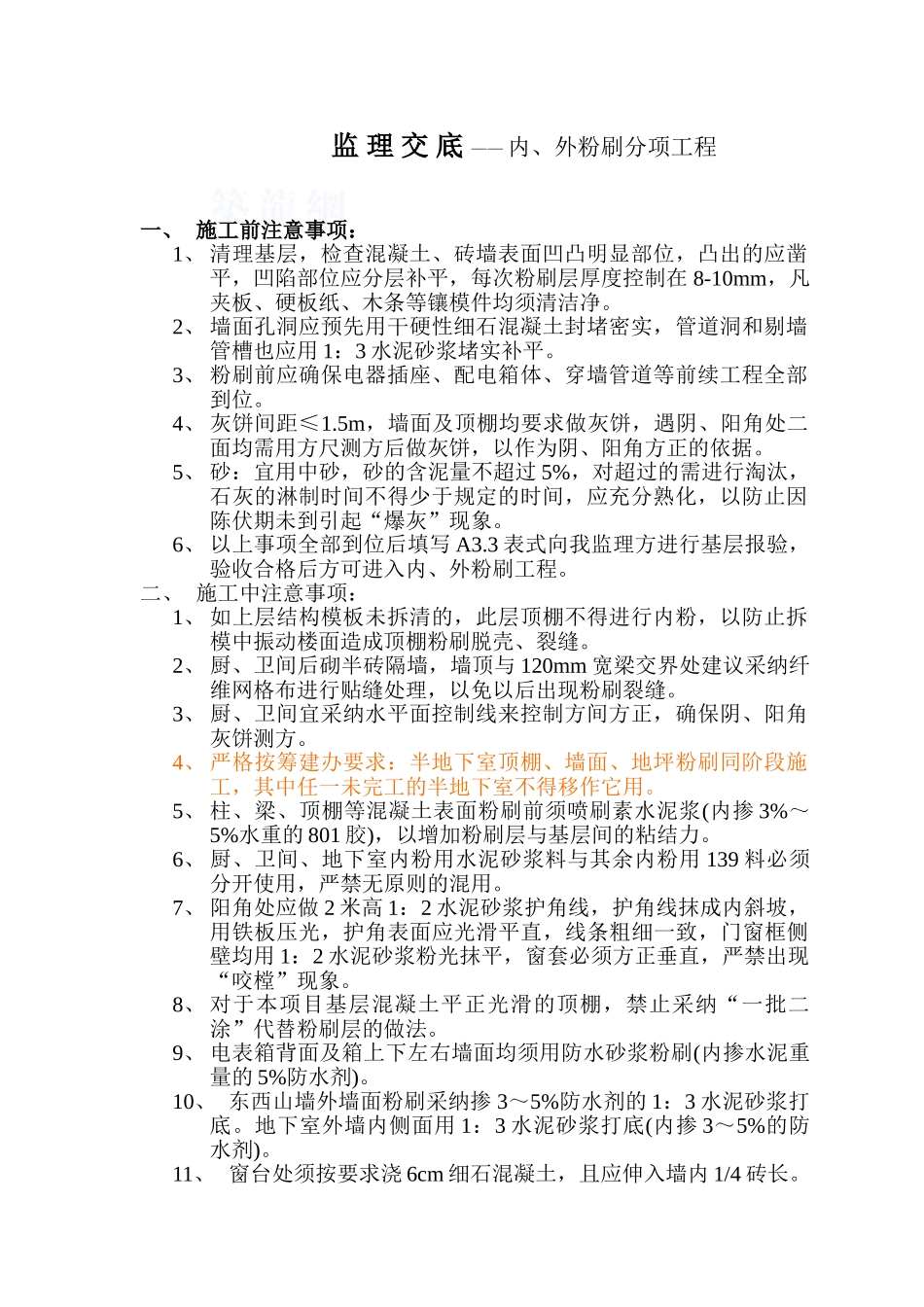

监 理 交 底 —— 内、外粉刷分项工程一、 施工前注意事项:1、 清理基层,检查混凝土、砖墙表面凹凸明显部位,凸出的应凿平,凹陷部位应分层补平,每次粉刷层厚度控制在 8-10mm,凡夹板、硬板纸、木条等镶模件均须清洁净
2、 墙面孔洞应预先用干硬性细石混凝土封堵密实,管道洞和剔墙管槽也应用 1:3 水泥砂浆堵实补平
3、 粉刷前应确保电器插座、配电箱体、穿墙管道等前续工程全部到位
4、 灰饼间距≤1
5m,墙面及顶棚均要求做灰饼,遇阴、阳角处二面均需用方尺测方后做灰饼,以作为阴、阳角方正的依据
5、 砂:宜用中砂,砂的含泥量不超过 5%,对超过的需进行淘汰,石灰的淋制时间不得少于规定的时间,应充分熟化,以防止因陈伏期未到引起“爆灰”现象
6、 以上事项全部到位后填写 A3
3 表式向我监理方进行基层报验,验收合格后方可进入内、外粉刷工程
二、 施工中注意事项:1、 如上层结构模板未拆清的,此层顶棚不得进行内粉,以防止拆模中振动楼面造成顶棚粉刷脱壳、裂缝
2、 厨、卫间后砌半砖隔墙,墙顶与 120mm 宽梁交界处建议采纳纤维网格布进行贴缝处理,以免以后出现粉刷裂缝
3、 厨、卫间宜采纳水平面控制线来控制方间方正,确保阴、阳角灰饼测方
4、 严格按筹建办要求:半地下室顶棚、墙面、地坪粉刷同阶段施工,其中任一未完工的半地下室不得移作它用
5、 柱、梁、顶棚等混凝土表面粉刷前须喷刷素水泥浆(内掺 3%~5%水重的 801 胶),以增加粉刷层与基层间的粘结力
6、 厨、卫间、地下室内粉用水泥砂浆料与其余内粉用 139 料必须分开使用,严禁无原则的混用
7、 阳角处应做 2 米高 1:2 水泥砂浆护角线,护角线抹成内斜坡,用铁板压光,护角表面应光滑平直,线条粗细一致,门窗框侧壁均用 1:2 水泥砂浆粉光抹平,窗套必须方正垂直,严禁出现“咬樘”现象
8、 对于本项目基层混凝土平正光滑的
