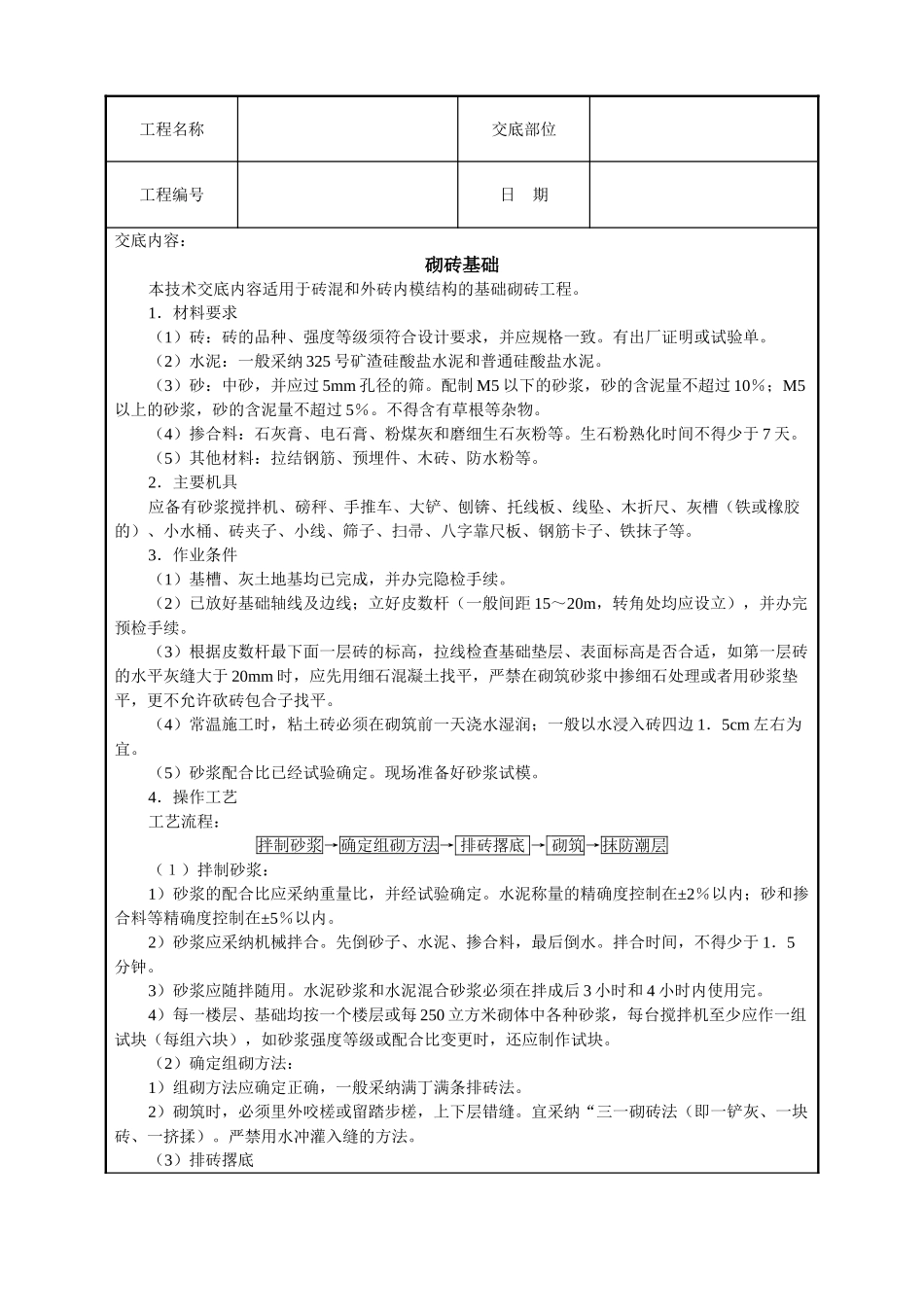

工程名称交底部位工程编号日 期交底内容:砌砖基础本技术交底内容适用于砖混和外砖内模结构的基础砌砖工程
1.材料要求(1)砖:砖的品种、强度等级须符合设计要求,并应规格一致
有出厂证明或试验单
(2)水泥:一般采纳 325 号矿渣硅酸盐水泥和普通硅酸盐水泥
(3)砂:中砂,并应过 5mm 孔径的筛
配制 M5 以下的砂浆,砂的含泥量不超过 10%;M5以上的砂浆,砂的含泥量不超过 5%
不得含有草根等杂物
(4)掺合料:石灰膏、电石膏、粉煤灰和磨细生石灰粉等
生石粉熟化时间不得少于 7 天
(5)其他材料:拉结钢筋、预埋件、木砖、防水粉等
2.主要机具应备有砂浆搅拌机、磅秤、手推车、大铲、刨锛、托线板、线坠、木折尺、灰槽(铁或橡胶的)、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等
3.作业条件(1)基槽、灰土地基均已完成,并办完隐检手续
(2)已放好基础轴线及边线;立好皮数杆(一般间距 15~20m,转角处均应设立),并办完预检手续
(3)根据皮数杆最下面一层砖的标高,拉线检查基础垫层、表面标高是否合适,如第一层砖的水平灰缝大于 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平,更不允许砍砖包合子找平
(4)常温施工时,粘土砖必须在砌筑前一天浇水湿润;一般以水浸入砖四边 1.5cm 左右为宜
(5)砂浆配合比已经试验确定
现场准备好砂浆试模
4.操作工艺工艺流程:拌制砂浆→确定组砌方法→ 排砖撂底 → 砌筑→抹防潮层(1)拌制砂浆:1)砂浆的配合比应采纳重量比,并经试验确定
水泥称量的精确度控制在±2%以内;砂和掺合料等精确度控制在±5%以内
2)砂浆应采纳机械拌合
先倒砂子、水泥、掺合料,最后倒水
拌合时间,不得少于 1.5分钟
3)砂浆应随拌随用
水泥砂浆和水泥混合砂浆必须在拌成后 3 小时和 4 小时内使用完

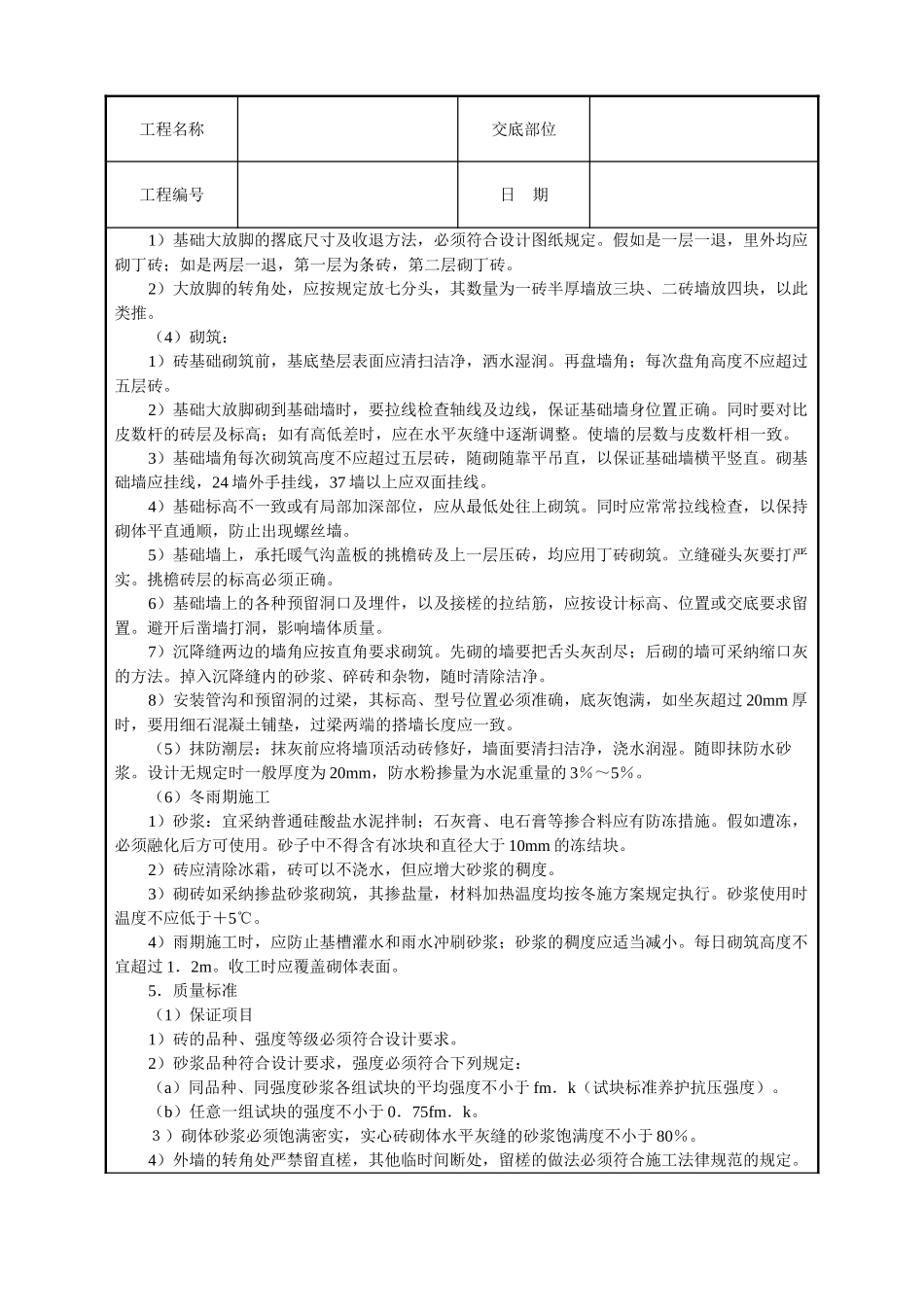

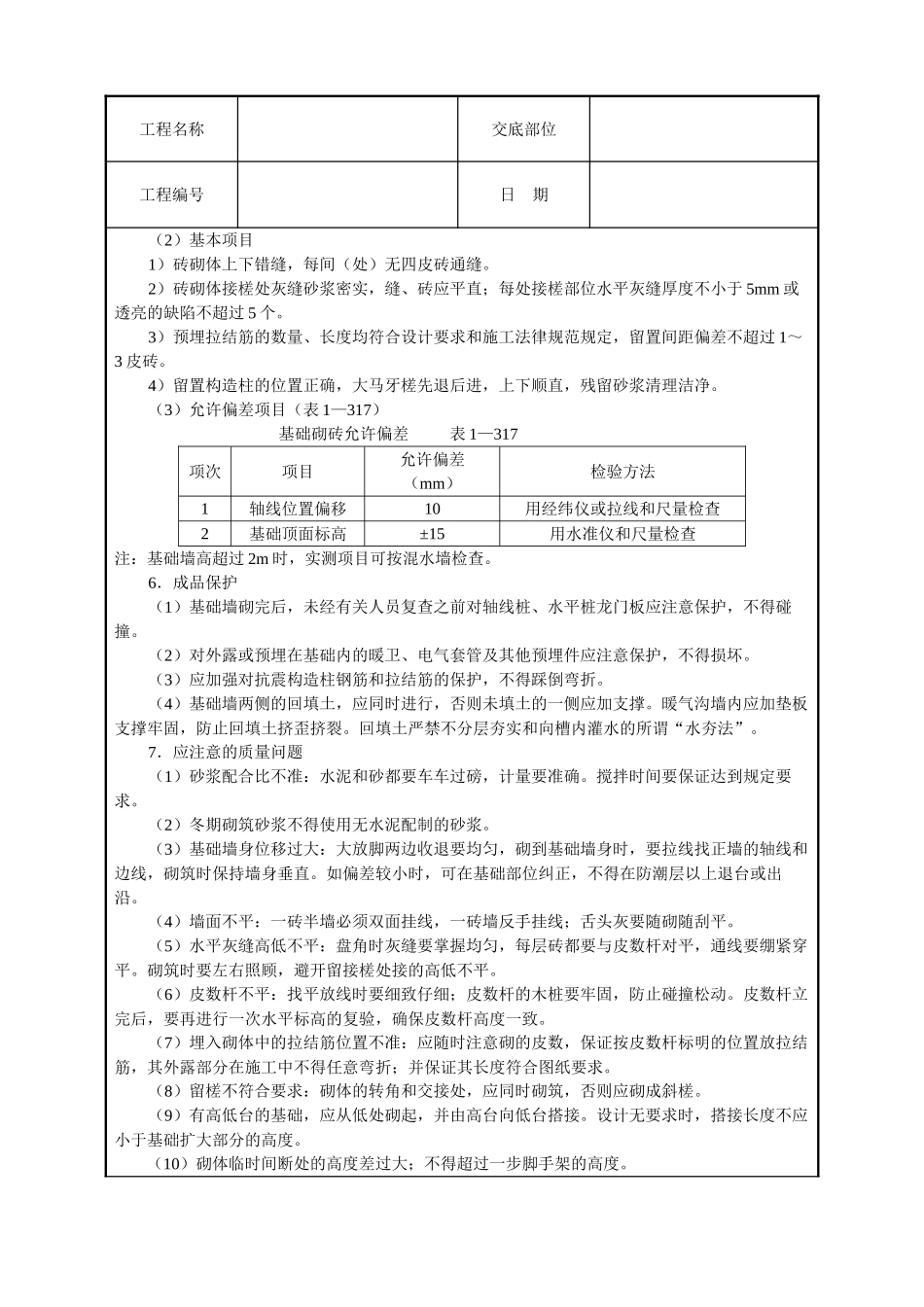

4)每一楼层
