砌筑工程作业指引编制阮振途日期2025-07-30初审冯健宗日期2025-08-01审核伍献忠日期2025-08-01批准关建辉日期2025-08-19修订记录日 期修订状态修改内容修改人审核人批准人会审人员:伍献忠、冯健宗、林立修、刘超、骆继秋、区健皓、李德良、宋金鹏、孙铭英1目的:明确砌筑工程的标准做法,提高砌筑实测质量、观感质量、现场洁净度、内业管理水平,从而提升客户对于工程质量的满意度
2适用范围:适用于时代地产各分公司所有在建及新建项目
3编制说明本作业指引要求所有在建及新建项目均按此做法执行
4、砌筑工程作业指引4

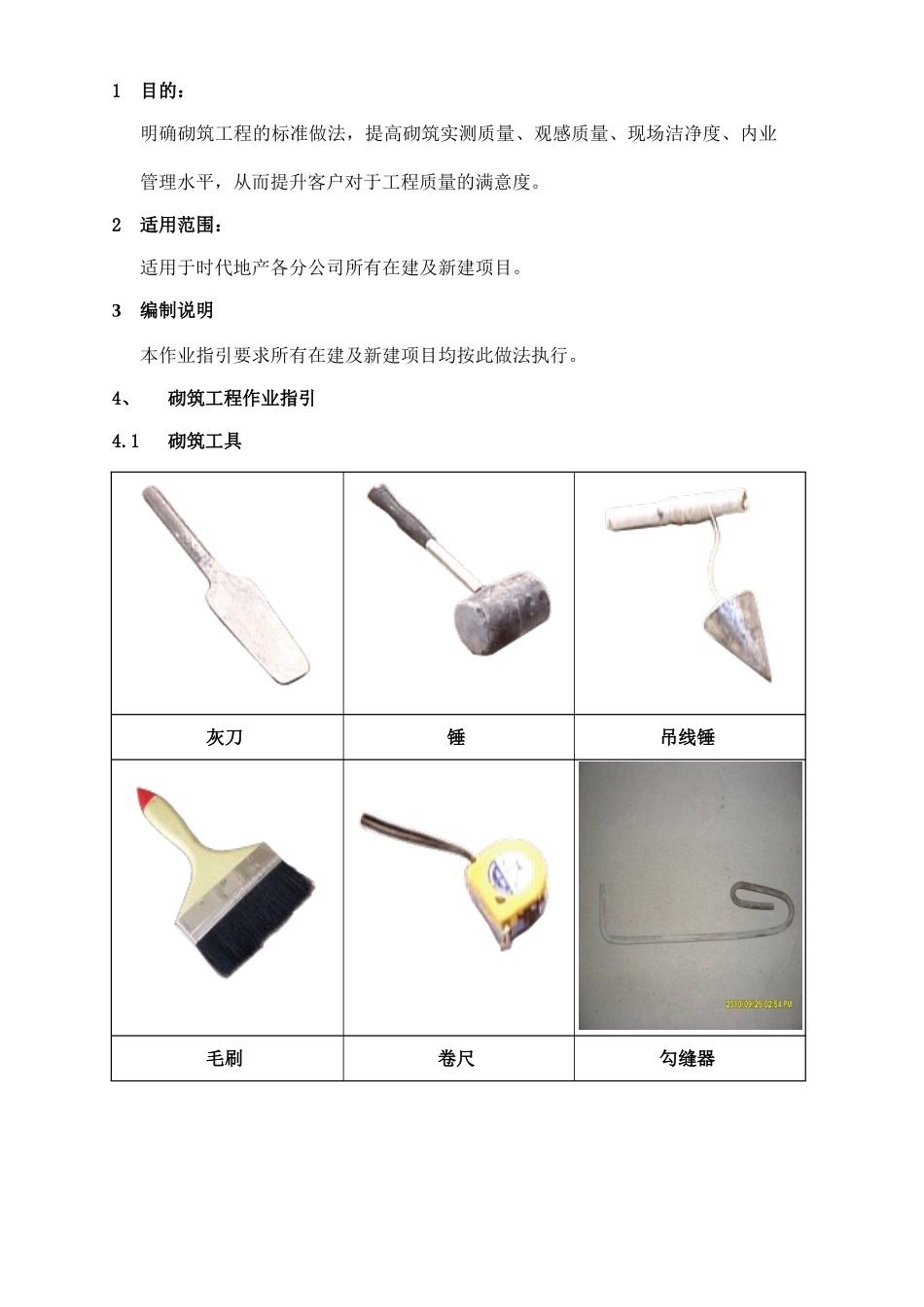

1砌筑工具灰刀锤吊线锤毛刷卷尺勾缝器皮数杆灰槽扫把4
2原材料 4

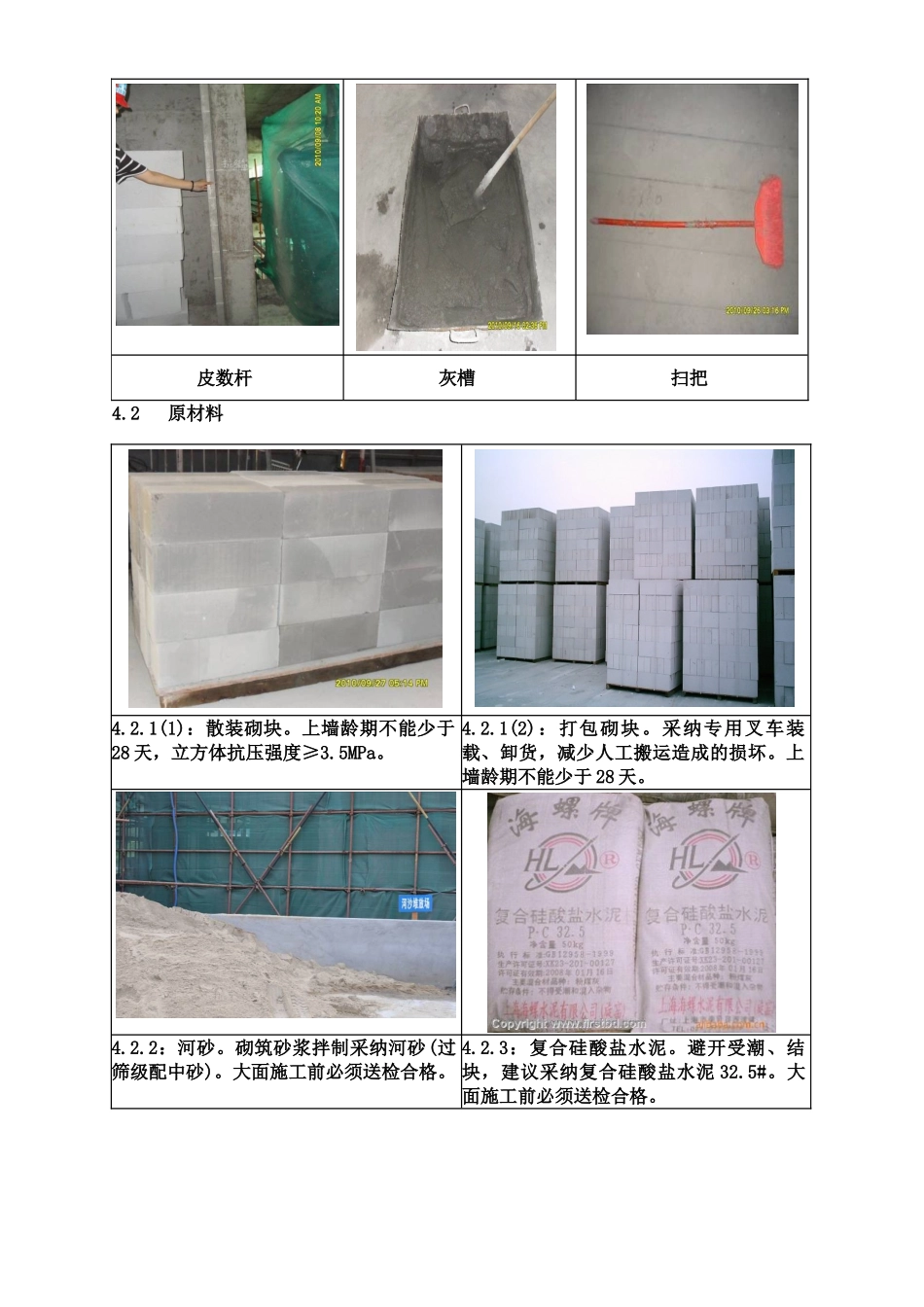

1(1):散装砌块
上墙龄期不能少于28 天,立方体抗压强度≥3
1(2):打包砌块
采纳专用叉车装载、卸货,减少人工搬运造成的损坏
上墙龄期不能少于 28 天
砌筑砂浆拌制采纳河砂(过筛级配中砂)
大面施工前必须送检合格
3:复合硅酸盐水泥
避开受潮、结块,建议采纳复合硅酸盐水泥 32
大面施工前必须送检合格
4: (推举做法)添加剂
0kgCL干法施工 Mb 专用砂浆添加剂兑 200kg 清水,充分搅拌均匀成胶液,并用此胶液代替清水配制砌筑专用砂浆
重量配比为水泥:砂:水:添加剂=270:1350:231
3砌块堆放、运输要求 关键词:上盖下垫、移动式堆砖平台、集中堆放 4
1:砌块进入施工场地后应根据砌筑排砖图分类堆放,有材料标识牌(规格型号、进场日期),集中堆放场地必须上盖下垫,足够防雨防潮: 1、上盖:采纳搭棚的方式,棚的外檐超出砌块外边至少 1 米,雨天应采纳雨布进行遮盖,有效防雨;2、下垫:采纳方木+模板或浇筑平台,平台高出周边至少 10cm,堆场周边应有良好的排水措施
