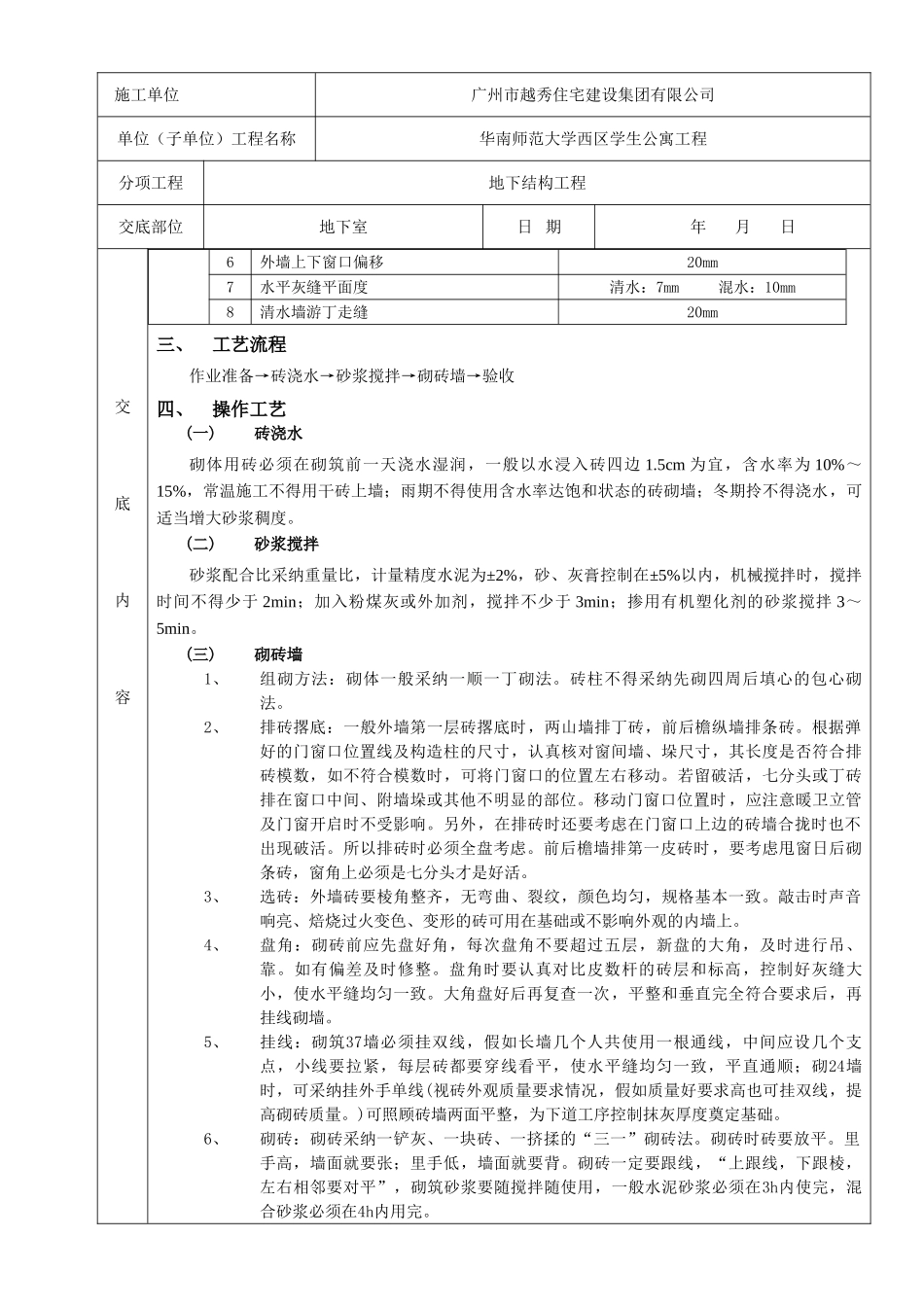

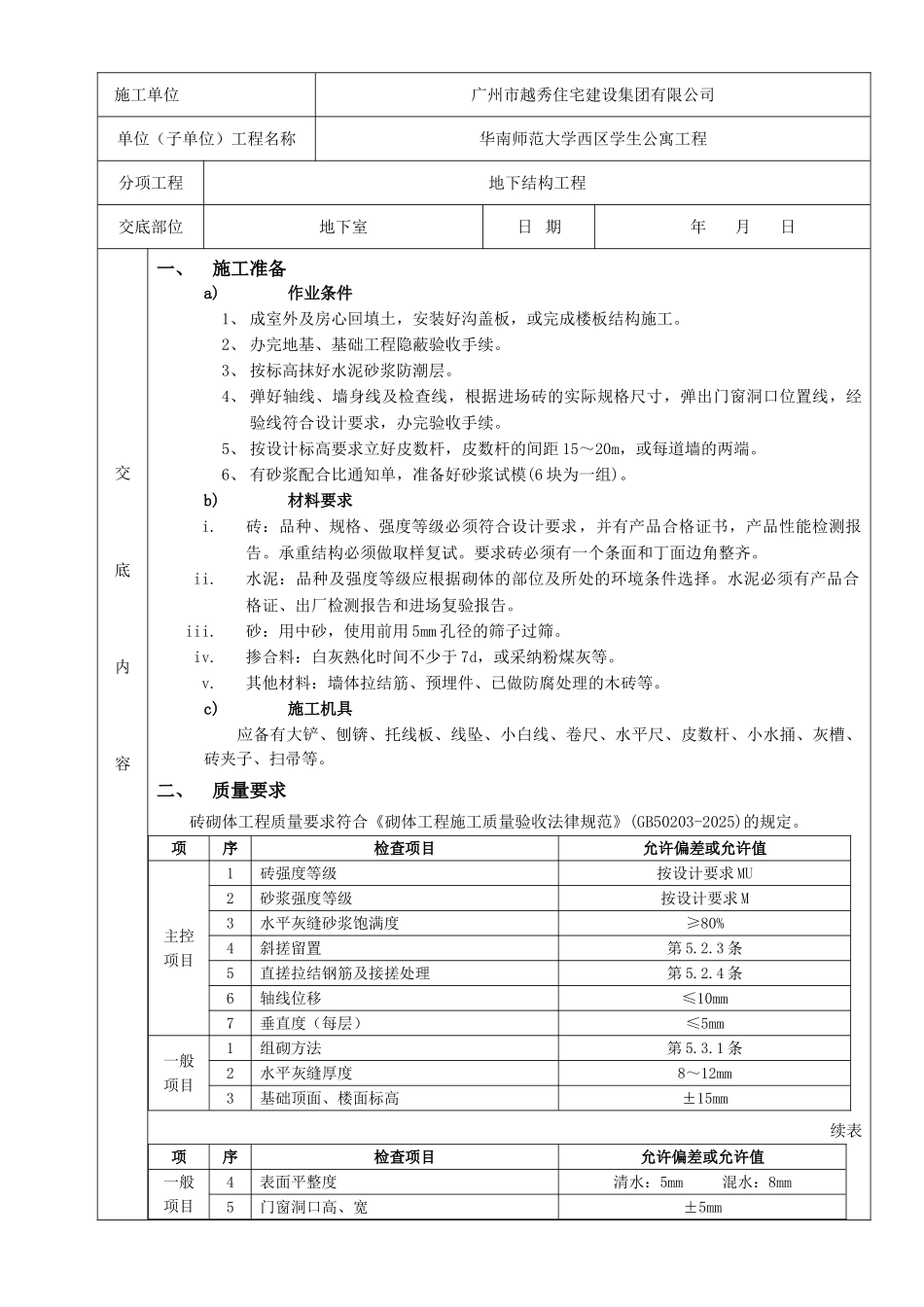

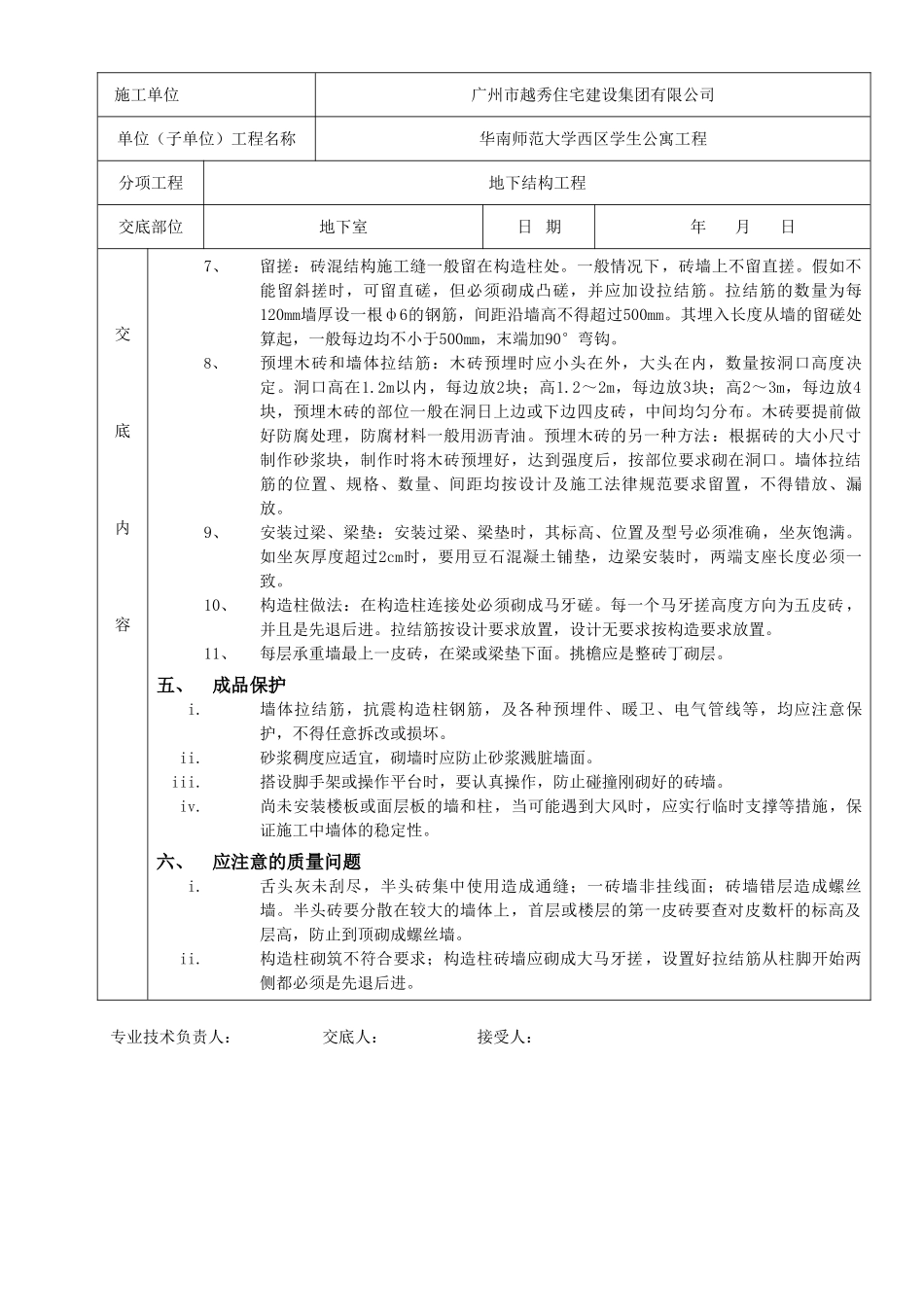

施工单位广州市越秀住宅建设集团有限公司单位(子单位)工程名称华南师范大学西区学生公寓工程分项工程地下结构工程交底部位地下室日 期 年 月 日交底内容一、施工准备a)作业条件1、 成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。2、 办完地基、基础工程隐蔽验收手续。3、 按标高抹好水泥砂浆防潮层。4、 弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完验收手续。5、 按设计标高要求立好皮数杆,皮数杆的间距 15~20m,或每道墙的两端。6、 有砂浆配合比通知单,准备好砂浆试模(6 块为一组)。b)材料要求i.砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告。承重结构必须做取样复试。要求砖必须有一个条面和丁面边角整齐。ii.水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。水泥必须有产品合格证、出厂检测报告和进场复验报告。iii.砂:用中砂,使用前用 5mm 孔径的筛子过筛。iv.掺合料:白灰熟化时间不少于 7d,或采纳粉煤灰等。v.其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等。c)施工机具应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等。二、质量要求砖砌体工程质量要求符合《砌体工程施工质量验收法律规范》(GB50203-2025)的规定。项序检查项目允许偏差或允许值主控项目1砖强度等级按设计要求 MU2砂浆强度等级按设计要求 M3水平灰缝砂浆饱满度≥80%4斜搓留置第 5.2.3 条5直搓拉结钢筋及接搓处理第 5.2.4 条6轴线位移≤10mm7垂直度(每层)≤5mm一般项目1组砌方法第 5.3.1 条2水平灰缝厚度8~12mm3基础顶面、楼面标高±15mm续表项序检查项目允许偏差或允许值一般项目4表面平整度清水:5mm 混水:8mm5门窗洞口高、宽±5mm施工单位广州市越秀住宅建设集团有限公司单位(子单位)工程名称华南师范大学西区学生公寓工程分项工程地下结构工程交底部位地下室日 期 年 月 日交底内容6外墙上下窗口偏移20mm7水平灰缝平面度清水:7mm 混水:10mm8清水墙游丁走缝20mm三、工艺流程作业准备→砖浇水→砂浆搅拌→砌砖墙→验收四、操作工艺(一)砖浇水砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1.5cm 为宜,含水率为 10%~15%,常温施工不得用干砖上墙;雨期不得使用含水率达饱和状态的砖砌墙;冬期拎不得浇水,可适当增大砂浆稠度。(二)砂浆...
