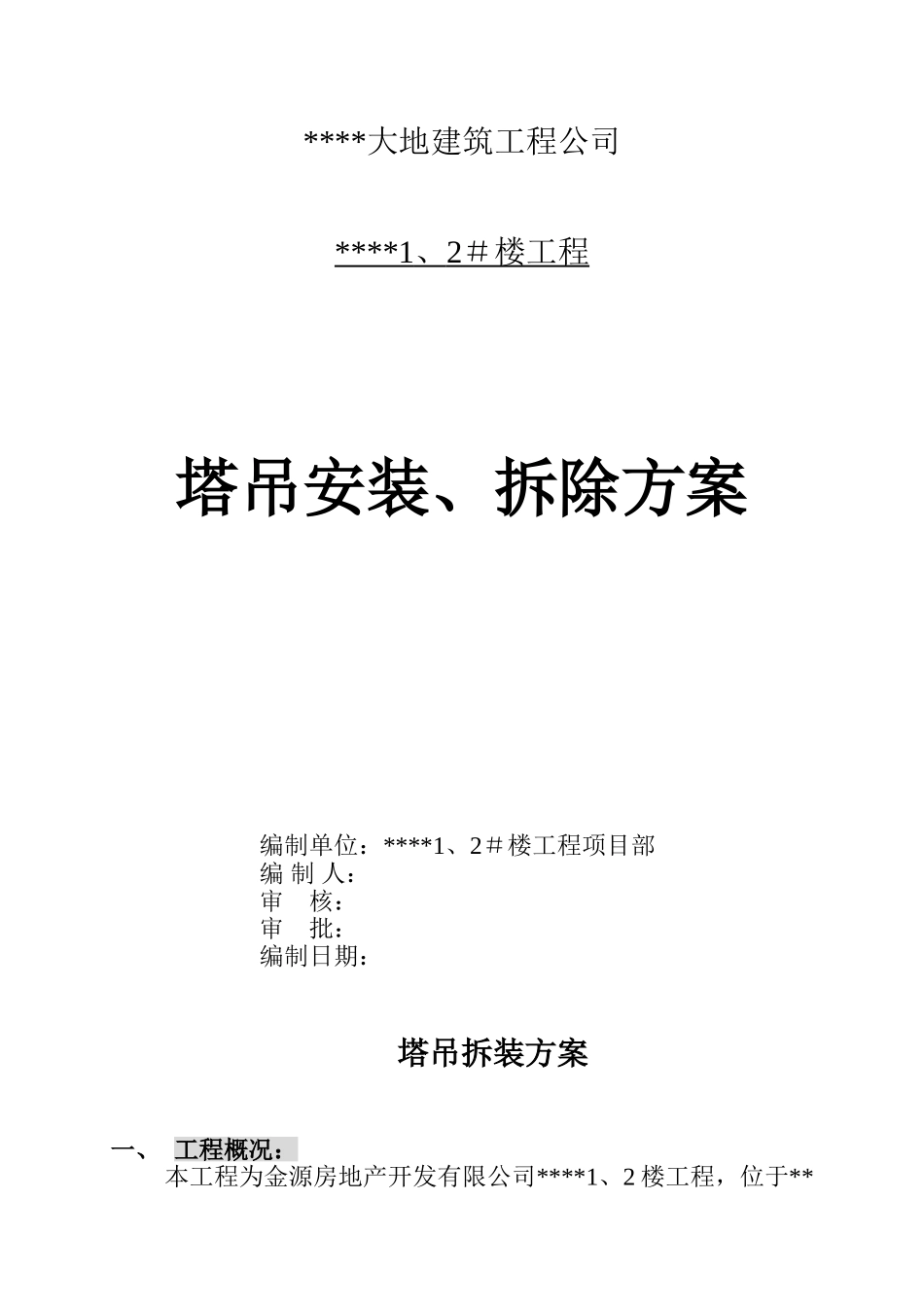

****大地建筑工程公司****1 、 2 #楼工程 塔吊安装、拆除方案编制单位:****1、2#楼工程项目部编 制 人:审 核:审 批:编制日期: 塔吊拆装方案一、 工程概况: 本工程为金源房地产开发有限公司****1、2 楼工程,位于****市金湖路,设计单位为****综合设计讨论院

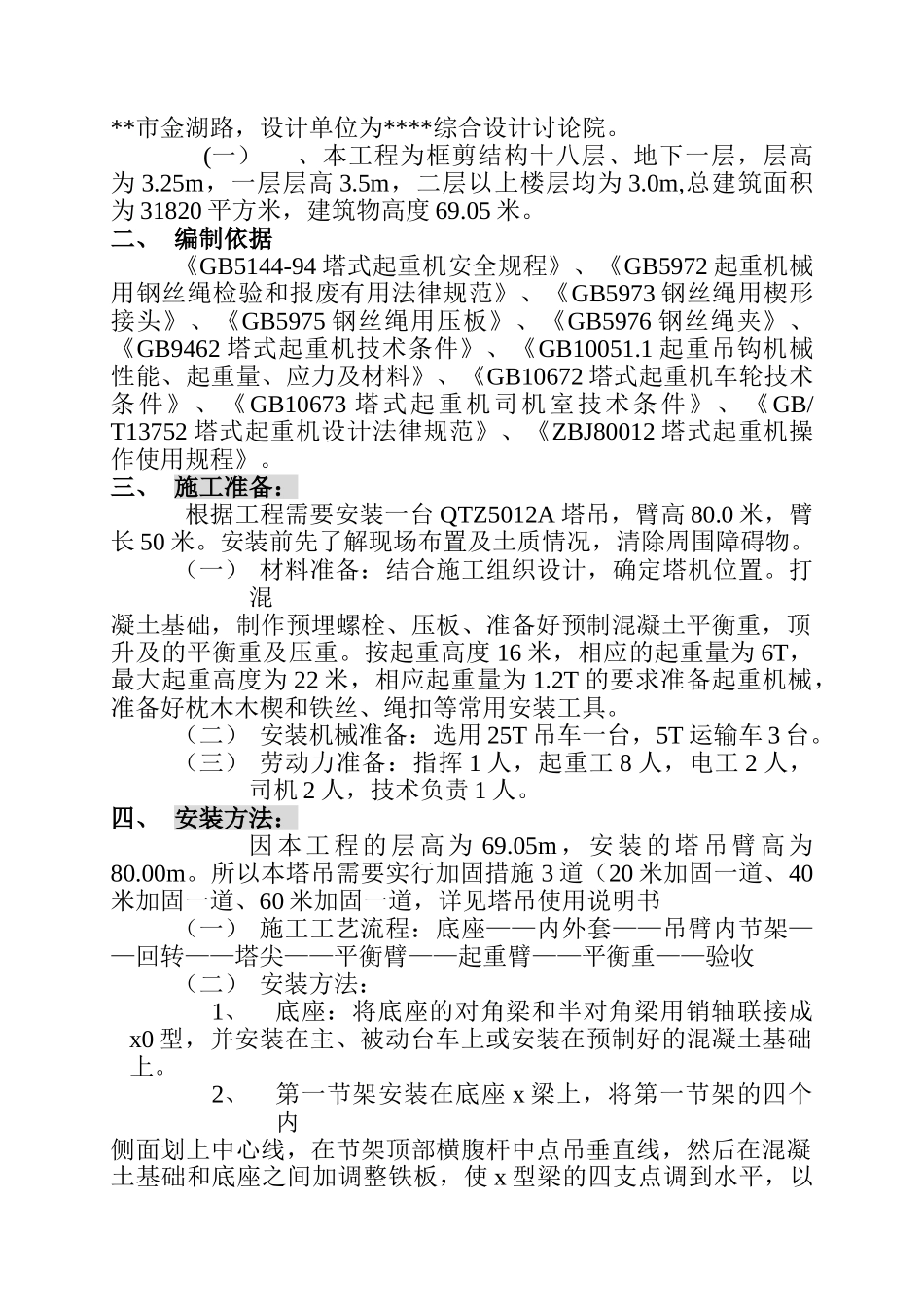

(一)、本工程为框剪结构十八层、地下一层,层高为 3
25m,一层层高 3
5m,二层以上楼层均为 3
0m,总建筑面积为 31820 平方米,建筑物高度 69
二、 编制依据《GB5144-94 塔式起重机安全规程》、《GB5972 起重机械用钢丝绳检验和报废有用法律规范》、《GB5973 钢丝绳用楔形接头》、《GB5975 钢丝绳用压板》、《GB5976 钢丝绳夹》、《GB9462 塔式起重机技术条件》、《GB10051
1 起重吊钩机械性能、起重量、应力及材料》、《GB10672 塔式起重机车轮技术条件》、《GB10673 塔式起重机司机室技术条件》、《GB/T13752 塔式起重机设计法律规范》、《ZBJ80012 塔式起重机操作使用规程》
三、 施工准备:根据工程需要安装一台 QTZ5012A 塔吊,臂高 80

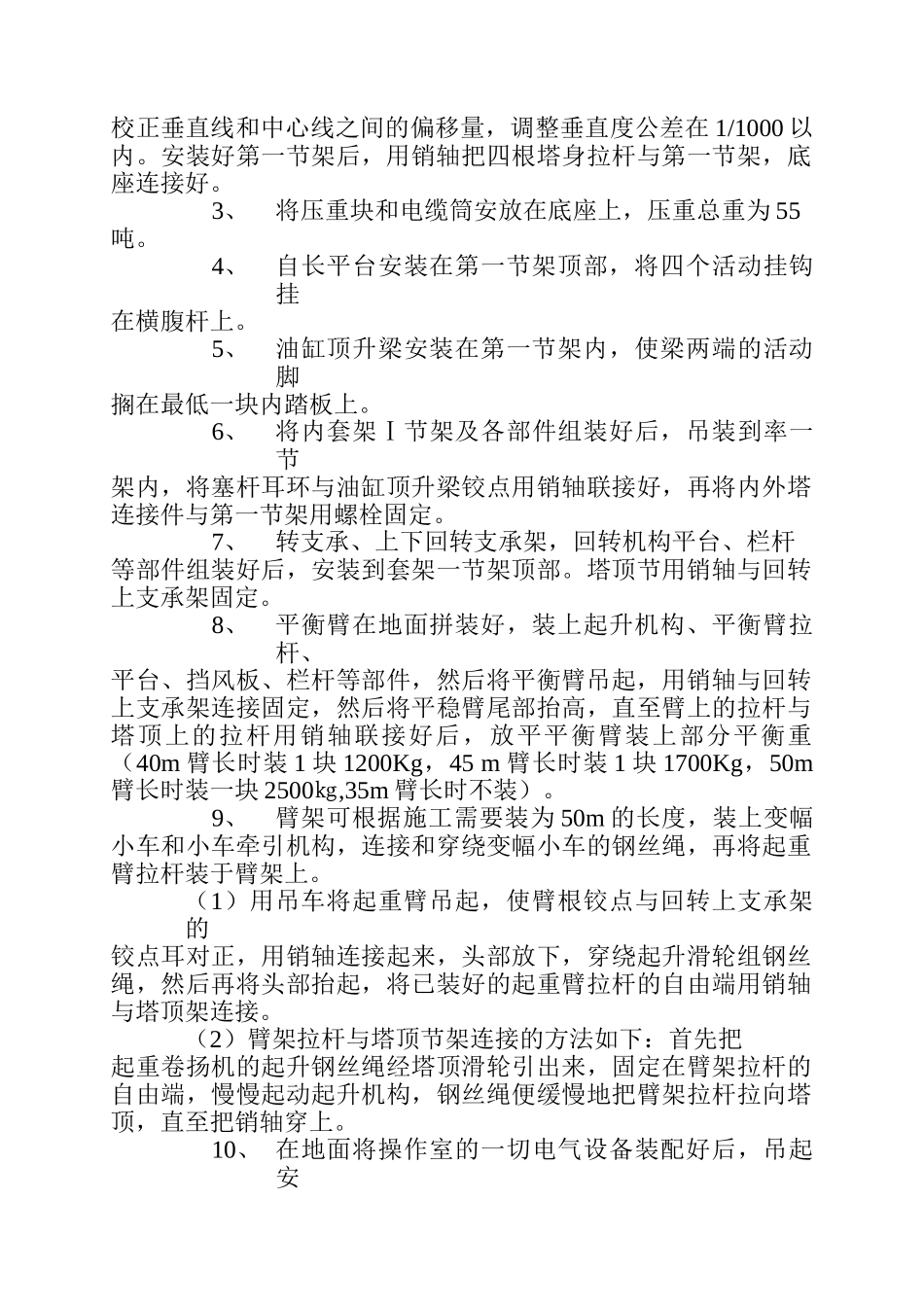

0 米,臂长 50 米
安装前先了解现场布置及土质情况,清除周围障碍物
(一) 材料准备:结合施工组织设计,确定塔机位置
打混凝土基础,制作预埋螺栓、压板、准备好预制混凝土平衡重,顶升及的平衡重及压重
按起重高度 16 米,相应的起重量为 6T,最大起重高度为 22 米,相应起重量为 1
2T 的要求准备起重机械,准备好枕木木楔和铁丝、绳扣等常用安装工具
(二) 安装机械准备:选用 25T 吊车一台,5T 运输车 3 台
(三) 劳动力准备:指挥 1 人,起重工 8 人,电工 2 人,司机 2 人,技术负责 1 人
四、 安装方法:因本工程的层高为 69
