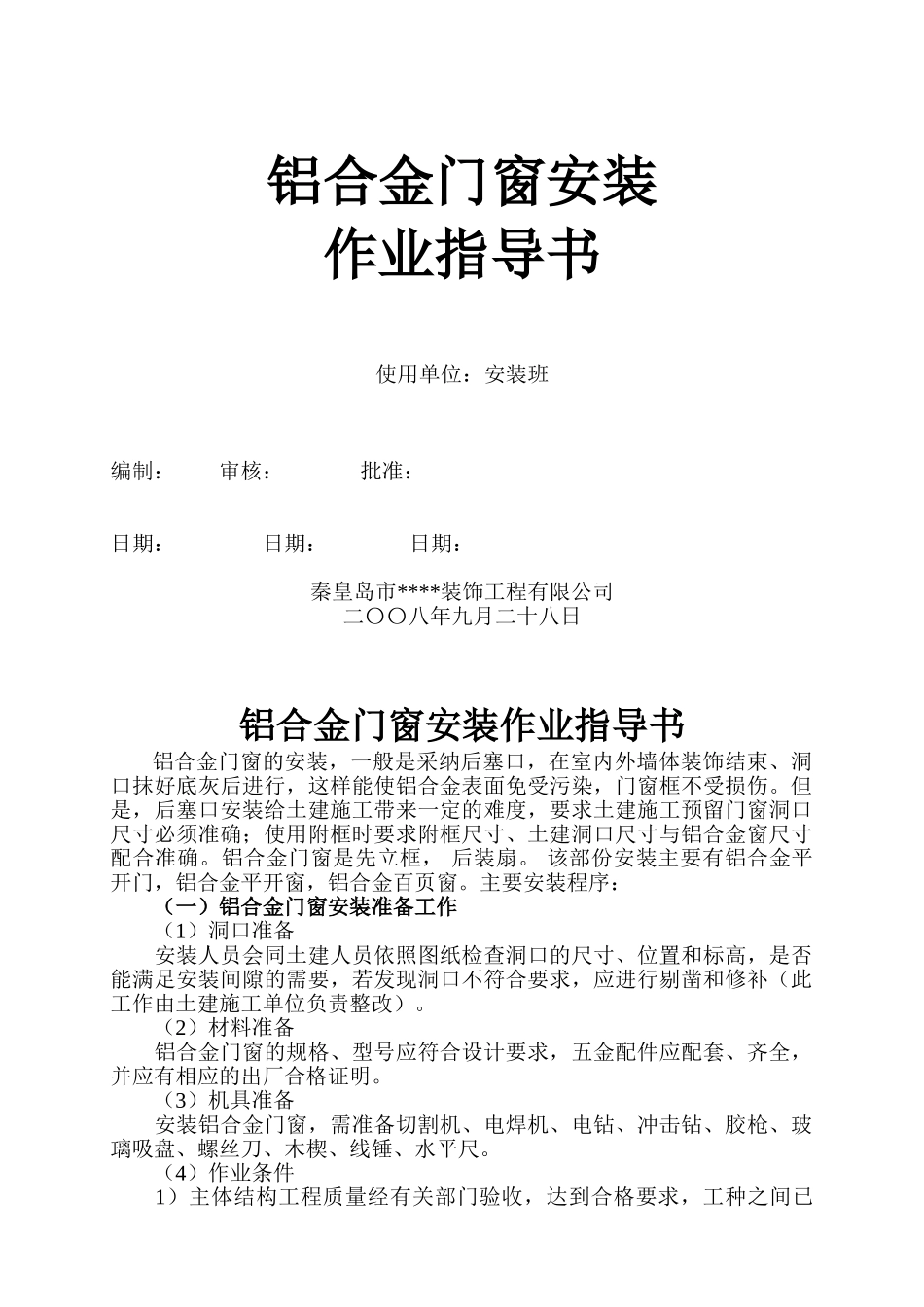

铝合金门窗安装作业指导书使用单位:安装班编制: 审核: 批准: 日期: 日期: 日期:秦皇岛市****装饰工程有限公司二〇〇八年九月二十八日铝合金门窗安装作业指导书 铝合金门窗的安装,一般是采纳后塞口,在室内外墙体装饰结束、洞口抹好底灰后进行,这样能使铝合金表面免受污染,门窗框不受损伤
但是,后塞口安装给土建施工带来一定的难度,要求土建施工预留门窗洞口尺寸必须准确;使用附框时要求附框尺寸、土建洞口尺寸与铝合金窗尺寸配合准确
铝合金门窗是先立框, 后装扇
该部份安装主要有铝合金平开门,铝合金平开窗,铝合金百页窗
主要安装程序: (一)铝合金门窗安装准备工作 (1)洞口准备 安装人员会同土建人员依照图纸检查洞口的尺寸、位置和标高,是否能满足安装间隙的需要,若发现洞口不符合要求,应进行剔凿和修补(此工作由土建施工单位负责整改)
(2)材料准备 铝合金门窗的规格、型号应符合设计要求,五金配件应配套、齐全,并应有相应的出厂合格证明
(3)机具准备 安装铝合金门窗,需准备切割机、电焊机、电钻、冲击钻、胶枪、玻璃吸盘、螺丝刀、木楔、线锤、水平尺
(4)作业条件 1)主体结构工程质量经有关部门验收,达到合格要求,工种之间已办好交接手续
2)校核门窗预留洞口的位置、尺寸、标高符合图纸要求,有问题的已经处理完毕
3)安装人员参加了技术交底,熟悉图纸要求、操作规程及质量标准
4)铝合金门窗的材料已运到安装地点,经拆包核对型号、开启方向、数量、质量无误
若检查有翘曲不平、碰损严重、偏差超标、划伤严重及外观色差大者,应找有关人员查验、协商决定;不可擅自主张上墙安装
不合格品,须经整修并经过鉴定合格后,方可安装
经过整修无法达到合格要求时,决不允许安装,必须更换
将合格品,根据设计要求搬运到相应的安装位置

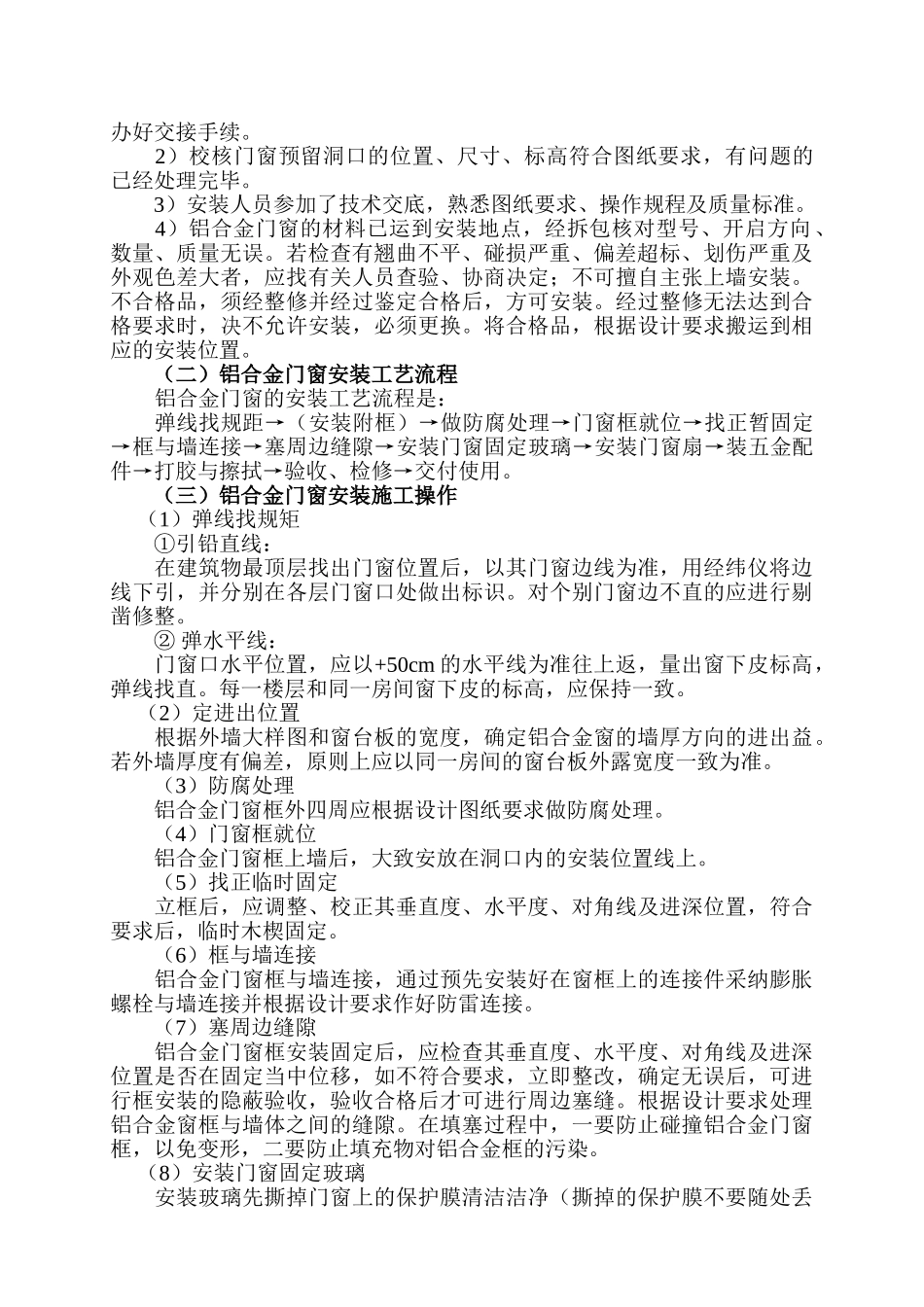

(二)铝合金门窗安装工艺流程铝合金门窗的安装工艺流程是:弹线找规距→(安装附框)
