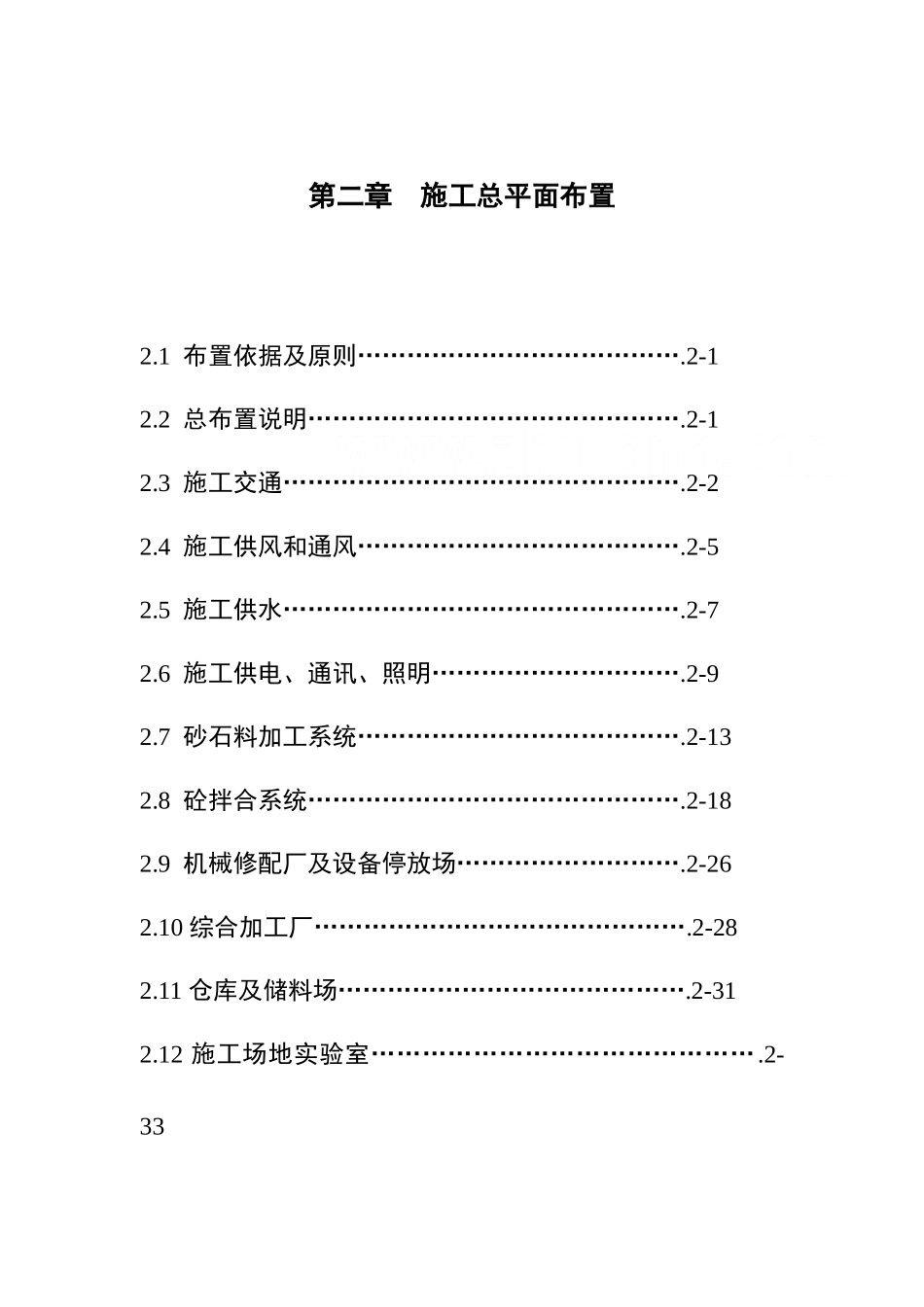

第二章 施工总平面布置2
1 布置依据及原则…………………………………
2 总布置说明………………………………………
3 施工交通…………………………………………
4 施工供风和通风…………………………………
5 施工供水…………………………………………
6 施工供电、通讯、照明…………………………
7 砂石料加工系统…………………………………
8 砼拌合系统………………………………………
9 机械修配厂及设备停放场………………………
10 综合加工厂………………………………………
11 仓库及储料场……………………………………
12 施工场地实验室………………………………………
13 生活营地…………………………………………
2-34第二章 施工总平面布置2

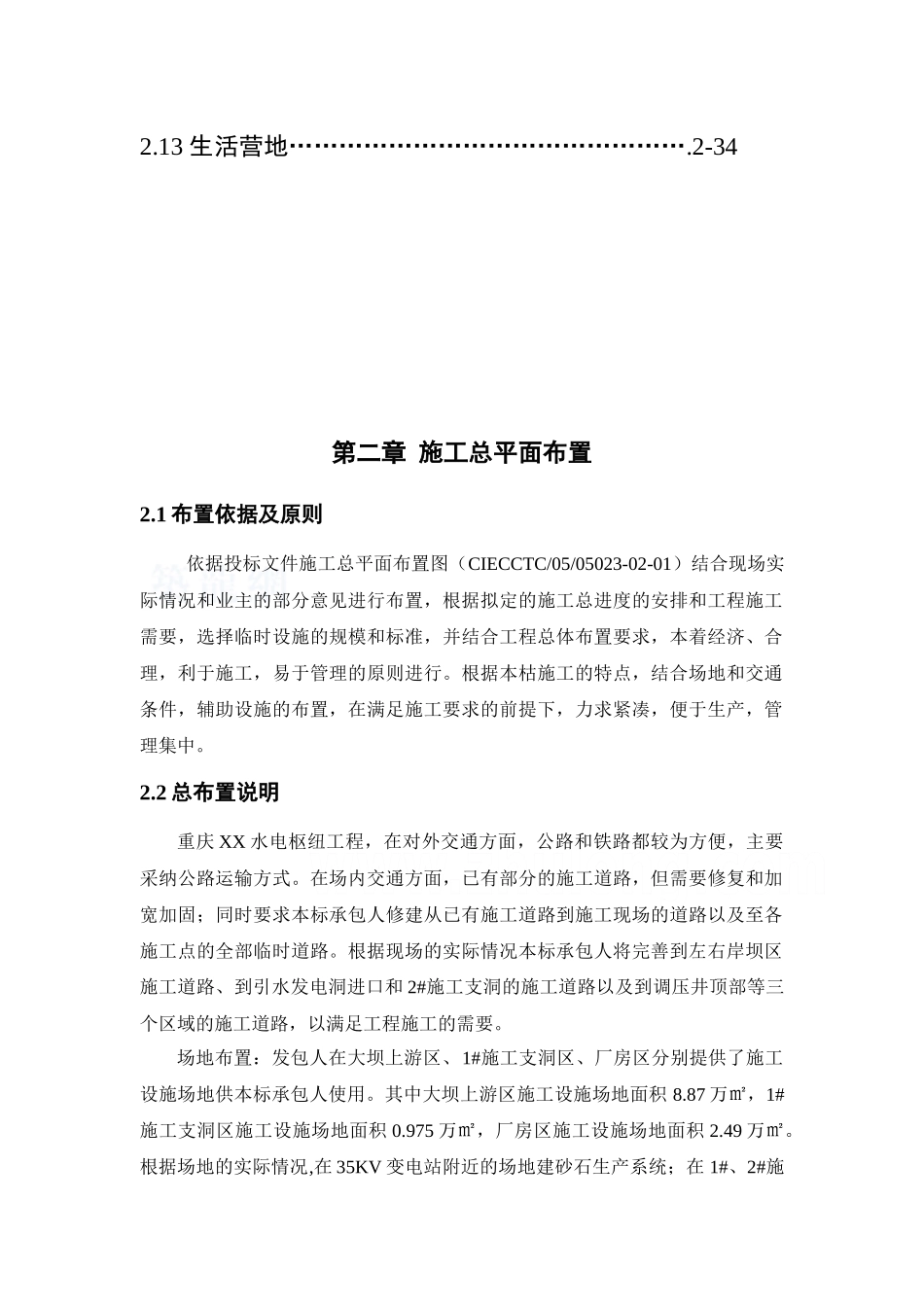

1 布置依据及原则依据投标文件施工总平面布置图(CIECCTC/05/05023-02-01)结合现场实际情况和业主的部分意见进行布置,根据拟定的施工总进度的安排和工程施工需要,选择临时设施的规模和标准,并结合工程总体布置要求,本着经济、合理,利于施工,易于管理的原则进行
根据本枯施工的特点,结合场地和交通条件,辅助设施的布置,在满足施工要求的前提下,力求紧凑,便于生产,管理集中

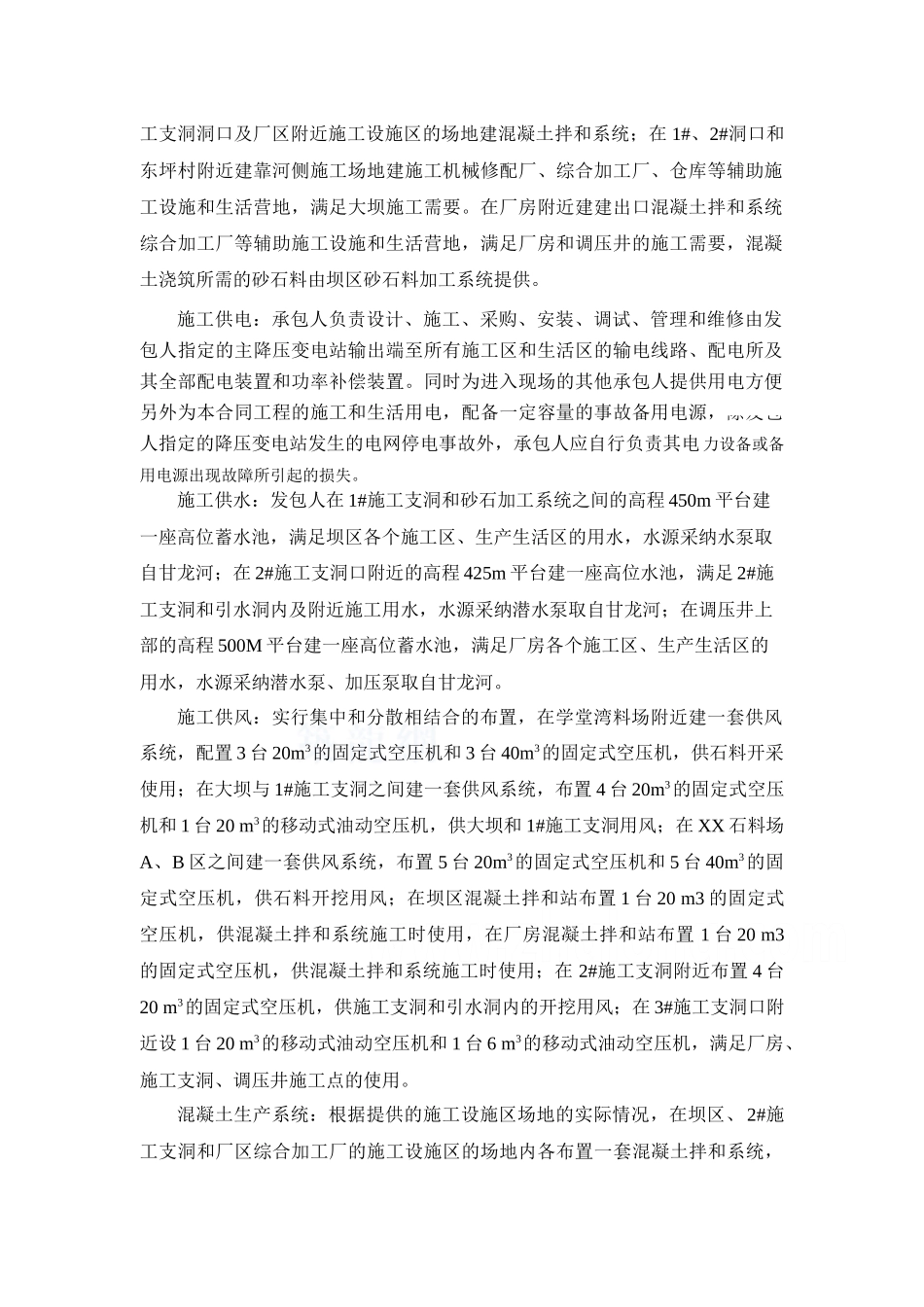

2 总布置说明重庆 XX 水电枢纽工程,在对外交通方面,公路和铁路都较为方便,主要采纳公路运输方式
在场内交通方面,已有部分的施工道路,但需要修复和加宽加固;同时要求本标承包人修建从已有施工道路到施工现场的道路以及至各施工点的全部临时道路
根据现场的实际情况本标承包人将完善到左右岸坝区施工道路、到引水发电洞进口和 2#施工支洞的施工道路以及到调压井顶部等三个区域的施工道路,以满足工程施工的需要
