第 06 章 砂石、混凝土生产系统06
1 砂石加工系统06
1 概述本标混凝土总量为 8
465 万 m3,共需成品砂石料 12
25 万 m3,其中大骨料(40~80mm)2
435 万 m3,中骨料(20~40mm)2
982 万m3,小骨料(5~20mm)2
982m3,砂 3
853 万 m3
另考虑加工大坝填筑所需的碎石垫层料 6
325 万 m3,周边缝填筑料 3500m3
由于本工程附近缺少天然砂砾料场,但附近石料储量丰富,因而本工程所需的成品砂石料全部采纳人工轧制,轧制所需原料计划在加工厂附近的石料场开采
2 系统设计依据根据施工进度安排,混凝土浇筑高峰时段在 2025 年 1 月~2025年 2 月,混凝土高峰时段月平均浇筑强度为 1
30 万 m3/月
系统按每月工作 25 天,每天二班制即每天工作 14 小时计算,再考虑到加工损耗,加工系统生产能力的富余度,系统的混凝土骨料生产能力为 110t/h
大坝所需的碎石垫层料及周边缝填筑料的填筑高峰时段在 2025年 12 月~2025 年 7 月,其月最高铺筑强度为 0
8 万 m3,此时混凝土浇筑强度为 0
69 万 m3/月,合计系统所需的生产能力为 120t/h
因此系统的生产能力按 120t/h 设计
3 砂石料开挖粗碎车间要求开挖的砂石料最大粒径控制在 50cm 之内,因此,采纳深孔梯段毫秒微差爆破,梯段高度为 8m-10m
具体开挖方法参见有关章节的内容
4 破裂工艺本工程主要为三级配混凝土,所需骨料的最大粒径为 80mm

在保证产品质量及工程用耗量的前提下,为减少工程的临建费用,本系统加工设备选用国内领先且具有成熟使用经验的国产设备,以降低建厂投入

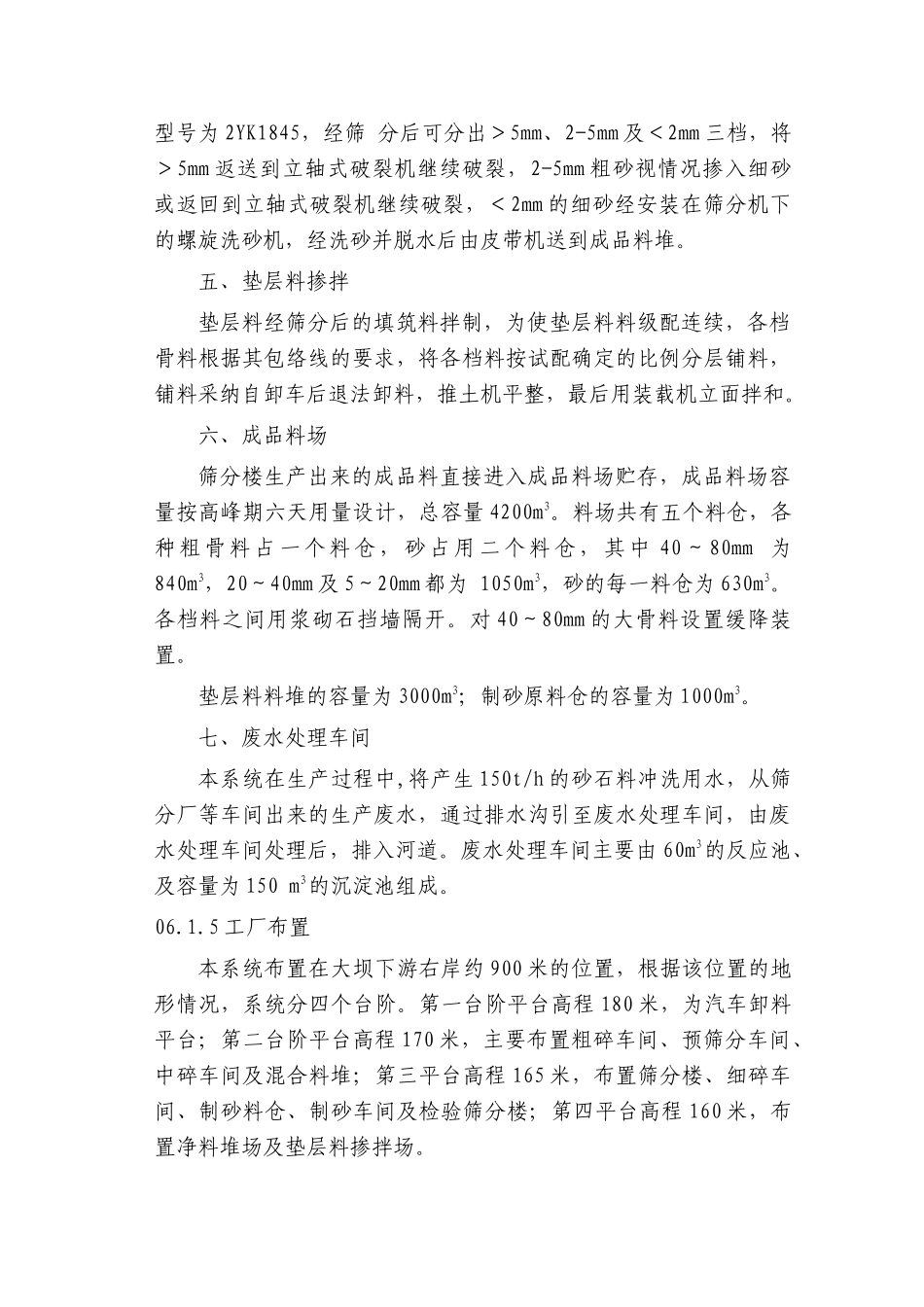

本系统将设置粗碎车间、中碎车间、细碎车间、制砂车间、预筛分车间、筛分车间、检验筛、混合料堆存、成品料堆存、废水
